Registre des parties prenantes - Évitez les erreurs courantes

Alfred Merle .

9 mars 2026

Tableau pour le **registre des parties prenantes** avec des champs pour le nom, l'organisation, le rôle, les contacts, l'impact et l'intérêt.
En gestion de projet, un registre des parties prenantes n’est pas un document administratif de plus : c’est l’outil qui permet de savoir qui influence le projet, qui doit être consulté, qui peut bloquer une décision et qui a seulement besoin d’être tenu au courant. Je vais montrer comment le construire sans le surcharger, comment le prioriser avec une méthode simple et comment le garder utile jusqu’au dernier jalon. L’enjeu est concret : sur un projet IT ou de transformation numérique, ce registre évite les angles morts et les retards de validation.

Les points essentiels pour piloter les acteurs du projet sans perdre le fil

  • Un bon registre sert à relier chaque acteur à son influence, à ses attentes et à une action de suivi.
  • La liste initiale doit être large, puis triée selon le pouvoir, l’intérêt et l’impact réel sur le projet.
  • La fiche doit rester courte, lisible et actionnable, sinon elle n’est plus mise à jour.
  • Une revue hebdomadaire des acteurs critiques et une revue à chaque jalon suffisent souvent pour garder le contrôle.
  • Le meilleur outil est celui que l’équipe consulte et met à jour sans friction, pas celui qui paraît le plus complet.

Ce que doit clarifier dès le départ un bon registre

Je distingue toujours ce document d’une simple liste de contacts. Sa fonction est de relier chaque acteur à une attente, un niveau d’influence et une action concrète. Sans cela, on a un annuaire bien présenté, mais pas un outil de pilotage.

Dans les faits, un bon registre répond à quatre questions simples : qui est concerné, quel est son niveau d’influence, qu’attend-il du projet et que dois-je faire maintenant ? Si je ne peux pas décider à partir de là qui informer, qui consulter et qui sécuriser, le document est trop vague. C’est pour cela que je préfère une structure courte et orientée action, pas une fiche remplie pour la forme.

Le vrai intérêt apparaît dès qu’un projet devient un peu tendu : changement de périmètre, dépendance technique, arbitrage budgétaire, résistance métier. Le registre sert alors de mémoire vivante du projet, et pas seulement de tableau figé au lancement. Avant de le remplir, il faut donc identifier les bons acteurs.

Identifier les acteurs sans en oublier les invisibles

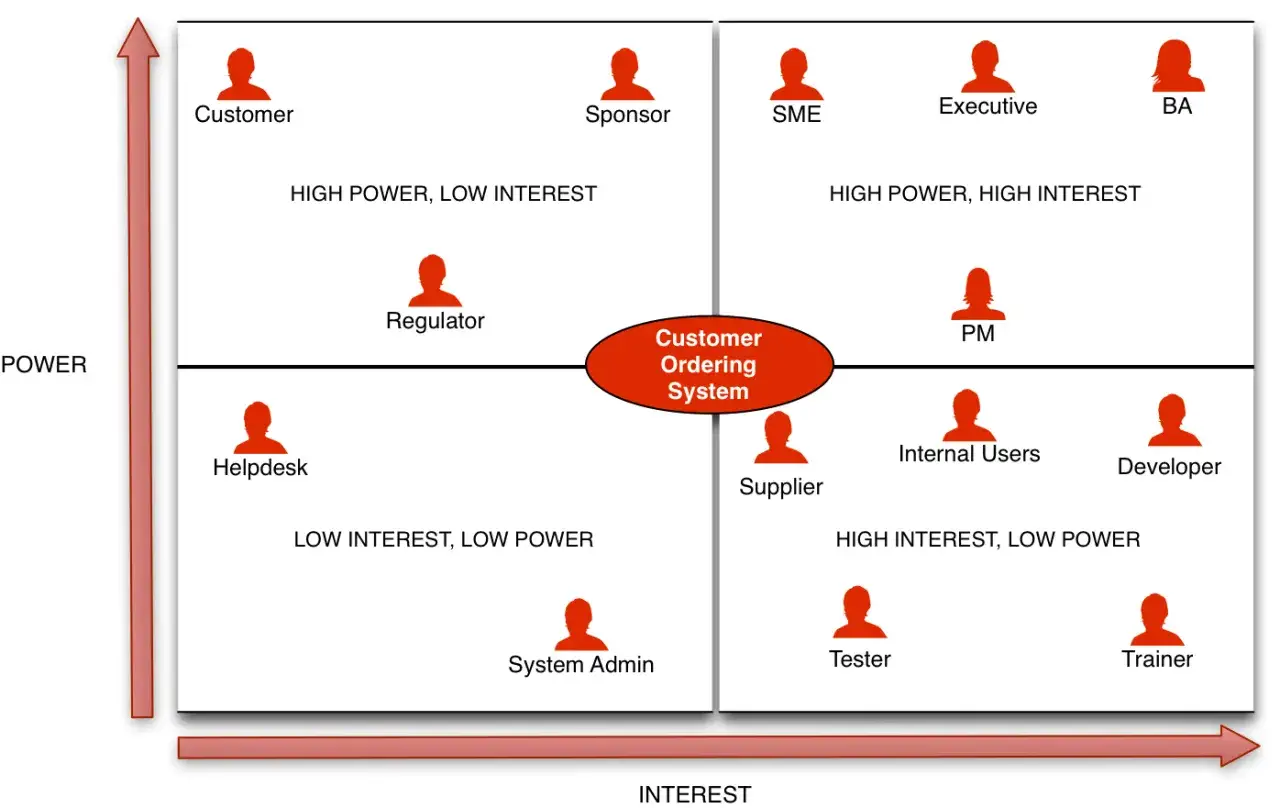

Matrice du registre des parties prenantes pour un système de commande client, classant les rôles par pouvoir et intérêt.

Lors d’une réunion de lancement bien préparée, je commence par élargir volontairement la liste. Manager GO! rappelle d’ailleurs qu’il faut inviter les parties prenantes clés dès le kick-off, ce qui évite de découvrir trop tard les vrais décideurs ou les vrais bloqueurs.

Je pars en général de cinq familles d’acteurs :

  1. Le sponsor et le comité de pilotage, parce qu’ils valident les arbitrages majeurs.
  2. Les responsables métier et les utilisateurs finaux, parce qu’ils définissent l’usage réel de la solution.
  3. Les équipes techniques, support, exploitation, sécurité et architecture, parce qu’elles portent souvent les contraintes les plus fortes au moment du déploiement.
  4. Les fonctions transverses comme la finance, les achats, le juridique, la conformité ou les RH, parce qu’elles interviennent dès qu’un point de contrôle ou de gouvernance apparaît.
  5. Les partenaires externes, éditeurs, intégrateurs et prestataires, parce qu’ils peuvent accélérer ou ralentir le projet sans être dans l’organigramme interne.

Je fais souvent un atelier de 60 à 90 minutes avec le sponsor, le chef de projet et deux ou trois référents métier pour sortir une première version propre. L’idée n’est pas de viser l’exhaustivité parfaite dès le premier passage, mais d’éviter les oublis grossiers. Une fois cette base posée, le tri devient beaucoup plus utile.

Prioriser avec une matrice qui évite les faux urgences

Une fois la liste posée, le vrai travail consiste à hiérarchiser. Tout le monde n’a pas besoin du même niveau d’attention, et tout le monde n’a pas le même impact sur le projet. Je préfère une logique simple autour de deux axes : le pouvoir d’influence et l’intérêt pour le projet.

Axe Question à se poser Ce que j’en fais
Fort pouvoir, fort intérêt Cette personne peut-elle décider vite et suit-elle le sujet de près ? Je la gère de près, avec des points fréquents et des messages très clairs.
Fort pouvoir, faible intérêt A-t-elle besoin d’être rassurée sans être saturée d’informations ? Je l’informe de manière concise sur les points de décision et les risques majeurs.
Faible pouvoir, fort impact Subit-elle fortement les effets du projet sans pouvoir arbitrer ? Je la consulte tôt, surtout sur les tests, les usages et les irritants opérationnels.
Faible pouvoir, faible intérêt Reste-t-elle périphérique au projet à ce stade ? Je la surveille sans surinvestir mon temps.

Cette approche est utile, mais elle ne doit pas être appliquée mécaniquement. Un support applicatif peut avoir peu de pouvoir formel et pourtant un impact énorme le jour du go-live. À l’inverse, un manager très visible peut sembler prioritaire alors qu’il n’a qu’un intérêt limité. Je regarde donc toujours le pouvoir, l’intérêt et l’impact réel ensemble, pas séparément. Une fois cette hiérarchie clarifiée, il faut la traduire dans une structure exploitable.

Structurer les champs utiles sans transformer l’outil en usine à gaz

Le registre des parties prenantes n’a de valeur que s’il reste court, lisible et actionnable. Je vise en général 8 à 12 champs maximum pour garder un bon rythme de mise à jour. Au-delà, l’équipe finit souvent par le contourner ou le remplir de manière trop approximative.

Champ Exemple Pourquoi je le garde
Nom ou entité Responsable exploitation Identifier clairement l’interlocuteur ou le groupe concerné.
Rôle dans le projet Valide la recette métier Savoir à quel moment l’impliquer.
Niveau d’influence Fort Adapter la fréquence de contact.
Niveau d’intérêt Élevé Calibrer le niveau de détail des messages.
Attente principale Réduire les tâches manuelles Orienter les arguments et les arbitrages.
Position actuelle Neutre ou réticent Repérer les points de tension.
Risque ou opportunité Retard de validation Relier la fiche au pilotage du risque.
Canal préféré Atelier, mail, comité Éviter les échanges mal adaptés.
Prochaine action Valider le prototype Transformer l’information en suite opérationnelle.
Responsable du suivi Chef de projet Clarifier l’ownership.

Je garde aussi une règle simple : si un champ ne déclenche jamais de décision, il n’a probablement rien à faire dans le registre. Mieux vaut un document court, relu en cinq minutes, qu’un fichier complet que plus personne n’ouvre. Une structure claire ne suffit pourtant pas ; il faut aussi faire vivre ce suivi.

Faire vivre le registre pendant toute la durée du projet

Le PMI insiste sur un point que je retrouve dans les projets qui tiennent la route : la cartographie des acteurs est un document vivant, à revisiter quand la direction change, qu’un problème apparaît ou qu’un acteur clé évolue. C’est exactement pour cela qu’un registre figé perd vite sa valeur.

Je déclenche une mise à jour dans ces cas-là :

  • Changement de périmètre ou de jalon.
  • Nouveau sponsor, nouveau manager métier ou changement de responsable technique.
  • Résultat de recette inattendu, incident de production ou retard majeur.
  • Retour utilisateur qui modifie la perception du projet.
  • Apparition d’une contrainte sécurité, conformité ou juridique.

En rythme de croisière, je conseille une revue légère chaque semaine pour les acteurs critiques et une revue complète à chaque jalon, ou au moins toutes les quatre semaines sur un projet plus stable. L’objectif n’est pas de réécrire tout le fichier à chaque comité, mais de noter ce qui a changé et quelle action en découle. Je relie aussi ce registre au plan de communication et au journal des décisions, sinon il reste isolé et perd une partie de son intérêt. Pour que cette mécanique tienne dans la durée, le choix de l’outil compte plus qu’on ne le croit.

Choisir l’outil qui reste utilisable par l’équipe

Le meilleur outil est celui que l’équipe ouvre vraiment. Sur un petit projet, un tableur partagé suffit souvent, à condition qu’il ait un propriétaire unique et un emplacement connu de tous. Sur un programme plus large, je préfère un espace collaboratif relié à la documentation projet, parce qu’il facilite les commentaires, les versions et les liens entre décisions et acteurs.

Outil Quand il suffit Limites
Tableur partagé Petit projet, équipe réduite, mise à jour rapide Versioning fragile, historique limité, discipline indispensable.
Espace collaboratif Projet multi-acteurs, besoin de commentaires et de liens vers les documents Risque de dispersion si la structure n’est pas claire.
Suite de gestion de projet Programme complexe, dépendances fortes, gouvernance formelle Paramétrage plus lourd et adoption parfois plus lente.

En contexte français, je fais aussi attention à la sobriété des données stockées. Si le registre contient des appréciations sur l’influence, les résistances ou les tensions, je limite les droits d’accès et j’évite les formulations subjectives. C’est une question de rigueur, mais aussi de bon sens vis-à-vis de la confidentialité et du RGPD. Une fois l’outil posé, il reste à éviter les erreurs qui le rendent presque inutile.

Les erreurs qui font perdre toute sa valeur au suivi des acteurs

Je vois les mêmes dérives revenir d’un projet à l’autre, et elles coûtent cher quand le sujet se tend.

  • Tout mettre sur le même niveau, ce qui empêche de savoir où concentrer l’effort.
  • Laisser le registre au seul chef de projet, alors qu’il devrait vivre avec l’équipe de pilotage.
  • Confondre influence, hiérarchie et sympathie personnelle.
  • Écrire des jugements flous au lieu de faits observables.
  • Oublier les acteurs opérationnels qui subissent le changement le jour du déploiement.
  • Créer un fichier trop lourd, que personne n’a le temps de maintenir.

La pire erreur, à mon sens, est de traiter ce registre comme un outil de surveillance. Il doit servir à mieux engager, mieux informer et mieux décider, pas à classer les gens dans des cases figées. Dès qu’un projet traverse une zone de friction, ce sont souvent les acteurs qu’on croyait secondaires qui deviennent déterminants.

Les derniers réglages que je fais avant de lancer un projet IT

Sur un projet IT, je commence presque toujours par cinq blocs : sponsor, métier, sécurité, exploitation et support. Si le projet touche des données personnelles, des achats ou de la conformité, j’ajoute aussi le juridique, les achats et le DPO dès le départ. Cette base couvre la majorité des décisions et des blocages qui apparaissent ensuite.

Je vérifie ensuite une chose très simple : est-ce que le registre me permet, en quelques minutes, de savoir qui appeler, pourquoi et dans quel ordre ? Si la réponse est non, je simplifie encore. Un bon registre est court, lisible et assez vivant pour accompagner le projet jusqu’au bout ; s’il devient lourd, il se transforme vite en document oublié, et il ne protège plus rien.

Questions fréquentes

C'est un outil de gestion de projet qui identifie les acteurs clés, analyse leur influence et leurs attentes, et définit les actions de communication et de suivi nécessaires pour assurer le succès du projet. Il va au-delà d'une simple liste de contacts.
Un registre figé perd sa valeur. Les projets évoluent, les acteurs changent, et de nouvelles contraintes apparaissent. Une mise à jour régulière garantit que l'outil reste pertinent pour anticiper les blocages et adapter la stratégie d'engagement.
Utilisez une matrice basée sur le pouvoir d'influence et l'intérêt pour le projet. Cela permet de concentrer vos efforts sur les acteurs critiques (fort pouvoir, fort intérêt) tout en gérant adéquatement les autres catégories.
Il doit inclure le nom/entité, le rôle, le niveau d'influence et d'intérêt, l'attente principale, la position actuelle, les risques/opportunités, le canal préféré, la prochaine action et le responsable du suivi. L'objectif est la concision et l'actionnabilité.
Le meilleur outil est celui que votre équipe utilise. Pour les petits projets, un tableur partagé suffit. Pour les plus grands, un espace collaboratif ou une suite de gestion de projet peut être plus adapté, à condition qu'il reste simple et actionnable.

Évaluer l'article

Moyenne: 0.0 / 5 · 0 évaluations

Tags

registre des parties prenantes registre des parties prenantes projet comment créer un registre des parties prenantes
Autor Alfred Merle
Alfred Merle
Je suis Alfred Merle, un analyste de l'industrie passionné par la gestion des technologies de l'information, les projets et la transformation numérique. Fort de plusieurs années d'expérience dans l'analyse des tendances du marché, j'ai développé une expertise approfondie dans l'optimisation des processus et la mise en œuvre de solutions innovantes qui répondent aux besoins des entreprises modernes. Mon approche se concentre sur la simplification des données complexes afin de rendre l'information accessible et pertinente pour mes lecteurs. J'accorde une grande importance à l'objectivité et à la vérification des faits, ce qui me permet de fournir des analyses fiables et précises. Mon objectif est de partager des connaissances à jour et pertinentes, afin d'aider les professionnels à naviguer dans le paysage dynamique de la transformation numérique.

Commentaires (0)

Ajouter un commentaire
