Dans un service qualité, un projet numérique ou une chaîne d’achats, le vrai défi n’est pas seulement d’identifier les risques, mais de décider lesquels exigent une action immédiate. Les matrices des risques sont surtout utiles quand il faut transformer des signaux dispersés en priorités lisibles: probabilité, gravité, niveau d’urgence, et donc arbitrage. J’aborde ici leur rôle concret, la bonne façon de les construire, leurs limites réelles et les outils qui les complètent le mieux.
Les points à retenir avant de coter un risque
- Une matrice de risque est un outil de priorisation, pas un audit complet.
- Le couple probabilité/gravité fonctionne bien si les critères sont définis à l’avance.

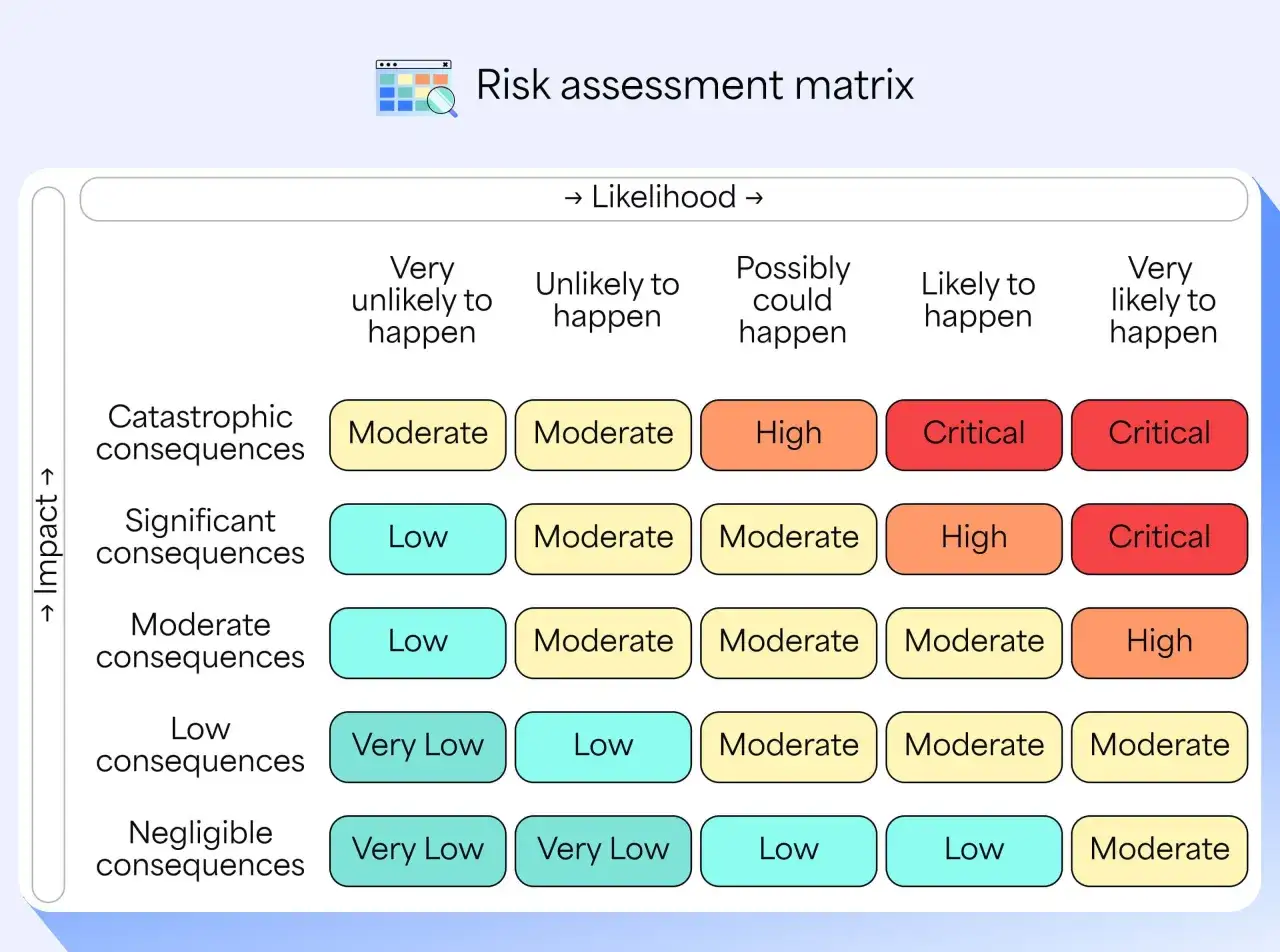

- Une grille 5×5 reste souvent le bon compromis entre lisibilité et finesse.
- Un risque rare peut passer devant un risque fréquent si son impact est critique.
- AMDEC, registre des risques, 5 pourquoi et Ishikawa complètent la matrice au lieu de la remplacer.
À quoi sert une matrice de risque en management et qualité
Je considère la matrice de risque comme un outil de décision, pas comme une fin en soi. En management et qualité, elle sert à faire passer une discussion du flou au concret: quel risque menace la conformité, lequel impacte le délai, lequel peut dégrader l’expérience client, lequel exige un contrôle immédiat. Dans un système qualité, elle s’inscrit bien avec le raisonnement par les risques d’ISO 9001 et la logique plus large d’ISO 31000: on ne traite pas tout avec la même intensité, on adapte le niveau de contrôle au niveau d’exposition.
- Elle rend les arbitrages visibles pour les métiers et la direction.
- Elle aide à prioriser quand les équipes ont 20, 40 ou 100 risques potentiels.
- Elle facilite la traçabilité: pourquoi ce risque a été traité avant un autre.
En pratique, je l’utilise surtout pour aligner trois groupes qui ne parlent pas toujours le même langage: opérationnels, qualité et management. C’est précisément ce besoin de structure qui impose de la construire proprement, sans quoi la grille devient décorative.

Comment la construire sans la rendre inutile
La première erreur consiste à commencer par les couleurs. Je préfère toujours faire l’inverse: définir le périmètre, les critères et les règles de cotation avant de dessiner la grille. Si le cadre n’est pas clair, deux équipes évaluent le même risque de deux façons différentes, et la matrice perd sa valeur de pilotage.
| Étape | Ce que je définis | Pourquoi c’est utile |
|---|---|---|
| Périmètre | Processus, projet, fournisseur, site ou produit | Évite de mélanger plusieurs réalités dans une même grille |
| Échelle | 3×3, 4×4 ou 5×5, avec des niveaux de probabilité et d’impact | Donne une lecture stable et partageable par tous |
| Critères | Définitions écrites pour chaque niveau | Réduit la subjectivité et les débats stériles |
| Cotation | Atelier avec qualité, métier et opérationnels | Combine vision terrain et vision de pilotage |
| Décision | Éviter, réduire, transférer ou accepter | Relie le score à une action concrète |
| Revue | Révision après incident, changement ou à date fixe | Garde l’outil vivant au lieu de le figer |
Comment lire les couleurs sans surinterpréter le score
Le code couleur rassure, mais il peut aussi tromper. Un risque orange n’est pas automatiquement secondaire, et deux risques rouges peuvent demander des réponses très différentes selon leur horizon, leur coût de traitement ou le niveau de confiance dans l’estimation. Je regarde toujours trois choses avant de valider une priorité: la fiabilité de l’évaluation, la dépendance avec d’autres risques et l’effet du temps.
- La fiabilité de la cote: s’agit-il d’un retour terrain, d’un historique d’incidents ou d’une simple impression de comité ?
- Les dépendances: ce risque en déclenche-t-il d’autres, ou ne fait-il qu’amplifier un problème déjà présent ?
- L’horizon: menace immédiate, dérive progressive ou sujet latent qui ne sortira qu’au prochain changement majeur ?
C’est là qu’une matrice bien faite devient plus utile qu’un simple tableau: elle force l’équipe à expliciter ses hypothèses. Sans cet effort, on confond vite classement et décision, ce qui nous amène aux limites qu’il faut accepter dès le départ.
Les limites qu’il faut accepter dès le départ
Je suis plutôt favorable aux matrices de risque, mais pas naïf sur leurs limites. Elles simplifient des réalités complexes, ne disent rien des actions de traitement par elles-mêmes et donnent parfois une illusion de précision scientifique alors que les cotes restent subjectives. Un autre piège fréquent, en qualité comme en projet, consiste à figer la grille pendant des mois alors que les conditions ont changé.
- Subjectivité - sans critères écrits, la note dépend de la personne qui cote.
- Fausse précision - un score 15 n’est pas forcément plus fiable qu’un score 12.
- Interdépendances - un même événement peut amplifier plusieurs autres risques.
- Horizon mal choisi - une menace lente est souvent sous-estimée si on ne regarde que le court terme.
- Absence de plan d’action - sans responsable, échéance et suivi, la grille finit au fond d’un dossier.
Mon conseil est simple: utiliser la matrice pour structurer le débat, jamais pour le remplacer. Dès qu’un sujet nécessite un diagnostic plus fin, il faut compléter avec d’autres outils, pas lui demander ce qu’elle ne sait pas faire.
Les outils qui la complètent utilement
La matrice donne la vue d’ensemble, mais elle n’explique ni les causes profondes ni le plan de traitement détaillé. C’est pour cela que je la combine souvent avec d’autres outils plus ciblés, chacun ayant sa place dans un dispositif qualité sérieux.
| Outil | Ce qu’il apporte | Quand je l’utilise | Sa limite |
|---|---|---|---|
| AMDEC | Analyse des modes de défaillance, de leurs effets et de leur criticité | Produit, process, industrialisation, changements techniques | Plus lourde à animer qu’une grille simple |
| Ishikawa et 5 pourquoi | Recherche structurée des causes racines | Non-conformité, incident, dérive récurrente | Ne priorise pas à elle seule |
| Registre des risques | Suivi des responsables, actions, échéances et statuts | Pilotage continu d’un portefeuille de risques | Visibilité plus faible qu’une carte colorée |
| Check-list d’audit | Contrôle récurrent de points de conformité | Audit interne, contrôle de routine, vérification standardisée | Peu adaptée aux risques émergents ou complexes |
Pour les projets à fort enjeu de délai ou de coût, une approche quantitative peut aussi devenir plus pertinente qu’une simple grille. Je n’oppose pas les outils entre eux: j’essaie plutôt d’assigner à chacun le bon niveau de profondeur. La vraie valeur se voit ensuite dans le pilotage quotidien, là où la matrice doit prouver qu’elle n’est pas seulement théorique.
Ce que je mettrais en place pour qu’elle serve vraiment au pilotage
Si je devais déployer une matrice de risque dans une équipe qualité, projet ou achats, je viserais trois choses: simplicité, fréquence de revue et responsabilité claire. Une grille bien conçue doit produire des décisions visibles, pas seulement une belle slide de comité.
- Une seule échelle commune pour toute l’équipe, avec des définitions courtes et stables.
- Un propriétaire par risque critique, pour éviter les zones grises sur le “qui fait quoi”.
- Un rythme de revue mensuel dans un projet mouvant, trimestriel dans un processus stable.
- Une règle d’action simple: tout risque rouge a une mesure, une date et un suivi.
- Un lien direct avec les incidents, non-conformités et changements pour mettre à jour la grille sans attendre.
Dans un projet numérique, je surveille en priorité les dépendances techniques, la donnée et la dérive de calendrier. Dans un système qualité, je regarde plutôt les non-conformités récurrentes, les écarts documentaires et la variabilité fournisseur. Dans les achats, la continuité d’approvisionnement, la conformité réglementaire et la concentration sur un seul fournisseur prennent vite le dessus. Ce sont des cas très différents, mais la logique reste la même: une matrice utile n’essaie pas de tout dire, elle aide à décider vite et mieux.
Si je devais résumer l’essentiel en une phrase, je dirais ceci: une bonne matrice ne mesure pas le risque à elle seule, elle organise le jugement collectif pour qu’il débouche sur une action. C’est cette capacité à rendre la priorisation lisible, traçable et révisable qui en fait un vrai levier de management et de qualité.
