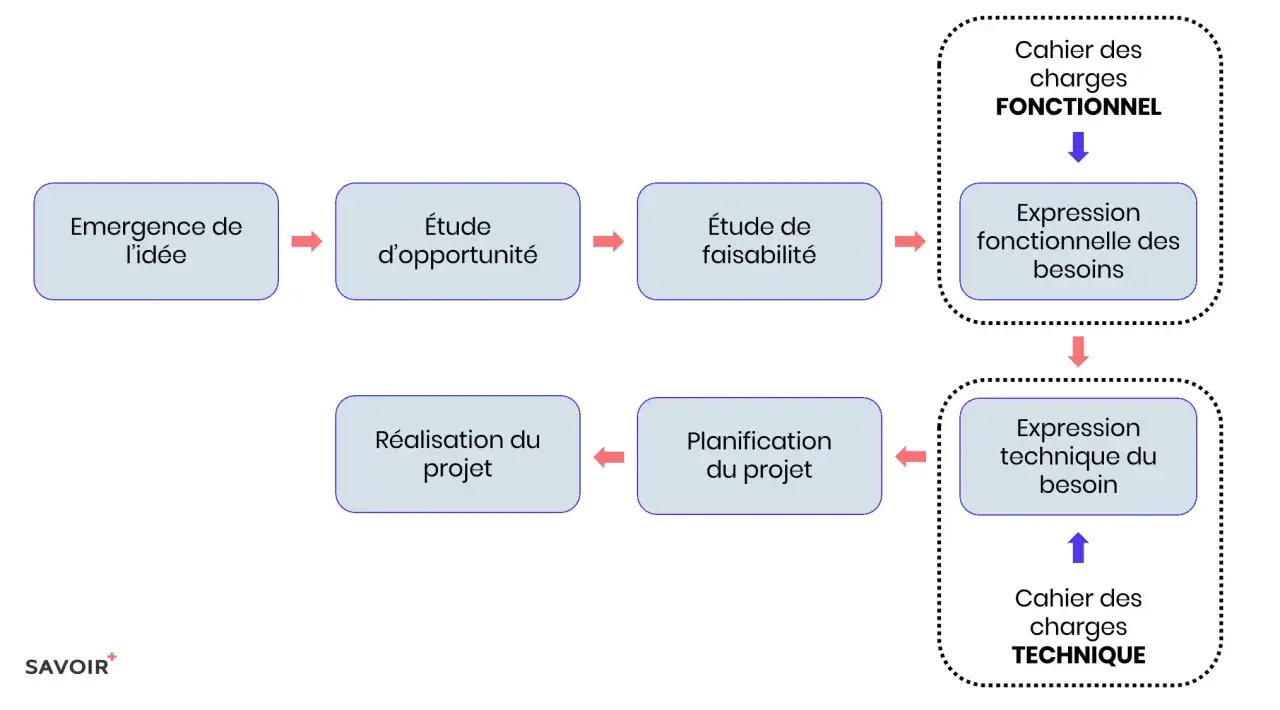

Un projet informatique se gagne rarement sur la seule qualité de la solution. Il se gagne surtout au cadrage, au choix du périmètre et à la discipline de pilotage. Dans cet article, je prends un cas concret de projet puis je montre comment le transformer en modèle réutilisable pour vos prochains chantiers, avec les livrables, les indicateurs et les erreurs à éviter.
Ce qu’il faut garder en tête pour cadrer un projet informatique utile et pilotable
- Un bon exemple doit montrer le contexte, le problème à résoudre, le périmètre et les critères de réussite.
- Un cas concret de portail interne pour une PME française permet de voir la méthode sans tomber dans l’abstraction.
- Le cadrage le plus réutilisable tient dans une structure simple: objectifs, parties prenantes, contraintes, livrables et risques.
- En pratique, une approche hybride fonctionne souvent mieux qu’un modèle purement agile ou purement séquentiel.
- Les vrais points de rupture sont souvent l’intégration, la reprise de données et l’adoption par les utilisateurs.
Ce qu’un bon exemple doit montrer
Pour moi, un bon cas de projet informatique n’est pas un récit vaguement technique. Il doit permettre à un lecteur de comprendre pourquoi le projet existe, ce qu’il change concrètement, qui décide, qui exécute et comment on saura qu’il a réussi.
Si un exemple ne donne que la solution finale, il est décoratif. S’il détaille aussi le contexte, les contraintes, le périmètre, le planning et les indicateurs, il devient vraiment utile. C’est d’ailleurs ce que je cherche quand je construis un exemple de projet informatique destiné à servir de modèle: une trame qu’on peut réutiliser pour un intranet, un CRM, une application métier ou un outil de support interne.
La question clé est simple: qu’est-ce que le lecteur veut copier ? En général, il ne cherche pas un discours général sur la gestion de projet, mais une structure claire qu’il peut adapter à son propre cas. C’est cette logique que je vais suivre dans l’exemple qui vient.
À partir de là, le plus utile est de passer d’une idée abstraite à un cas concret, avec des chiffres et des choix de cadrage précis.

Un cas concret de projet pour une PME française
J’imagine souvent le même scénario: une PME de 280 salariés, répartis sur trois sites, avec une équipe support de quatre personnes. Les demandes IT arrivent par mail, par téléphone et parfois par messagerie instantanée, ce qui rend le suivi chaotique. Le projet consiste à mettre en place un portail unique de demandes IT avec authentification unique, catégorisation automatique des tickets, base de connaissances, tableau de bord de suivi et notifications de statut.
C’est un excellent cas d’école parce qu’il oblige à traiter à la fois l’usage, la sécurité, l’intégration et l’adoption. On n’est pas sur un “grand programme” abstrait, mais sur un chantier assez réaliste pour parler de gestion de projet sans noyer le lecteur.
| Élément | Choix retenu | Pourquoi je le garde |
|---|---|---|
| Contexte | Support saturé, suivi dispersé, aucune visibilité sur les délais | Le point de départ reste concret et immédiatement compréhensible |
| Objectifs | Centraliser 100 % des demandes, réduire de 30 à 40 % le délai de prise en charge, améliorer la traçabilité | Les objectifs sont mesurables, donc pilotables |
| Périmètre | Ticketing, base de connaissances, routage, reporting, notifications | Le lecteur voit ce qui est inclus sans ambiguïté |
| Hors périmètre | Remplacement du parc, refonte de l’ERP, automatisations avancées de phase 2 | Le hors périmètre évite les dérives de scope |
| Planning | 12 semaines: 2 de cadrage, 2 de conception, 4 de réalisation, 2 de recette, 1 de déploiement, 1 d’hypercare | On garde une temporalité crédible pour un projet de cette taille |
| Budget | 45 k€ à 75 k€ selon les connecteurs, la reprise de données et le SSO | Le lecteur visualise l’ordre de grandeur sans croire à un faux prix unique |
| Parties prenantes | Sponsor DSI, chef de projet, référent support, représentants métiers, prestataire | La gouvernance devient lisible dès le départ |
Ce type d’exemple marche bien parce qu’il montre la réalité d’un projet IT: on ne livre pas seulement un outil, on organise une chaîne de décision, de test et d’adoption. Si le SSO, c’est-à-dire l’authentification unique, n’est pas prévu dès le départ, ou si la reprise de données est repoussée à la fin, le budget et le calendrier dérapent vite.
Une fois ce cas posé, il devient beaucoup plus facile de construire un modèle de cadrage réutilisable.
Le cadrage que je réutilise presque toujours
Quand je dois écrire un document projet, je pars d’une structure courte mais complète. Je veux que l’équipe puisse le lire en quelques minutes et en extraire les décisions utiles. Un cahier des charges ou une note de cadrage n’a pas besoin d’être longue pour être solide; il doit surtout être claire sur le besoin, les limites et les responsabilités.
| Rubrique | Ce que j’écris | Erreur à éviter |
|---|---|---|
| Contexte | Le problème actuel, les irritants métiers, les volumes traités | Raconter l’historique de l’entreprise sur trois pages |
| Objectifs | 2 à 4 objectifs mesurables et datés | Écrire des formules vagues comme “améliorer l’efficacité” |
| Périmètre | Ce qui est inclus, ce qui est exclu, ce qui sera traité plus tard | Laisser la porte ouverte à tous les ajouts |
| Contraintes | RGPD, sécurité, intégration, compatibilité applicative, délais | Dire que les contraintes seront “vues pendant le projet” |
| Gouvernance | Qui arbitre, qui valide, qui exécute, qui est informé | Confondre sponsor, décideur et exécutant |
| Livrables | Maquettes, backlog, plan de tests, guide utilisateur, procédure de support | Ne lister que le logiciel final |
| Risques | Adoption faible, données incomplètes, dépendances techniques, disponibilité des métiers | Écrire “risque faible” sans analyse |
| Critères d’acceptation | Ce que le métier doit valider pour considérer le projet terminé | Confondre livraison technique et succès métier |
Je garde aussi une règle simple: si une ligne du cadrage ne peut pas être comprise par un non-spécialiste, elle est probablement trop lourde. C’est là qu’on gagne du temps. Le but n’est pas de faire un document parfait, mais un document actionnable, surtout quand plusieurs équipes doivent travailler ensemble.
Une fois cette base posée, la vraie question devient celle de la méthode de pilotage. Et là, il faut choisir sans dogmatisme.
La méthode de pilotage que je privilégie
Sur un projet IT, je vois trop souvent des équipes opposer agile et méthode séquentielle comme s’il fallait choisir une religion. En pratique, le bon choix dépend du niveau d’incertitude, des dépendances techniques et de la stabilité du besoin. Pour un projet interne avec des contraintes d’intégration, une approche hybride est souvent la plus saine: cadrage ferme, livraison itérative, arbitrage régulier.| Méthode | Quand je la choisis | Atout principal | Limite |
|---|---|---|---|
| Cascade ou cycle en V | Besoin stable, sécurité forte, tests structurés, dépendances claires | Lisibilité du plan et des validations | Retour utilisateur tardif |
| Agile | Produit évolutif, incertitude forte sur l’UX ou les priorités | Feedback rapide et priorisation continue | Demande un vrai sponsor métier et un backlog bien tenu |
| Hybride | La majorité des projets IT d’entreprise | Combine gouvernance solide et itérations courtes | Nécessite de la discipline, sinon on mélange le pire des deux mondes |
Le backlog, c’est la liste priorisée des besoins à traiter. Je le maintiens vivant, mais je le protège aussi contre les ajouts impulsifs. Dans la plupart des projets que j’accompagne, je fixe un point hebdomadaire d’avancement, un arbitrage de pilotage toutes les quatre à six semaines et une démonstration à la fin de chaque lot utile. Cette cadence suffit souvent à garder le contrôle sans alourdir le projet.
Une méthode claire ne sert cependant à rien si les livrables et les indicateurs restent flous. C’est le prochain point à verrouiller.
Les livrables et indicateurs qui comptent vraiment
Je ne considère pas qu’un projet est “avancé” simplement parce que l’équipe a produit du code. Je regarde aussi ce qui permet de décider, de tester et de faire adopter la solution. La recette, par exemple, est la phase où les métiers valident que l’outil répond bien aux usages prévus avant la mise en production.
- Note de cadrage pour clarifier le problème, les objectifs et le périmètre.
- Backlog priorisé pour garder visible la liste des besoins et des arbitrages.
- Maquettes pour éviter de discuter trop tard de l’ergonomie ou des parcours.
- Plan de tests pour vérifier les cas nominaux, les cas limites et les intégrations.
- Guide utilisateur pour sécuriser le démarrage et réduire les questions répétitives.
- Plan de conduite du changement pour accompagner l’adoption, surtout quand les habitudes doivent évoluer.
| Indicateur | Ce qu’il mesure | Ordre de grandeur utile |
|---|---|---|
| Taux d’adoption | Part des utilisateurs cibles qui utilisent réellement la solution | 70 % ou plus après 6 à 8 semaines est souvent un bon signal pour un outil interne |
| Délai de prise en charge | Rapidité avec laquelle une demande est traitée | Une réduction de 30 à 40 % est déjà significative |
| Taux de tickets requalifiés | Qualité du tri et du routage automatique | Moins de 10 % donne souvent une base de travail saine |
| Taux de défauts bloquants | Stabilité de la release au moment du passage en production | Idéalement inférieur à 2 % des tests majeurs |
| Satisfaction utilisateur | Valeur perçue par les équipes métiers | Une note de 4 sur 5 est déjà un vrai résultat sur un outil de support |
Ces chiffres ne valent pas comme standards universels. Ils servent de repère, et je les adapte toujours au contexte: taille de l’entreprise, criticité du service, maturité numérique et nombre d’intégrations. Mais sans mesure, le projet se raconte plus qu’il ne se pilote.
Reste un point décisif: les erreurs qui font dérailler un projet même quand le besoin de départ était sain.
Les erreurs qui font dérailler le projet
La plupart des échecs ne viennent pas d’un manque d’ambition. Ils viennent d’un manque de précision. J’en vois cinq revenir sans cesse.
- Confondre besoin et solution en imposant trop tôt un outil ou une technologie.
- Sous-estimer l’intégration avec les outils existants, alors que c’est souvent là que le temps se consomme le plus.
- Négliger l’adoption en pensant qu’une interface correcte suffit à changer les usages.
- Oublier le hors périmètre et laisser chaque réunion rajouter une nouvelle demande “simple”.
- Tester trop tard en découvrant les blocages seulement à la fin, quand il coûte beaucoup plus cher de corriger.
À ce stade, on voit bien que l’essentiel n’est pas de produire un document élégant, mais un cadre qui résiste au réel.
Le modèle que je garderais pour le prochain chantier
Si je devais repartir de zéro sur un nouveau projet, je garderais un format court, presque une fiche d’une page, puis je l’enrichirais seulement si le contexte l’exige. J’y mettrais trois choses avant tout: le problème à résoudre, le périmètre exact et le critère de succès.
- Une fiche de cadrage concise pour aligner tout le monde dès le départ.
- Une matrice RACI, c’est-à-dire un tableau qui précise qui est Responsable, Approbateur, Consulté ou Informé sur chaque tâche.
- Un backlog priorisé pour éviter les ajouts non arbitrés.
- Un rythme de pilotage fixe, afin que les décisions ne dépendent pas de l’urgence du moment.
Avec ce trio, on gagne du temps sans sacrifier la clarté. C’est souvent ce qui fait la différence entre un projet qui avance et un projet qui s’épuise dans les ajustements. Si vous devez préparer votre propre dossier, je commencerais par ces trois questions: quel problème exact résolvons-nous, pour qui, et comment saurons-nous que le résultat est vraiment utile.
