Tableau analyse des risques Excel, montrant les risques, impacts, probabilités et priorités. Une matrice de chaleur visualise les niveaux de risque.

Un bon tableau de risques sous Excel ne sert pas seulement à lister des menaces. Il aide surtout à décider quoi traiter en premier, qui en porte la responsabilité et jusqu’où un risque reste acceptable dans le projet. Dans mes missions, c’est souvent ce passage du constat à l’arbitrage qui évite les réunions tardives, les surprises budgétaires et les plans d’action trop vagues.

L’essentiel à retenir avant de structurer le fichier

  • Un tableau utile relie toujours le risque, sa cause, son impact et un propriétaire clairement identifié.
  • La notation la plus simple et la plus lisible reste souvent probabilité x impact sur une échelle de 1 à 5.
  • Excel fonctionne très bien pour un projet isolé, une petite équipe ou un besoin de pilotage léger.
  • Le vrai danger n’est pas l’outil, mais un fichier sans mise à jour, sans arbitrage et sans suivi des actions.
  • Une matrice claire vaut mieux qu’un classeur surchargé de couleurs, de colonnes et de filtres inutiles.

Ce qu’un tableau de risques sous Excel doit vraiment apporter

Je vois trop souvent des fichiers qui se contentent de recopier des intitulés de risques sans aider à prendre une décision. Un bon tableau doit faire trois choses à la fois: rendre visibles les menaces, prioriser les sujets et déclencher une action. Sans cela, on reste dans le reporting décoratif.

Il faut aussi distinguer trois objets que l’on confond parfois. Le risque est un événement incertain qui peut se produire. Le problème ou l’issue est déjà là. Le registre des risques est le support qui centralise les informations, tandis que la matrice sert à visualiser la criticité. Dans un projet, Excel peut porter les deux, mais il faut garder cette distinction en tête pour ne pas traiter un incident comme une hypothèse, ou l’inverse.

En pratique, je recommande de l’utiliser dès la phase de cadrage, puis de le garder vivant tout au long du projet. C’est particulièrement utile sur les projets avec plusieurs dépendances, des fournisseurs externes, des contraintes de délai fortes ou des arbitrages budgétaires serrés. La suite logique, c’est de structurer les bonnes colonnes pour que le fichier reste lisible et exploitable.

Les colonnes indispensables pour qu’il reste exploitable

Un fichier de gestion des risques peut vite devenir indigeste si on empile trop d’informations. Je préfère une base simple, avec des colonnes qui répondent à une question claire: de quel risque parle-t-on, à quel point il est sérieux, qui le traite et où en est-on?

Champ Rôle Mon conseil
ID Identifie chaque risque sans ambiguïté Un code court du type R-01, R-02 facilite les échanges en réunion
Intitulé du risque Décrit le risque en une phrase lisible Évitez les formulations floues comme « retard possible »
Cause Explique l’origine du risque Une cause bien posée aide à trouver la bonne action
Impact Précise l’effet sur le délai, le coût, la qualité ou le périmètre Notez l’impact le plus concret, pas une impression générale
Probabilité Mesure la chance que le risque se produise Utilisez une échelle simple de 1 à 5
Criticité Combine probabilité et impact La formule la plus courante reste probabilité × impact
Propriétaire Nom de la personne responsable du suivi Sans propriétaire, le risque finit presque toujours par dormir
Plan de mitigation Décrit ce qu’on fait pour réduire le risque Indiquez une action concrète, pas un principe général
Plan de contingence Prévoit la réaction si le risque se matérialise Très utile pour les risques à fort impact
Date de revue Fixe le prochain contrôle Une revue sans date devient vite une revue oubliée
Statut Indique si le risque est ouvert, traité ou clos Limitez-vous à quelques statuts cohérents
Risque résiduel Mesure le niveau restant après actions Ce champ évite de confondre action lancée et risque disparu

Si le tableau sert au comité de pilotage, je conseille souvent de limiter la vue principale à 8 ou 10 colonnes et de garder les détails dans une feuille annexe. On gagne en lisibilité sans perdre l’information. Une fois ces champs en place, il faut encore savoir comment les faire parler entre eux avec une logique de notation claire.

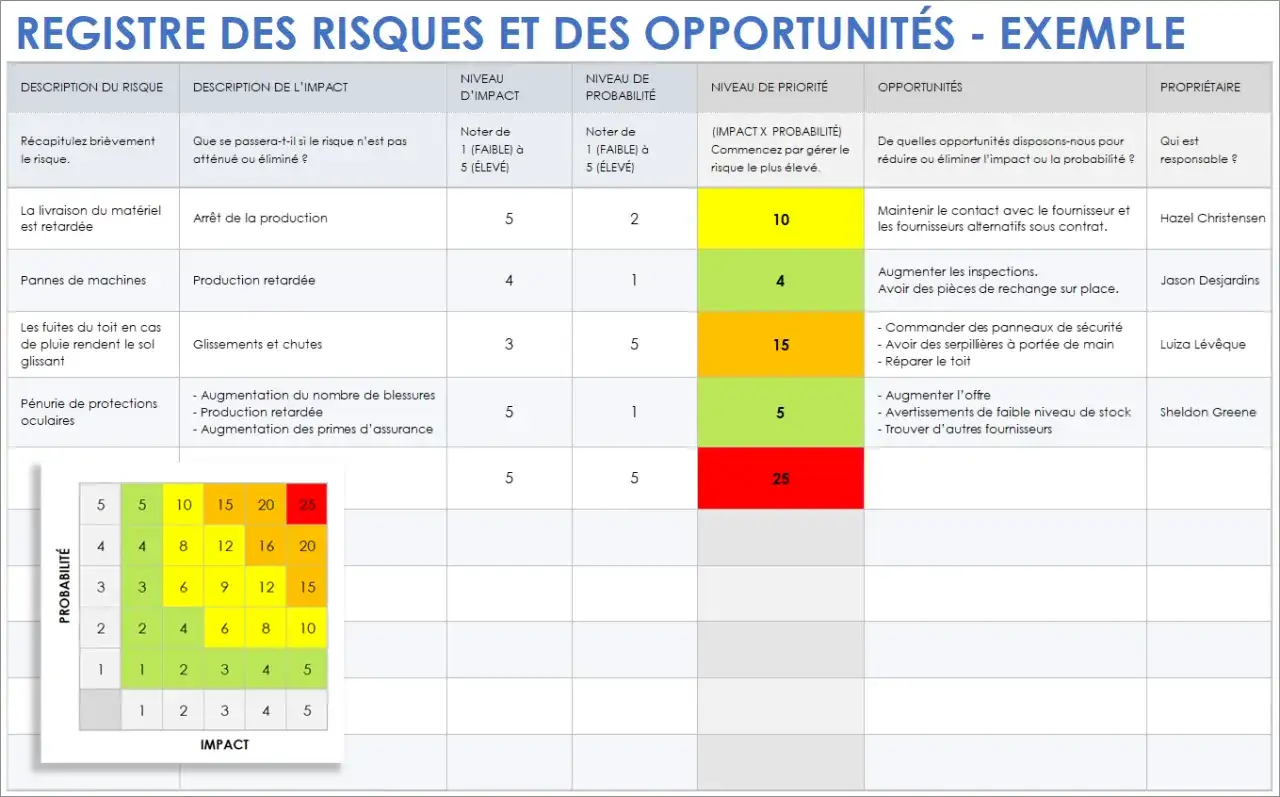

Tableau analyse des risques Excel : Matrice probabilité/impact pour évaluer et prioriser les risques.

Construire une matrice de criticité simple et défendable

La plupart des tableaux utiles reposent sur une matrice à deux axes: la probabilité et l’impact. C’est simple, mais ce n’est pas simpliste, à condition de définir les règles avant de noter les risques. Je conseille généralement une échelle de 1 à 5 pour les deux critères, car elle reste suffisamment fine sans devenir impraticable.

La formule la plus courante est très directe: criticité = probabilité × impact. On obtient alors un score allant de 1 à 25. Pour garder un code couleur lisible, on peut utiliser une grille de ce type:

Score Niveau Lecture opérationnelle
1 à 7 Vert Surveillance normale, action légère si nécessaire
8 à 14 Orange Suivi régulier et plan d’atténuation défini
15 à 25 Rouge Action prioritaire, arbitrage ou escalade rapide

Je précise toujours que ces seuils ne sont pas une norme universelle. Ils doivent refléter votre appétence au risque, la taille du projet et le niveau de tolérance des parties prenantes. Sur un projet critique, un score de 12 peut déjà exiger une réaction immédiate; sur un projet plus stable, il sera simplement surveillé.

Le point important, c’est la cohérence. Si vous notez un risque « 5 » en probabilité, tout le monde doit comprendre ce que signifie ce 5. Sinon, la matrice devient un débat sémantique déguisé. Une fois le scoring stabilisé, le sujet suivant est plus terre-à-terre: comment faire vivre le tableau dans la durée, au lieu de le laisser vieillir dans un dossier partagé.

Faire vivre le tableau pendant tout le projet

Un fichier de risques ne vaut que s’il est mis à jour au rythme du projet. Dans mes pratiques, je distingue trois cadences. Pour un projet très dynamique, je regarde les risques chaque semaine. Pour un projet plus stable, une revue toutes les deux semaines suffit souvent. Et pour un projet long mais peu volatile, une revue mensuelle peut fonctionner, à condition d’avoir un vrai déclencheur en cas d’événement majeur.

Ce suivi doit rester concret. À chaque revue, je regarde au minimum:

  • les 5 à 10 risques les plus critiques;
  • les actions ouvertes et leur date d’échéance;
  • les risques devenus des incidents réels;
  • les nouveaux sujets apparus depuis la dernière revue;
  • les risques clos, pour vérifier qu’ils le sont vraiment.

J’insiste aussi sur un point souvent négligé: chaque risque doit avoir un propriétaire, mais ce propriétaire n’est pas forcément celui qui exécute toutes les actions. Il est responsable du suivi, de l’alerte et de la clôture. Cette nuance évite beaucoup de malentendus dans les équipes projet.

Quand le tableau commence à grossir, je recommande de distinguer la vue de travail et la vue de synthèse. La vue de travail peut contenir l’historique et tous les détails, tandis que la synthèse met en avant les risques majeurs, les échéances proches et les décisions attendues. C’est souvent ce découpage qui permet à Excel de rester utilisable sans suringénierie. Cela dit, Excel n’est pas toujours le bon choix, et il faut être honnête sur ses limites.

Excel ou outil dédié selon le contexte

Je n’oppose pas Excel aux outils spécialisés par principe. Je regarde surtout le contexte d’usage. Pour un projet unique, une équipe réduite et un besoin de pilotage clair, Excel est souvent suffisant. Dès que le volume, la collaboration ou la traçabilité montent, un outil dédié devient plus pertinent.

Critère Excel Outil dédié
Vitesse de mise en place Très rapide Plus long à paramétrer
Coût initial Faible si la licence existe déjà Abonnement ou licence supplémentaire
Collaboration Correcte, mais fragile si plusieurs versions circulent Meilleure gestion multi-utilisateurs
Automatisation Possible avec formules, validations et mises en forme conditionnelles Souvent plus avancée et native
Traçabilité Bonne si le fichier est bien gouverné Souvent supérieure grâce à l’historique intégré
Reporting Très correct pour un besoin simple Plus robuste pour des tableaux de bord consolidés
Adapté à Projets courts à moyens, faible complexité, peu d’utilisateurs Portefeuilles de projets, équipes dispersées, gouvernance forte

Je dirais qu’Excel est un excellent point de départ, pas forcément une destination finale. Il devient vite limité si vous avez besoin de notifications automatiques, d’un historique d’audit solide, d’un contrôle fin des droits ou d’une consolidation entre plusieurs projets. Dans ce cas, les fonctions Excel comme la mise en forme conditionnelle ou la validation des données peuvent prolonger sa durée de vie, mais elles ne remplacent pas une vraie plateforme de gestion des risques.

La bonne question n’est donc pas « Excel est-il assez bien? », mais plutôt « combien de personnes vont le mettre à jour, à quelle fréquence et avec quel niveau d’exigence de suivi? ». Cette réponse conduit naturellement aux erreurs les plus fréquentes, celles qui font perdre la valeur du fichier malgré un bon départ.

Les erreurs qui détruisent la valeur du fichier

Quand un tableau de risques perd son efficacité, la cause est rarement technique. Le problème vient le plus souvent d’un mauvais cadrage ou d’un usage trop lourd. Voici les erreurs que je rencontre le plus souvent:

  • des risques formulés trop vaguement, du type « retard projet » au lieu de « dépendance fournisseur non sécurisée »;
  • aucune cause identifiée, ce qui empêche de proposer une vraie action;
  • des scores attribués sans règle commune, donc sans comparabilité;
  • une avalanche de couleurs qui noie l’information au lieu de la clarifier;
  • pas de propriétaire nommé, donc pas de responsabilité claire;
  • aucune date de revue, ce qui transforme le tableau en archive;
  • plusieurs versions du même fichier qui circulent en parallèle;
  • des actions notées, mais jamais vérifiées en fin de cycle.

Je me méfie aussi des tableaux trop ambitieux. Quand on veut tout mesurer, tout détailler et tout historiser dès la première version, on finit souvent par décourager les contributeurs. Un bon tableau de risques n’a pas besoin d’être parfait; il doit être utilisable, partagé et mis à jour. C’est précisément ce que je mettrais en place pour démarrer proprement, sans alourdir le projet.

Le réglage minimal que je recommande pour démarrer proprement

Si je devais repartir de zéro, je construirais un fichier en trois feuilles seulement. La première contient le registre des risques, avec les champs essentiels. La deuxième affiche la matrice de criticité et une vue synthétique des risques rouges et orange. La troisième suit les actions ouvertes, car c’est souvent là que se joue la crédibilité du dispositif.

Je garderais aussi une discipline simple: une échelle de 1 à 5, une revue à date fixe, un propriétaire par risque et un statut lisible par toute l’équipe. Avec ce socle, Excel fait très bien le travail pour la majorité des projets de gestion. Et si les besoins montent, la migration vers un outil plus structuré se fait sans perdre la logique métier.

Au fond, le bon réflexe est de traiter ce tableau comme un instrument de pilotage, pas comme une formalité documentaire. S’il vous aide à voir les dérives tôt, à prioriser sans débat inutile et à fermer les risques au bon moment, il remplit sa mission. S’il devient trop lourd pour être relu, il faut simplifier, pas ajouter une colonne de plus.

Questions fréquentes

Excel est idéal pour les projets de taille moyenne ou les petites équipes grâce à sa rapidité de mise en place et son faible coût. Il permet un pilotage léger mais efficace des risques, à condition d'être bien structuré et régulièrement mis à jour.
Les colonnes indispensables incluent l'ID, l'intitulé du risque, la cause, l'impact, la probabilité, la criticité, le propriétaire, le plan de mitigation, le plan de contingence, la date de revue et le statut. Elles garantissent la lisibilité et l'exploitabilité du fichier.
La criticité est généralement calculée par la formule "probabilité × impact". En utilisant une échelle de 1 à 5 pour chaque critère, vous obtenez un score de 1 à 25, permettant de classer les risques (vert, orange, rouge) et de prioriser les actions.
Un suivi régulier est crucial. Revoyez les risques les plus critiques, les actions en cours, les nouveaux risques et les incidents réels. Assurez-vous que chaque risque a un propriétaire et une date de revue pour éviter qu'il ne devienne une archive oubliée.
Excel atteint ses limites avec un grand volume de risques, des besoins de collaboration avancée, une traçabilité complexe ou des automatisations poussées. Un outil dédié est préférable pour les portefeuilles de projets, les équipes dispersées ou une gouvernance forte.

Évaluer l'article

Moyenne: 0.0 / 5 · 0 évaluations
