Diagramme de Gantt - Pilotez vos objectifs projet efficacement

Alfred Merle .

21 avril 2026

Diagramme de Gantt objectif : visualisation des tâches et de leur progression avec des barres colorées.
Un bon planning ne sert pas seulement à dater des tâches: il doit montrer si le projet avance réellement vers le résultat attendu. Le diagramme de Gantt reste l’un des formats les plus efficaces pour relier objectifs, dépendances, jalons et responsabilités, à condition de ne pas le transformer en simple tableau décoratif. Je vais vous montrer comment l’exploiter pour piloter un objectif de projet, quels éléments y faire figurer, où il atteint vite ses limites et comment le garder utile dans un contexte IT ou de transformation numérique.

Les repères essentiels pour piloter un objectif avec un diagramme de Gantt

  • Le Gantt sert à convertir un objectif en séquence d’actions datées, pas à produire un planning esthétique.
  • Les éléments indispensables sont les tâches, les durées, les dépendances, les jalons, les responsables et l’avancement.
  • Un diagramme devient lisible quand il reste hiérarchisé, avec peu de niveaux et des dates réalistes.
  • Je le trouve particulièrement utile quand plusieurs équipes dépendent les unes des autres ou quand une date butoir compte vraiment.
  • Il devient beaucoup moins fiable si le périmètre bouge sans cesse ou si l’on confond suivi d’exécution et simple affichage.

Ce que le diagramme apporte vraiment à un objectif de projet

Je considère le diagramme de Gantt comme un pont entre la stratégie et l’exécution. Un objectif de projet dit ce que l’on veut obtenir; le Gantt explique comment, dans quel ordre et à quel moment on s’en rapproche. C’est cette traduction concrète qui le rend utile en gestion de projet, surtout quand le sujet touche à des livrables multiples, à des validations successives ou à des dépendances techniques.

Dans un projet IT, par exemple, “mettre en production une nouvelle plateforme” n’est pas un objectif opérationnel suffisant pour piloter le quotidien. Il faut le découper en blocs lisibles: cadrage, conception, développement, recette, déploiement, conduite du changement. Le Gantt matérialise cette progression et rend visible le lien entre chaque tâche et le résultat final. Sans cela, on suit des activités isolées au lieu de suivre un objectif.

Ce que j’apprécie aussi, c’est son rôle de langage commun. Un chef de projet, un métier, une équipe technique et un sponsor ne regardent pas tous le projet avec la même grille de lecture. Le Gantt leur donne une vue partagée, ce qui facilite les arbitrages sur les délais, la séquence des travaux et les risques de glissement. Une fois ce rôle posé, il faut surtout savoir quoi mettre dedans pour qu’il reste exploitable.

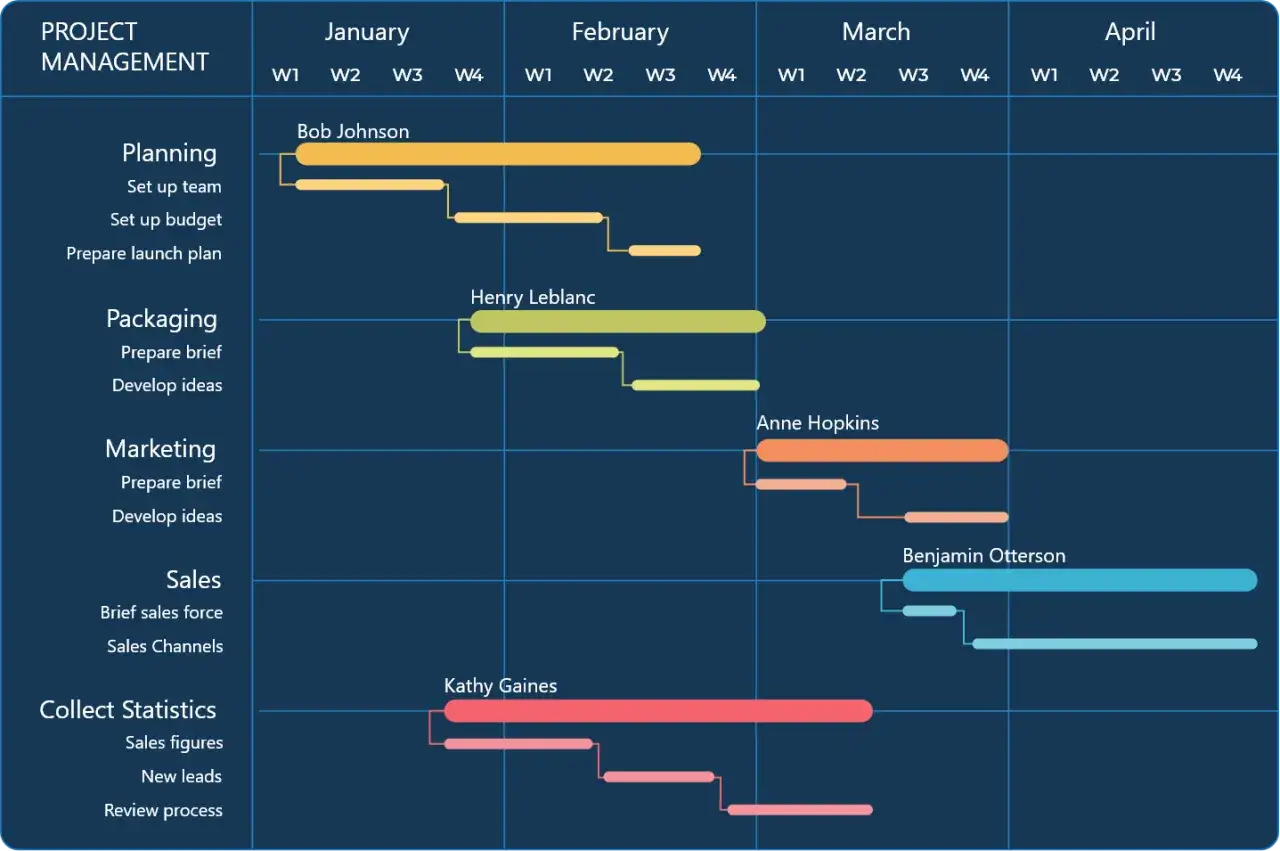

Diagramme de Gantt montrant les objectifs de projet, la planification, le packaging, le marketing, les ventes et la collecte de statistiques par mois et par semaine.

Ce qui doit figurer dans un diagramme vraiment exploitable

Un planning visuel devient utile quand il contient les bons blocs d’information, sans bruit inutile. J’aime vérifier six éléments à chaque fois, parce qu’ils font la différence entre un document de pilotage et une simple barre de progression.

Élément Rôle Ce que je vérifie
Tâches Découpent l’objectif en actions concrètes Chaque tâche doit être assez claire pour être comprise sans interprétation
Durées Positionnent les tâches dans le temps Je cherche des estimations réalistes, pas des dates “souhaitées”
Dépendances Montrent ce qui bloque quoi Je trace les liens critiques, sinon le retard d’une tâche devient invisible
Jalons Marquent les points de contrôle Ils doivent correspondre à une décision, une livraison ou une validation réelle
Responsables Indiquent qui porte l’action Une tâche sans propriétaire finit presque toujours par être oubliée
Avancement Mesure l’exécution par rapport au plan Je préfère un suivi simple et régulier à un pourcentage d’avancement trop théorique
Chemin critique Suite de tâches dont tout retard décale la fin du projet Il faut le surveiller en priorité, car il concentre le risque de dérive

Le point le plus souvent négligé, c’est la différence entre durée et charge. Une tâche peut durer cinq jours tout en mobilisant une personne à temps plein, ou durer le même temps avec seulement quelques heures d’intervention. Si cette nuance n’est pas claire, le planning paraît cohérent sur le papier mais devient faux dès qu’on le confronte à la réalité. Une fois ces éléments cadrés, la vraie question est celle de la méthode de construction.

Comment je le construis sans le surcharger

Je procède en général en six étapes, et je m’efforce de ne pas aller trop vite sur les dates. Un bon Gantt ne naît pas de la mise en forme; il naît d’un découpage logique du travail.

  1. Je pars d’un objectif mesurable. “Lancer une nouvelle fonctionnalité” ne suffit pas; je précise ce qui devra être vrai à la fin, pour qui et avec quel niveau de qualité.
  2. Je découpe l’objectif en livrables. Cela évite d’empiler des micro-tâches sans structure. Je préfère raisonner en phases, puis en tâches, puis en sous-tâches si nécessaire.
  3. Je relie les dépendances. Certaines actions peuvent avancer en parallèle, d’autres non. C’est ce point qui révèle le vrai séquencement du projet.
  4. J’estime les durées avec prudence. Sur les parties incertaines, j’ajoute souvent une marge de 10 à 20 %, surtout quand l’environnement technique ou métier évolue vite.
  5. J’assigne un responsable par bloc. Pas forcément un exécutant unique, mais une personne clairement redevable du suivi.
  6. Je fixe des jalons de contrôle. Dans les projets à forte visibilité, je trouve utile d’avoir un point de revue toutes les 1 à 2 semaines, même si le projet dure plusieurs mois.

Sur les projets très mouvants, je conseille souvent une logique de “vague glissante” : les 2 à 4 prochaines semaines sont détaillées, le reste reste à un niveau plus macro. C’est plus honnête qu’un plan entièrement détaillé sur six mois, qui donne une illusion de précision. Et c’est précisément là qu’on voit les pièges classiques apparaître.

Les erreurs qui font perdre la valeur du planning

Le diagramme de Gantt est utile, mais il se dégrade vite si on l’utilise comme une vitrine plutôt que comme un outil de décision. Les erreurs les plus coûteuses sont toujours les mêmes.

  • Planifier trop finement trop tôt. Au-delà d’une cinquantaine de lignes visibles, la lecture devient pénible si rien n’est regroupé par phase.
  • Mettre des dates arbitraires. Une date “souhaitée” ne vaut pas une date tenue par les dépendances et la capacité réelle des équipes.
  • Oublier les liens entre tâches. C’est la meilleure façon de découvrir un blocage trop tard.
  • Confondre suivi et reporting. Un beau graphique ne compense pas une absence de mise à jour hebdomadaire.
  • Surestimer la précision du pourcentage d’avancement. Un “80 %” peut masquer des retards importants si les derniers 20 % concentrent les vrais risques.
  • Ignorer les changements de périmètre. Si le besoin évolue sans révision du planning, le diagramme finit par décrire un projet qui n’existe plus.

Je vois aussi un piège plus discret: utiliser le Gantt pour tout. Il est excellent pour visualiser une séquence de travail datée, mais il ne remplace ni la gestion de flux ni la vision produit. C’est exactement pour cela qu’il faut savoir quand le garder, et quand choisir une autre vue de pilotage.

Quand je choisis un Gantt, un Kanban ou une roadmap

Dans les équipes que j’accompagne, je ne pose presque jamais la question en mode “quel outil est le meilleur ?”. Je la formule autrement: “quelle vue répond le mieux au besoin du moment ?”. C’est plus concret, et surtout plus juste.

Besoin principal Gantt Kanban Roadmap
Tenir une date butoir Très adapté Moins adapté Peu adapté
Gérer des dépendances entre équipes Très adapté Partiellement Non prioritaire
Suivre un flux de demandes continu Peu adapté Très adapté Non adapté
Partager une vision de moyen terme Adapté si le périmètre est stable Insuffisant seul Très adapté
Rendre les arbitrages visibles au sponsor Très adapté Adapté avec complément Très adapté

En pratique, je combine souvent les trois. Le Gantt sert à tenir la structure et les dates, le Kanban aide l’équipe à piloter l’exécution quotidienne, et la roadmap donne la vision d’ensemble aux décideurs. Dans un projet de transformation numérique, cette combinaison évite un piège classique: croire qu’un seul support peut répondre à tous les niveaux de lecture. La dernière pièce du puzzle consiste alors à relier le planning à un vrai pilotage de l’objectif.

Les réglages qui transforment un planning en vrai tableau de pilotage

Un Gantt devient vraiment utile quand il ne se contente pas d’afficher le futur prévu, mais qu’il aide à décider vite. C’est là que j’insiste sur trois réglages simples: la cadence de mise à jour, la lisibilité et le lien avec l’objectif métier.

  • Je garde trois niveaux de lecture. Objectif, phase et tâche. Au-delà, le graphique se charge inutilement.
  • Je fixe une cadence de revue. Un point hebdomadaire suffit dans beaucoup de projets; sur les sujets très tendus, je passe à deux points courts par semaine.
  • J’utilise des jalons qui comptent vraiment. Un jalon utile déclenche une validation, une décision ou une livraison, pas juste une jolie couleur.
  • Je surveille les dérives tôt. Si une tâche critique glisse de plus de quelques jours, je revois tout de suite l’impact sur la suite, au lieu d’attendre la prochaine réunion de pilotage.
  • Je sépare la version de référence et la réalité. Cette discipline évite de manipuler le planning pour qu’il “ait l’air bon”.
Si je devais résumer la pratique en une règle simple, je dirais ceci: un diagramme de Gantt n’a de valeur que s’il traduit un objectif en séquence maîtrisable, pas s’il empile des dates. Gardez-le lisible, mettez-le à jour à cadence fixe et simplifiez-le dès que le projet devient trop mouvant; c’est à cette condition qu’il reste un vrai instrument de pilotage.

Questions fréquentes

Un diagramme de Gantt est un outil de planification visuel qui représente les tâches d'un projet sur une frise chronologique. Il permet de visualiser l'ordre des tâches, leurs durées, leurs dépendances et l'avancement global du projet, transformant un objectif en une séquence d'actions datées.
Pour être exploitable, un diagramme de Gantt doit inclure les tâches, leurs durées estimées, les dépendances entre elles, les jalons clés, les responsables de chaque action et l'avancement réel. Ces éléments garantissent une vision claire et un pilotage précis du projet.
Il est particulièrement utile pour les projets avec des dates butoirs strictes, des dépendances complexes entre plusieurs équipes ou des livrables multiples. Il aide à visualiser la progression et à anticiper les blocages, surtout dans les contextes IT ou de transformation numérique.
Les erreurs incluent une planification trop détaillée trop tôt, l'utilisation de dates arbitraires, l'oubli des liens de dépendance, la confusion entre suivi et reporting, et l'ignorance des changements de périmètre. Un Gantt doit être un outil de décision, pas une simple vitrine.
Il faut le mettre à jour régulièrement (par exemple, chaque semaine), le garder lisible avec peu de niveaux de détail, et s'assurer que les jalons correspondent à des validations réelles. En cas de projet très mouvant, une approche par "vague glissante" peut être plus pertinente.

Évaluer l'article

Moyenne: 0.0 / 5 · 0 évaluations

Tags

diagramme de gantt objectif diagramme de gantt gestion de projet comment utiliser diagramme de gantt limites diagramme de gantt
Autor Alfred Merle
Alfred Merle
Je suis Alfred Merle, un analyste de l'industrie passionné par la gestion des technologies de l'information, les projets et la transformation numérique. Fort de plusieurs années d'expérience dans l'analyse des tendances du marché, j'ai développé une expertise approfondie dans l'optimisation des processus et la mise en œuvre de solutions innovantes qui répondent aux besoins des entreprises modernes. Mon approche se concentre sur la simplification des données complexes afin de rendre l'information accessible et pertinente pour mes lecteurs. J'accorde une grande importance à l'objectivité et à la vérification des faits, ce qui me permet de fournir des analyses fiables et précises. Mon objectif est de partager des connaissances à jour et pertinentes, afin d'aider les professionnels à naviguer dans le paysage dynamique de la transformation numérique.

Commentaires (0)

Ajouter un commentaire
