Diagramme de Gantt - Créez un planning projet efficace

Alfred Merle .

26 avril 2026

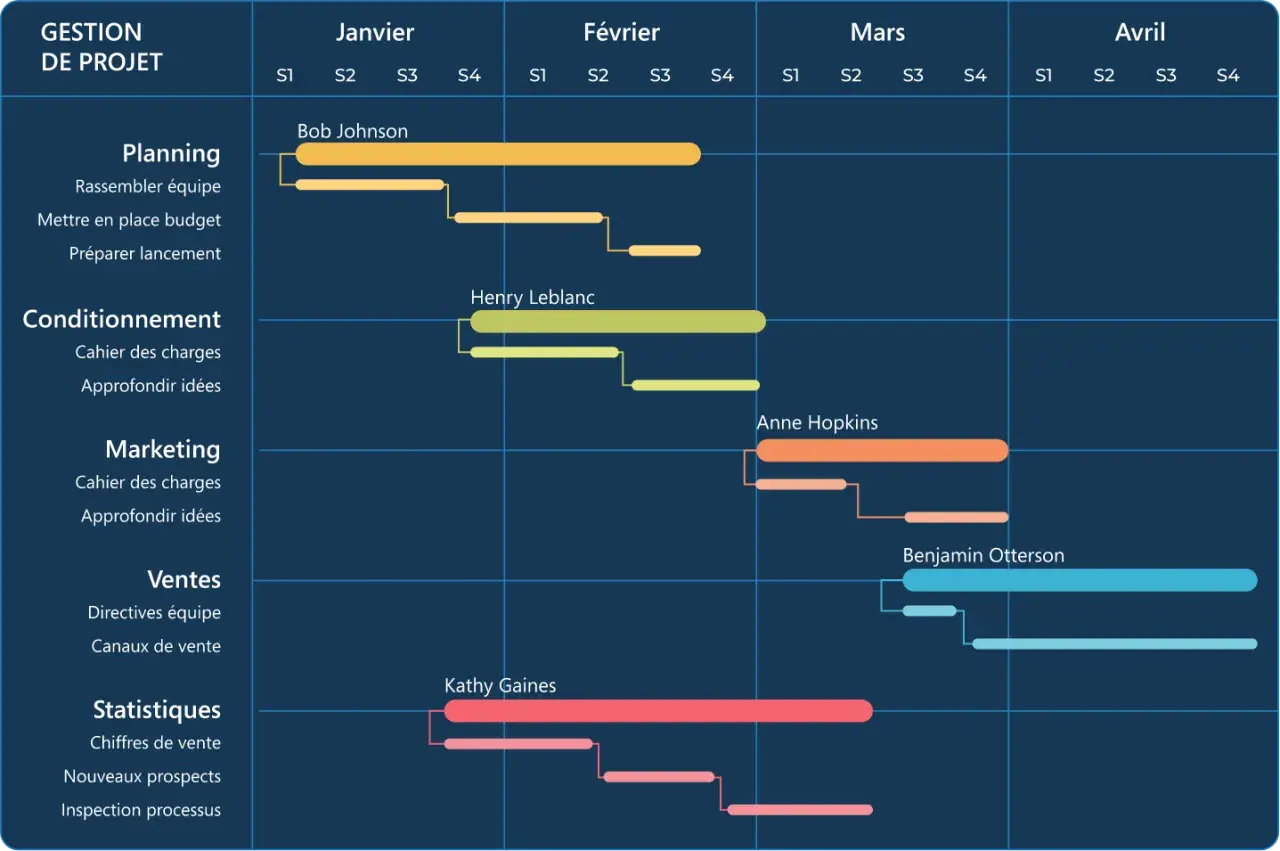

Diagramme de Gantt illustrant la gestion de projet, avec des tâches comme "Planning" et "Marketing" réparties sur plusieurs mois et attribuées à des responsables.

Comprendre comment faire un diagramme de Gantt permet de transformer une liste de tâches en un planning lisible, partageable et surtout exploitable par l’équipe. Je pars ici du concret : quoi préparer avant de le dessiner, comment organiser les barres, quels outils choisir selon la complexité du projet et surtout comment éviter un planning joli mais inutile.

Les points essentiels pour bâtir un planning projet utile

  • Un bon diagramme de Gantt commence par un périmètre clair, pas par un outil.
  • Les tâches doivent être découpées en blocs assez fins pour être suivis, mais pas au point de rendre le planning illisible.
  • Les dépendances, les jalons et les marges comptent autant que les dates.
  • Le choix de l’outil dépend du nombre de tâches, du niveau de collaboration et du besoin de suivi en temps réel.
  • Le Gantt fonctionne bien pour le pilotage d’ensemble, mais il doit parfois être complété par un Kanban ou un backlog.
  • Un planning n’a de valeur que s’il est mis à jour régulièrement et confronté au réel.

Pourquoi le diagramme de Gantt reste utile en gestion de projet

Le diagramme de Gantt n’est pas un gadget de présentation. Bien utilisé, il donne une lecture immédiate de la séquence des tâches, de leur durée et des dépendances qui peuvent faire glisser une date finale. C’est pour cela qu’il reste aussi présent dans les projets IT, les chantiers de transformation numérique et les initiatives transverses où plusieurs équipes doivent avancer dans le même tempo.

Ce que j’apprécie surtout, c’est sa capacité à faire apparaître trois choses en même temps : le calendrier, la charge de travail et les points de blocage. Une tâche isolée peut sembler courte. Placée dans un planning, elle révèle parfois qu’elle dépend d’une validation, d’un livrable amont ou d’une ressource déjà sursollicitée.

  • Il aide à visualiser le projet de bout en bout.
  • Il clarifie les responsabilités et les jalons.
  • Il rend les retards plus visibles avant qu’ils ne deviennent critiques.
  • Il facilite les arbitrages quand il faut décaler, couper ou réordonner une phase.

En revanche, il ne remplace ni une gestion des risques, ni un backlog détaillé, ni un suivi opérationnel quotidien. C’est un outil de pilotage, pas un tableau magique. Avant de le construire, il faut donc préparer les bonnes données, ce qui change complètement la qualité du résultat.

Préparer les bonnes données avant de tracer le planning

Je vois souvent des plannings échouer pour une raison simple : on a commencé trop tôt, avec des tâches mal définies. Avant de dessiner la moindre barre, il faut cadrer le projet avec une logique claire. Le Gantt ne fait qu’illustrer une structure de travail déjà solide.

Définir le périmètre sans ambiguïté

Le périmètre, c’est la frontière du projet. Il doit préciser ce qui entre, ce qui sort et ce que l’équipe doit livrer à la fin. Si ce cadre est flou, le diagramme devient vite un inventaire de souhaits. Je recommande de le formuler en une phrase simple, puis de lister les livrables attendus.

Lister les tâches et les sous-tâches

Une tâche utile dans un Gantt doit représenter une unité de travail observable. « Refaire le site » est trop vague. « Rédiger les contenus des 5 pages clés » ou « Valider la maquette mobile » sont déjà exploitables. L’idée n’est pas de tout micro-découper, mais de faire en sorte que chaque ligne puisse être estimée, attribuée et suivie.

Lire aussi : Gérer plusieurs projets - Évitez le chaos, gagnez en clarté

Estimer durée, dépendances et responsables

Deux notions sont souvent confondues : la durée et la charge. La durée correspond au temps calendrier, tandis que la charge représente l’effort humain nécessaire. Une tâche peut demander 3 jours de travail mais s’étaler sur 1 semaine si elle attend une validation externe. C’est précisément là que les dépendances deviennent décisives.

Je conseille aussi d’identifier un responsable par tâche. Pas forcément une personne qui exécute tout, mais quelqu’un qui porte le sujet et sait répondre en cas de décalage. Sans cela, un planning a tendance à devenir une belle image sans pilote.

Une fois ces données réunies, la construction du diagramme devient beaucoup plus rapide et surtout beaucoup plus fiable.

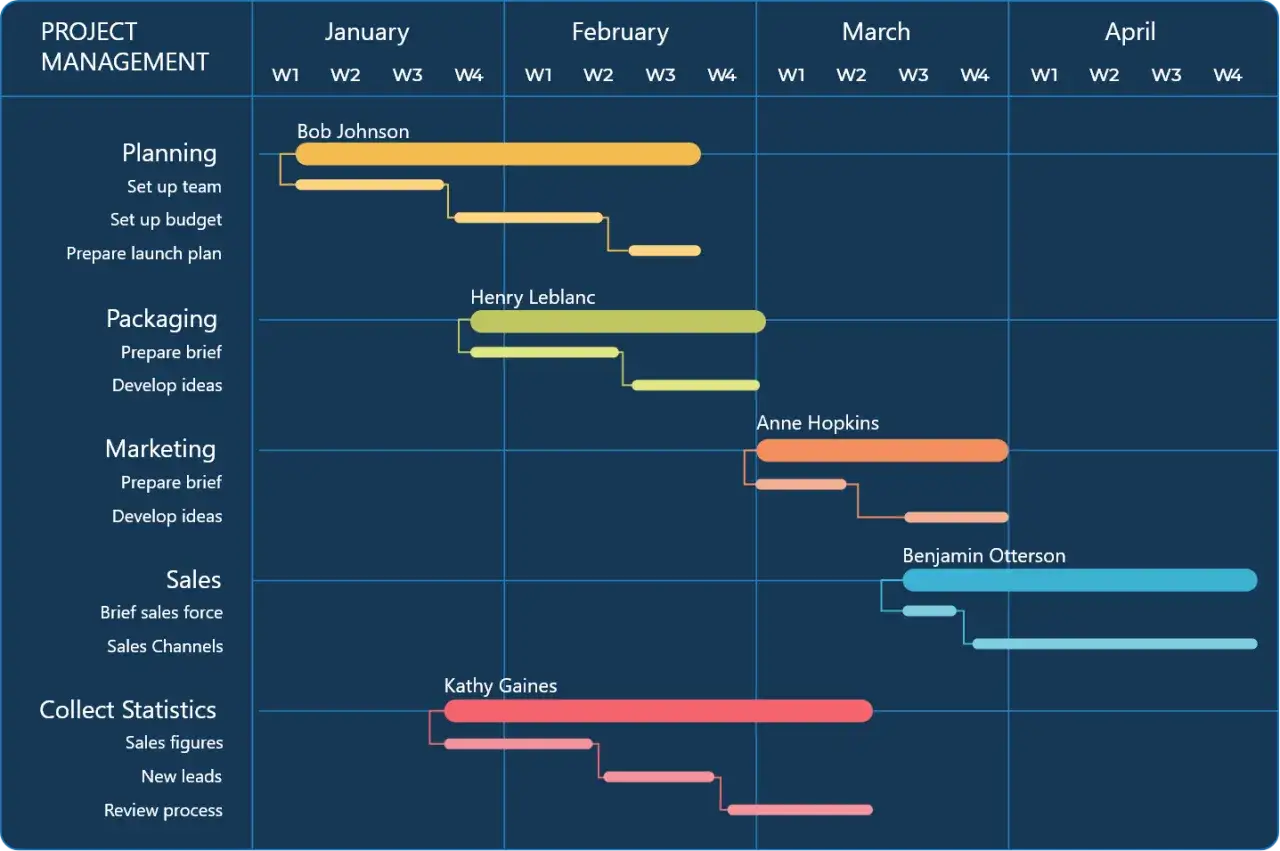

Exemple de comment faire un diagramme de Gantt : planification, emballage, marketing, ventes et collecte de statistiques sur 4 mois.

Construire le diagramme pas à pas

La méthode la plus simple consiste à partir du calendrier global, puis à placer les tâches dans l’ordre logique du projet. Je préfère une construction en couches : d’abord les jalons, ensuite les grandes phases, puis les tâches détaillées. On évite ainsi l’effet « sapin de Noël » où tout est empilé sans hiérarchie.

  1. Fixer les dates de début et de fin du projet pour encadrer le planning.
  2. Placer les jalons, c’est-à-dire les points de validation ou de livraison importants.
  3. Ajouter les grandes phases pour structurer le déroulé général.
  4. Insérer les tâches détaillées avec une durée réaliste et un responsable identifié.
  5. Relier les dépendances pour montrer ce qui doit être terminé avant de démarrer autre chose.
  6. Vérifier la cohérence du calendrier avec les disponibilités de l’équipe, les congés et les délais externes.

Si je dois simplifier la lecture, je garde un code visuel stable : une couleur pour les tâches de production, une autre pour les validations, une troisième pour les jalons. Trop de couleurs nuisent vite à la compréhension. Le but reste de voir en une poignée de secondes où en est le projet et ce qui menace sa date de fin.

Un bon diagramme de Gantt fait aussi apparaître la chaîne critique, c’est-à-dire la succession de tâches qui détermine la date finale. Si cette chaîne glisse, tout le projet glisse avec elle. C’est précisément ce niveau de lecture qui permet de passer du simple calendrier au véritable pilotage.

Choisir l’outil qui correspond à la complexité du projet

Le meilleur outil n’est pas le plus complet. C’est celui que l’équipe utilisera vraiment. Pour un petit projet, un tableur bien structuré suffit souvent. Pour un programme multi-équipes, il faut davantage d’automatisation, de collaboration et de suivi des dépendances.

Outil Quand je le recommande Limites principales Mon avis pratique
Excel ou Google Sheets Projet simple, peu de tâches, faible volume de changements Mise à jour manuelle, collaboration limitée, peu de vues avancées Très bien pour démarrer, à condition de garder un modèle clair et sobre
Miro ou Lucidchart Atelier de cadrage, préparation de comité, travail de conception Suivi opérationnel faible, dépendances peu confortables à maintenir Utile pour dessiner la logique du projet, moins pour piloter l’exécution
Asana, Monday ou Notion Équipe collaborative, besoin de partage rapide et d’alertes Gestion avancée des ressources parfois limitée Bon compromis pour des projets de produit, marketing ou IT léger
Microsoft Project ou Smartsheet Planning complexe, dépendances nombreuses, besoin de baseline Courbe d’apprentissage plus élevée Le plus robuste quand le Gantt devient un vrai livrable de pilotage

En pratique, je garde un tableur pour les projets courts et lisibles. Dès qu’on dépasse une vingtaine de tâches, qu’il y a plusieurs équipes ou qu’une date dépend fortement d’un enchaînement de validations, j’oriente vers un outil dédié. Cette bascule évite une erreur classique : croire qu’un planning complexe restera simple parce qu’il est saisi dans une grille.

Quand le Gantt doit être complété par un autre pilotage

Le diagramme de Gantt est très bon pour le temps long et les dépendances. Il est moins confortable pour le flux quotidien, les micro-priorités et les changements très fréquents. Dans un contexte agile ou hybride, je l’utilise donc comme vue de synthèse, pas comme unique source de vérité.

  • Le Kanban fonctionne mieux pour suivre le travail en cours au jour le jour.
  • Le backlog sert à prioriser les besoins et les évolutions.
  • Le registre des risques aide à suivre les incertitudes qui peuvent faire bouger le planning.
  • La matrice RACI clarifie qui décide, qui exécute et qui valide.

Pour un projet numérique, j’aime souvent combiner un Gantt de haut niveau avec un suivi opérationnel plus souple. Cela évite de demander au même outil de résoudre deux problèmes différents. Le premier sert à tenir les jalons, le second à gérer l’exécution quotidienne.

Cette logique hybride est particulièrement utile quand le périmètre évolue encore, que les livrables ne sont pas tous verrouillés ou que l’équipe travaille par itérations. Dans ce cas, le Gantt doit rester vivant et lisible, pas rigide.

Les erreurs qui rendent le planning peu fiable

Les défauts d’un diagramme de Gantt viennent rarement du dessin lui-même. Ils viennent presque toujours du cadrage. Voici les erreurs que je vois le plus souvent et qui dégradent vite la qualité du pilotage.

  • Des tâches trop vagues qui n’ont ni livrable clair ni responsable.
  • Des durées trop optimistes parce qu’on confond souhait et capacité réelle.
  • Des dépendances oubliées alors qu’une validation ou un contenu externe bloque tout.
  • Aucune marge pour les aléas, ce qui rend le planning fragile dès le premier décalage.
  • Un planning figé qui n’est jamais révisé après le démarrage.
  • Trop de détails visuels qui nuisent à la lecture plus qu’ils n’aident.

La marge est souvent mal comprise. Elle n’est pas un luxe ; c’est un amortisseur. Je préfère l’intégrer explicitement sur les phases sensibles, notamment les validations, les intégrations techniques et les livraisons externes. Sans marge, le projet donne l’illusion de tenir jusqu’au moment où la première dépendance se décale.

Autre piège fréquent : vouloir représenter tout le travail au même niveau de granularité. Un jalon n’est pas une tâche, et une tâche n’est pas une sous-tâche. Si tout est traité de la même manière, la lecture du planning devient rapidement impossible. C’est justement pour éviter cela qu’un exemple concret aide beaucoup.

Un exemple concret pour une refonte de site

Prenons un projet courant en management IT : la refonte d’un site vitrine avec validation des contenus, maquettes, développement et mise en ligne. Dans ce cas, je construis un Gantt simple sur 6 semaines, avec des jalons nets et une marge sur les validations. Le plus important n’est pas la décoration du planning, mais sa capacité à montrer où se situent les points de bascule.

Tâche Durée estimée Dépendance Point de contrôle
Cadrage du projet 2 jours Aucune Périmètre et objectifs validés
Arborescence et contenus 3 jours Cadrage Plan des pages validé
Maquettes UX/UI 5 jours Arborescence Validation design
Développement front 8 jours Maquettes Version test disponible
Intégration des contenus 4 jours Développement partiel Pages prêtes pour recette
Recette et corrections 3 jours Développement et contenus Liste de réserves levée
Mise en ligne 1 jour Recette validée Go live

Ce type de planning montre très vite la dépendance critique entre les contenus, le design et la recette. Si les textes arrivent en retard, le développement peut avancer partiellement, mais la mise en ligne sera mécaniquement repoussée. C’est exactement le genre de point qu’un Gantt bien construit permet d’anticiper.

Dans un projet réel, j’ajoute souvent un ou deux jours de marge sur les validations. Cette petite réserve change beaucoup de choses, parce qu’elle absorbe les retours tardifs sans faire dérailler tout le calendrier. On passe alors d’un planning théorique à un planning réellement pilotable.

Faire vivre le planning pendant l’exécution

Un diagramme de Gantt n’a de valeur que s’il est mis à jour. Je recommande de le revoir à cadence fixe, souvent chaque semaine, ou à chaque événement qui modifie le chemin critique. Le but n’est pas de tout réécrire, mais de confronter le prévu au réalisé.

  • Mettre à jour l’état des tâches avec une logique simple : à faire, en cours, bloqué, terminé.
  • Comparer régulièrement les dates prévues et les dates réelles.
  • Réajuster les dépendances dès qu’un livrable intermédiaire glisse.
  • Communiquer rapidement les décalages sur les jalons visibles par les parties prenantes.
  • Noter les causes de retard pour éviter de répéter les mêmes écarts sur les phases suivantes.

J’aime bien conserver une version de référence du planning, parfois appelée baseline. C’est simplement le point de comparaison initial. Sans cette référence, il devient difficile de savoir si le projet avance lentement ou si la dérive vient surtout d’un changement de périmètre mal documenté.

Le vrai sujet n’est donc pas seulement de savoir comment faire un diagramme de Gantt, mais comment en faire un outil de décision. Tant qu’il sert à arbitrer, il reste utile. Dès qu’il n’est plus qu’un fichier statique, il perd l’essentiel de sa valeur.

Ce que je vérifie avant de figer un planning projet

Avant de considérer un Gantt comme prêt, je passe toujours par une vérification rapide mais stricte. Cette dernière passe évite les plans trop beaux pour être fiables et les calendriers qui cassent au premier imprévu.

  • Le périmètre tient-il en une formulation claire et stable ?
  • Chaque tâche a-t-elle un livrable identifiable et un responsable ?
  • Les dépendances sont-elles visibles sans effort de lecture ?
  • Les jalons servent-ils à décider quelque chose de concret ?
  • Le planning reste-t-il compréhensible en moins de 30 secondes ?
  • La fréquence de mise à jour est-elle décidée dès le départ ?
Si ces six points sont satisfaits, le diagramme a de bonnes chances de servir vraiment l’équipe au lieu de seulement rassurer sur papier. C’est cette discipline qui fait la différence entre un planning décoratif et un outil de gestion de projet fiable. Et, dans la pratique, c’est souvent là que se joue la qualité d’exécution d’un projet entier.

Questions fréquentes

Un diagramme de Gantt est un outil de gestion de projet qui visualise les tâches, leur durée et leurs dépendances sur une ligne de temps. Il permet de planifier, coordonner et suivre l'avancement d'un projet, en identifiant les jalons et les chemins critiques.
Avant de dessiner, définissez un périmètre clair, listez des tâches précises et estimées (durée, charge, responsable). Identifiez les dépendances et prévoyez des marges. Un bon cadrage assure la fiabilité de votre planning.
Le choix dépend de la complexité du projet. Excel/Google Sheets conviennent aux petits projets. Des outils comme Asana ou Monday sont bons pour la collaboration. Microsoft Project ou Smartsheet sont robustes pour les plannings complexes.
Le Gantt est excellent pour la vision d'ensemble. Pour le suivi quotidien ou les projets agiles, combinez-le avec un Kanban pour le flux de travail, un backlog pour les priorités, ou une matrice RACI pour les responsabilités.
Évitez les tâches vagues, les durées trop optimistes, les dépendances oubliées et l'absence de marges. Un planning figé ou trop détaillé nuit à sa lisibilité et à son utilité. Mettez-le à jour régulièrement !

Évaluer l'article

Moyenne: 0.0 / 5 · 0 évaluations

Tags

comment faire un diagramme de gantt outils diagramme de gantt exemple diagramme de gantt erreurs diagramme de gantt
Autor Alfred Merle
Alfred Merle
Je suis Alfred Merle, un analyste de l'industrie passionné par la gestion des technologies de l'information, les projets et la transformation numérique. Fort de plusieurs années d'expérience dans l'analyse des tendances du marché, j'ai développé une expertise approfondie dans l'optimisation des processus et la mise en œuvre de solutions innovantes qui répondent aux besoins des entreprises modernes. Mon approche se concentre sur la simplification des données complexes afin de rendre l'information accessible et pertinente pour mes lecteurs. J'accorde une grande importance à l'objectivité et à la vérification des faits, ce qui me permet de fournir des analyses fiables et précises. Mon objectif est de partager des connaissances à jour et pertinentes, afin d'aider les professionnels à naviguer dans le paysage dynamique de la transformation numérique.
