Les 12 principes agiles servent surtout à livrer plus vite, apprendre plus tôt et ajuster sans perdre le cap
- Le manifeste complète les quatre valeurs fondatrices avec des repères concrets pour le pilotage de projet.
- Il privilégie la valeur livrée, le feedback fréquent, la collaboration métier-technique et l’amélioration continue.
- Scrum, Kanban ou XP sont des moyens d’application, pas une fin en soi.
- Un projet n’est pas agile parce qu’il a des sprints: il l’est si l’équipe peut livrer, apprendre et s’adapter réellement.
- Le modèle fonctionne très bien quand l’incertitude est forte, mais il demande de la discipline sur la qualité, la priorisation et la gouvernance.
Ce que recouvrent les 12 principes agiles et pourquoi ils comptent encore
Le texte officiel du Manifeste Agile prolonge les quatre valeurs fondatrices avec douze principes qui décrivent une façon de travailler, pas un process rigide. Le site officiel du Manifeste Agile rappelle d’ailleurs que l’enjeu n’est pas d’empiler des rituels, mais de privilégier les individus, la livraison de valeur, la collaboration et l’adaptation au changement.
En pratique, ces principes répondent à une question simple: comment réduire le risque projet quand les besoins évoluent, que les dépendances sont nombreuses et que le retour utilisateur arrive souvent trop tard dans les approches classiques ? La réponse agile consiste à découper le travail, montrer vite quelque chose d’utile et corriger le tir au lieu d’attendre la fin du projet pour découvrir les mauvaises surprises.
- Les quatre valeurs placent les interactions, le logiciel opérationnel, la collaboration client et l’adaptation au changement au-dessus de leurs alternatives plus lourdes.
- Les 12 principes traduisent ces valeurs en comportements observables: livrer fréquemment, travailler avec le métier, maintenir un rythme tenable, rechercher l’excellence technique et apprendre en continu.
- Le vrai sujet n’est pas de “faire agile”, mais de créer un système qui permet de décider plus vite avec moins de certitude initiale.
À partir de là, la bonne lecture n’est plus théorique: chaque principe devient un levier de pilotage que je peux vérifier dans la réalité d’un projet. C’est ce passage de la philosophie à l’action qui compte, et c’est ce que je détaille maintenant.
Les 12 principes, traduits en décisions de pilotage
Je reformule ici chaque principe en langage de gestion de projet. L’idée n’est pas de réciter un texte, mais de voir ce que chaque principe change dans la manière de prioriser, suivre et arbitrer.
| Principe | Lecture concrète en gestion de projet | Ce que je surveille |
|---|---|---|
| 1. Satisfaire le client par une livraison précoce et continue | Je cherche à délivrer vite un premier apport utile, même partiel, pour valider la valeur réelle. | Adoption, retours utilisateurs, délai avant le premier usage. |
| 2. Accueillir le changement, même tardif | Je garde une capacité d’ajustement dans le backlog, c’est-à-dire la liste priorisée des besoins. | Capacité réservée, arbitrages de priorité, stabilité du périmètre utile. |
| 3. Livrer fréquemment un logiciel opérationnel | Je préfère des incréments courts à un gros lot livré trop tard pour être corrigé facilement. | Fréquence de livraison, taille des lots, délai entre deux retours. |
| 4. Faire travailler ensemble métier et développement au quotidien | Je réduis les allers-retours d’email et je place les bonnes personnes dans les bonnes discussions. | Disponibilité des décideurs, vitesse d’arbitrage, qualité des clarifications. |
| 5. Bâtir le projet autour de personnes motivées | Je protège l’autonomie, je donne des objectifs clairs et je limite le micro-management. | Engagement de l’équipe, turnover, niveau de friction managériale. |
| 6. Préférer la conversation directe | Je privilégie les ateliers courts, les revues et les échanges synchrones quand le sujet est ambigu. | Temps perdu en clarification, nombre de malentendus, qualité des décisions. |
| 7. Mesurer l’avancement par le logiciel opérationnel | Je regarde ce qui fonctionne vraiment, pas seulement ce qui est commencé ou documenté. | Fonctionnalités démontrables, critères d’acceptation atteints, valeur livrée. |
| 8. Maintenir un rythme soutenable | Je refuse les sprints héroïques qui épuisent l’équipe et dégradent la qualité à moyen terme. | Charge réelle, heures supplémentaires, défauts récurrents, fatigue d’équipe. |
| 9. Renforcer l’agilité par l’excellence technique | Je traite les tests, l’intégration continue et la qualité de conception comme des accélérateurs, pas comme des coûts invisibles. | Dette technique, défauts en production, temps de reprise, stabilité des livraisons. |
| 10. Chercher la simplicité | Je coupe le superflu et je vise la version minimale utile, pas la version “parfaite” qui tarde à arriver. | Volume de fonctionnalités non essentielles, complexité du périmètre, temps de cycle. |
| 11. Laisser émerger les meilleures solutions des équipes auto-organisées | Je donne le cadre, mais je laisse l’équipe décider du “comment” au lieu de tout imposer en amont. | Autonomie réelle, qualité des choix techniques, responsabilité collective. |
| 12. Réfléchir régulièrement pour s’améliorer | Je rends la rétrospective obligatoire, sinon l’équipe répète les mêmes erreurs avec plus de vitesse. | Actions d’amélioration, taux de résolution des irritants, progression de la capacité d’équipe. |
Ce tableau est, à mon sens, la meilleure façon de lire les 12 principes: non comme une affiche, mais comme une liste de décisions de management. Une fois cette base posée, il faut voir comment les appliquer sans les vider de leur sens.
Comment les appliquer sans les déformer dans un projet logiciel

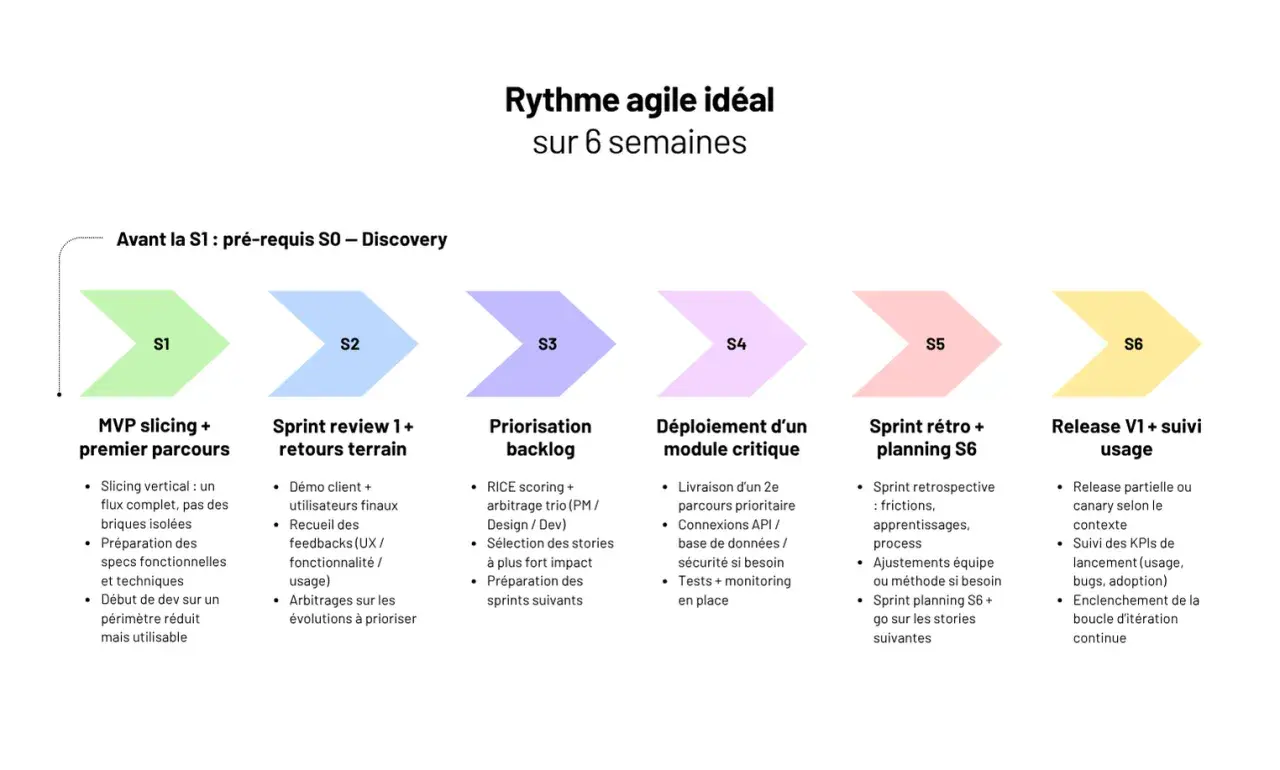

Je recommande de commencer par la livraison de valeur, pas par le vocabulaire. Une équipe peut parfaitement faire des points quotidiens, des revues et des rétrospectives tout en restant fortement prédictive et peu agile si elle ne livre rien d’utilisable. L’ordre logique est donc simple: valeur, incréments, feedback, adaptation.
Découper le travail en résultats observables
Dans un portail client, par exemple, je ne cherche pas à livrer “la plateforme” en une fois. Je préfère une première version utile avec authentification, consultation des demandes et création de tickets, puis j’ajoute la messagerie, les tableaux de bord et l’automatisation ensuite. Ce type de découpage rend l’avancement visible et réduit le risque de construire un produit trop gros pour être corrigé à temps.
Mettre un vrai rythme de validation
Une revue régulière n’est pas une cérémonie décorative. C’est le moment où le métier vérifie ce qui fonctionne, où les irritants remontent et où les priorités sont réordonnées. Sans ce point de contrôle, le backlog, c’est-à-dire la liste priorisée du travail à faire, devient vite une archive plutôt qu’un outil de pilotage.
Protéger la qualité technique dès le départ
Je vois encore trop de projets qui s’autorisent un raccourci technique au nom de l’urgence. Le problème est connu: plus on accumule de dette technique, plus chaque changement coûte cher. L’excellence technique, les tests automatisés et une définition claire de ce qui est “terminé” ne ralentissent pas l’équipe; ils rendent les livraisons répétables.
Lire aussi : Expression du besoin - Évitez les erreurs projet dès le départ
Donner de l’autonomie, mais pas de l’ambiguïté
Une équipe autonome n’est pas une équipe laissée seule. Elle a besoin d’un objectif clair, de limites explicites et d’un sponsor disponible pour arbitrer. Dans les projets les plus efficaces que j’observe, le management n’ordonne pas chaque geste: il fixe le cap, protège le flux et laisse les spécialistes décider du meilleur chemin.
Quand ces conditions sont réunies, l’agilité devient un système de décision très concret. La vraie difficulté n’est donc pas de lancer une équipe, mais d’éviter les pièges qui font croire qu’on est agile alors qu’on ne l’est pas.
Les erreurs qui donnent une fausse impression d’agilité
Le faux agile a souvent les mêmes symptômes. On ajoute des rituels, on raccourcit les cycles, on affiche des tableaux colorés, puis on continue à tout décider de manière centralisée. Le résultat est frustrant: l’équipe est plus sollicitée, mais pas plus autonome ni plus efficace.
- Confondre cadence et agilité: livrer souvent ne sert à rien si chaque livraison ne contient pas quelque chose de testable.
- Faire du reporting à la place du pilotage: un tableau de suivi ne remplace pas une vraie décision sur les priorités ou les risques.
- Micro-manager l’équipe: des points quotidiens transformés en contrôle permanent cassent l’initiative et la responsabilité.
- Ignorer la qualité technique: la dette technique finit toujours par ralentir la livraison, même si elle semble invisible au départ.
- Sur-documenter ou sous-documenter: l’agile ne demande ni une paperasse lourde ni un vide documentaire; il demande juste le bon niveau d’information au bon moment.
- Changer de priorité sans arbitrage: accepter le changement ne veut pas dire absorber toutes les demandes sans contrainte ni discipline.
Le point commun de ces dérives, c’est qu’elles gardent l’apparence de l’agile mais pas sa substance. C’est pour cela que je regarde aussi les limites réelles de l’approche, parce que toutes les situations ne se pilotent pas avec le même degré d’itération.
Quand l’approche agile aide vraiment et quand elle atteint ses limites
L’agile donne le meilleur de lui-même quand l’incertitude est forte et que le besoin de retour rapide est réel. C’est très souvent le cas dans un produit numérique, un outil interne en évolution ou un projet logiciel qui dépend d’utilisateurs finaux actifs. En revanche, plus le cadre réglementaire, contractuel ou matériel est lourd, plus il faut l’adapter au lieu de le copier tel quel.| Contexte | Apport principal de l’agile | Point de vigilance |
|---|---|---|
| Produit numérique avec besoins mouvants | Réduction du risque grâce au feedback rapide et aux incréments utiles. | Ne pas laisser les priorités changer sans arbitrage clair. |
| Outil métier interne | Meilleure adéquation au terrain, car les utilisateurs peuvent tester tôt. | Prévoir de vrais sponsors disponibles pour valider les choix. |
| Projet à forte contrainte réglementaire | Livraison progressive de la partie fonctionnelle tout en gardant la traçabilité nécessaire. | Conserver les jalons de conformité et la documentation exigée. |
| Projet avec dépendances externes lourdes | Découpage utile pour limiter l’attente et mieux gérer les risques. | Coordonner les interfaces et garder un plan macro de dépendances. |
| Périmètre fixe, contrat très verrouillé | L’agile peut aider sur l’exécution, mais pas effacer les contraintes du cadre. | Souvent, une approche hybride est plus honnête qu’un “tout agile” de façade. |
Je défends volontiers l’agile, mais jamais comme une réponse universelle. Dans les projets très cadrés, la bonne approche consiste souvent à combiner une gouvernance claire, des points de contrôle explicites et une exécution itérative là où elle a du sens. C’est ce réalisme qui évite les grandes déceptions.
Ce qu’il faut retenir pour piloter avec lucidité en 2026
Si je devais résumer l’essentiel, je dirais ceci: les 12 principes ne servent pas à décorer un projet, ils servent à le rendre plus apprenant, plus réactif et plus honnête sur sa vraie progression. En 2026, la bonne question n’est pas “sommes-nous agiles ?”, mais “livrons-nous de la valeur plus tôt, avec moins d’illusion et plus de capacité d’ajustement ?”.
- Je mesure l’avancement par ce qui est réellement utilisable, pas par le volume d’activité.
- Je protège le rythme soutenable, parce que l’héroïsme répétitif finit presque toujours en dette et en désorganisation.
- Je traite la qualité technique comme une condition de vitesse, pas comme un luxe.
- Je laisse de la place au changement, mais je l’arbitre au lieu de le subir.
- Je garde les rituels utiles, mais je juge surtout les résultats.
Au fond, les 12 principes agiles sont moins un mode d’emploi qu’un test de maturité pour une équipe et pour son management. S’ils améliorent la façon de décider, de livrer et d’apprendre, ils remplissent leur rôle; sinon, ils ne sont qu’un habillage méthodologique de plus.
