Conduire un projet sans cadre clair finit presque toujours par créer les mêmes symptômes: délais qui glissent, décisions qui se perdent et livrables qui arrivent trop tard pour être vraiment utiles. Les étapes de gestion de projet servent justement à éviter ce brouillard en donnant un ordre logique au cadrage, à la planification, au pilotage et à la clôture. Dans ce guide, je détaille ce qu’il faut faire à chaque phase, les livrables qui comptent vraiment et la manière d’adapter la méthode à un contexte digital ou hybride.
Les points essentiels à garder en tête
- Un projet solide avance par jalons, pas par improvisation.
- Le cadrage doit fixer l’objectif, le périmètre, les acteurs et les critères de réussite.
- Une bonne planification relie charge, budget, dépendances et risques.
- Le suivi doit être court, régulier et orienté décision, pas reporting décoratif.
- La clôture sert à valider, transférer et capitaliser, même quand le projet a été difficile.
- En environnement numérique, l’approche hybride est souvent la plus réaliste.

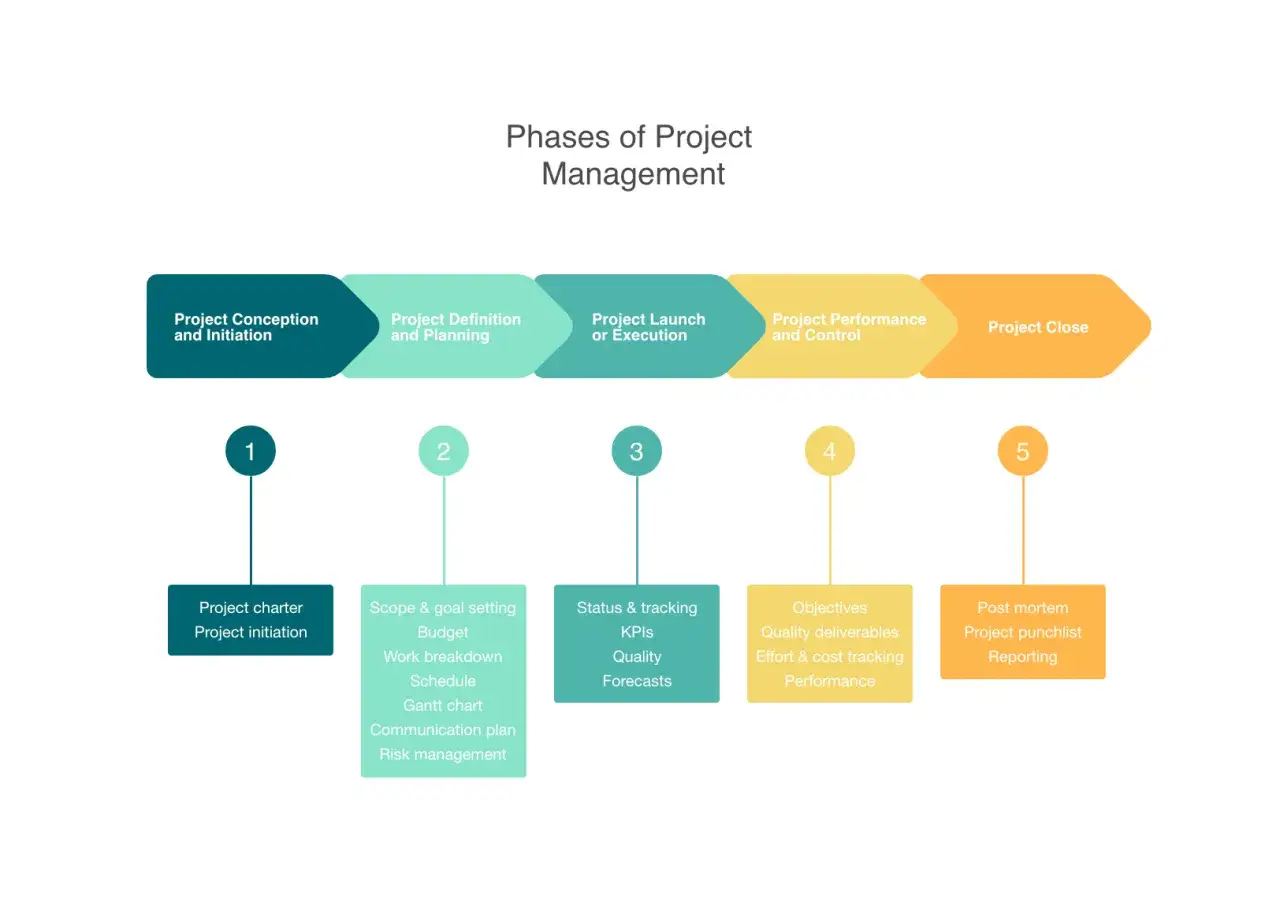

Pourquoi découper un projet en phases change vraiment la donne
Je préfère voir un projet comme une suite de décisions bien placées plutôt que comme une longue liste de tâches. Une phase sert à regrouper des activités cohérentes, produire un résultat vérifiable et décider si l’on peut passer à la suite. Cette logique évite l’erreur classique consistant à lancer l’exécution avant d’avoir vraiment clarifié ce que l’on cherche à obtenir.
La différence entre une tâche, un livrable et un jalon est importante. Une tâche est une action; un livrable est le résultat attendu; un jalon marque une validation ou un point de passage. Quand ces trois niveaux sont confondus, le projet devient flou. Quand ils sont distincts, on peut suivre l’avancement sans se raconter d’histoires. C’est pour cela que je recommande toujours de structurer le cycle de vie du projet autour de décisions explicites, pas seulement autour d’un calendrier.
Cette découpe fonctionne aussi bien dans un projet IT que dans une transformation métier. Le principe reste le même: plus le périmètre est risqué ou incertain, plus la séparation des phases doit être nette. Une fois cette logique posée, tout commence par un cadrage sérieux.
Cadrer le projet avant de lancer la machine
Le cadrage est la phase qui évite de construire vite quelque chose qui ne répond pas au besoin. C’est ici que je veux obtenir une réponse claire à cinq questions: pourquoi on fait ce projet, pour qui, avec quel périmètre, dans quelles contraintes et avec quels critères de réussite. Tant que ces points ne sont pas stabilisés, les débats reviennent en boucle et l’équipe travaille à l’aveugle.
À ce stade, je cherche généralement à formaliser quelques éléments simples mais décisifs: l’objectif métier, le sponsor, les parties prenantes, les contraintes de délai et de budget, ainsi que les limites du périmètre. Un outil utile ici est la matrice RACI, qui précise qui est Responsable, qui Approuve, qui est Consulté et qui est Informé. Ce n’est pas un gadget de gouvernance; c’est un moyen concret de réduire les zones grises.
Le livrable de cadrage peut prendre la forme d’une charte de projet, d’une note de lancement ou d’un document d’expression de besoins, selon le contexte. Peu importe le nom exact, tant que le document répond de façon courte et lisible à trois exigences: objectif, périmètre, règles de décision. Si j’obtiens cela dès le départ, la suite devient beaucoup plus simple à piloter.
Quand le cadrage tient debout, la planification devient enfin utile, parce qu’elle repose sur des bases stables plutôt que sur des hypothèses floues.
Construire un plan exploitable plutôt qu’un calendrier théorique
La planification n’a de valeur que si elle aide à arbitrer. Un planning joli mais irréaliste n’apporte rien. Je préfère un plan imparfait mais exploitable, c’est-à-dire un plan qui relie les tâches, les dépendances, les ressources, les risques et les dates de décision. C’est aussi le moment d’évaluer ce qui est réellement faisable avec l’équipe et le budget disponibles.
Le découpage du travail est ici fondamental. La WBS, ou arborescence des tâches, permet de décomposer le projet en lots suffisamment petits pour être estimés et suivis. Le chemin critique, lui, désigne la suite d’activités qui fixe la durée minimale du projet. Si une tâche de ce chemin prend du retard, tout le projet glisse. Ce n’est pas un détail de planificateur; c’est l’un des points de contrôle les plus importants.
Dans la pratique, je conseille de faire émerger au moins ces livrables de pilotage:
| Livrable | À quoi il sert | Erreur fréquente |
|---|---|---|
| WBS | Découper le travail en lots maîtrisables | Oublier des tâches de coordination ou de validation |
| Planning | Ordonner les tâches et visualiser les dépendances | Supposer que tout peut démarrer en même temps |
| Budget prévisionnel | Relier charge, achats et jalons de dépense | Sous-estimer les coûts indirects |
| Registre des risques | Identifier ce qui peut dévier et prévoir une réponse | Le remplir une fois puis l’oublier |
Je vois trop souvent des projets où le plan sert seulement à rassurer au lancement. En réalité, il doit rester vivant: mis à jour, confronté aux écarts et ajusté quand les hypothèses changent. C’est précisément là que beaucoup de projets se fragilisent dès les premières semaines.
Les erreurs qui font dérailler un projet dès les premières semaines
La plupart des dérives ne viennent pas d’un événement spectaculaire. Elles commencent par de petites imprécisions répétées. Le premier piège, c’est un périmètre flou: on croit avoir un objectif commun, mais chacun comprend autre chose. Le deuxième, c’est l’absence de priorités nettes, ce qui transforme chaque demande en urgence. Le troisième, c’est l’oubli des dépendances entre équipes, outils ou fournisseurs.
Il y a aussi une erreur que je rencontre souvent dans les projets numériques: commencer à exécuter avant d’avoir défini les critères d’acceptation. Sans ces critères, on ne sait jamais vraiment si le livrable est terminé ou simplement « presque bon ». Autre piège classique: ne pas nommer d’arbitre quand une décision bloque. Dans ce cas, les sujets restent ouverts trop longtemps et l’équipe finit par contourner le problème au lieu de le résoudre.
Quand je dois résumer les dérives les plus coûteuses, je pense à quatre signaux d’alerte très concrets:
- le périmètre change sans validation formelle;
- les décisions remontent trop tard;
- les risques sont listés mais non traités;
- les retards sont découverts au moment où il est déjà trop tard pour agir.
Ces erreurs se corrigent rarement avec plus de tableaux. Elles se corrigent avec un pilotage plus court, plus clair et plus courageux. C’est justement ce pilotage qui fait passer le projet du papier au réel.
Exécuter, suivre et arbitrer sans perdre le cap
L’exécution est la phase où le projet devient visible, et parfois brutalement. On y mesure la qualité du cadrage et de la planification, parce que le terrain révèle tout ce qui avait été supposé trop vite. À ce stade, mon objectif n’est pas de tout contrôler, mais de garder un rythme de décision suffisamment serré pour corriger avant la dérive.
Dans beaucoup d’équipes, un point de pilotage hebdomadaire de 30 à 45 minutes suffit, à condition qu’il serve vraiment à arbitrer. Le bon format est simple: avancement, écarts, risques, décisions attendues. Si la réunion dure une heure et ne produit aucune décision, elle n’aide pas le projet. Je préfère un tableau de bord compact, lisible en quelques minutes, plutôt qu’un reporting lourd que personne n’exploite.
Le suivi doit surtout porter sur quelques indicateurs qui changent vraiment la suite du projet:
- l’avancement réel par rapport au plan de référence;
- les charges consommées par rapport aux charges prévues;
- les décisions en attente et leur délai de traitement;
- les risques ouverts et les actions de réduction associées;
- les demandes de changement, pour surveiller le scope creep, c’est-à-dire l’élargissement progressif du périmètre sans arbitrage clair.
Je vois souvent les équipes confondre communication et pilotage. Communiquer, c’est informer; piloter, c’est décider. Les deux sont nécessaires, mais ils ne jouent pas le même rôle. Quand ce pilotage est sérieux, les écarts se voient tôt et restent corrigeables. Quand il est trop tardif, la clôture devient souvent une course contre la montre.
Clôturer proprement et capitaliser sur l’expérience
La clôture est trop souvent traitée comme une formalité administrative. En réalité, c’est l’étape qui protège la valeur produite par le projet. Je veux d’abord vérifier que les livrables sont acceptés, que les transferts sont faits et que les responsabilités passent correctement à l’exploitation, au support ou aux équipes métiers concernées.
Cette phase sert aussi à capitaliser. Un retour d’expérience n’a pas besoin d’être long pour être utile. J’essaie surtout d’en tirer trois choses: ce qui a bien fonctionné, ce qui a ralenti le projet et ce qu’il faudra faire différemment la prochaine fois. Même un projet qui s’est arrêté en cours de route mérite cette étape. Fermer proprement permet de libérer les ressources et d’éviter que les mêmes erreurs se répètent ailleurs.
Je recommande de terminer avec un petit lot de clôture très concret:
- validation formelle des livrables;
- transfert des éléments utiles à l’exploitation;
- archivage des documents de référence;
- bilan rapide des risques et des décisions;
- retour d’expérience partagé avec l’équipe et le sponsor.
Une clôture nette ne sert pas seulement à finir. Elle prépare la suite, parce qu’elle transforme l’expérience en méthode. Une fois cette base posée, il reste à choisir le cadre de pilotage le plus adapté au contexte.
Cascade, agile ou hybride selon le contexte
Je ne crois pas à une méthode universelle. Le bon cadre dépend du niveau d’incertitude, de la stabilité du besoin et du niveau de gouvernance attendu. Sur un projet très cadré, avec des exigences stables et des validations réglementaires, une approche séquentielle fonctionne souvent très bien. Sur un produit numérique encore en découverte, l’itération courte apporte plus de valeur. Dans beaucoup de cas réels, le meilleur choix est un mélange des deux.
| Approche | Quand elle marche bien | Forces | Limites |
|---|---|---|---|
| Cascade | Périmètre stable, exigences claires, forte contrainte documentaire | Jalons nets, vision linéaire, pilotage lisible | Supporte mal les changements tardifs |
| Agile | Produit évolutif, besoin de feedback fréquent, forte part de découverte | Adaptation rapide, apprentissage continu, implication métier forte | Demande de la disponibilité et une vraie discipline d’équipe |
| Hybride | Projet numérique ou transformation avec une partie cadrable et une partie mouvante | Combine structure et souplesse | Devient confus si les règles de fonctionnement ne sont pas explicites |
Dans les projets IT, je privilégie souvent l’hybride, parce qu’il permet de garder un cadrage ferme sur les enjeux de budget, de sécurité ou d’architecture tout en laissant de la place aux boucles de validation rapides. Ce n’est pas un compromis faible; c’est souvent la réponse la plus réaliste. Le point clé, en revanche, c’est d’annoncer clairement quelles parties du projet sont pilotées de façon prédictive et quelles parties sont itératives.
Les réflexes que je garde pour garder un projet maîtrisé
Quand je veux réduire le risque d’échec sans alourdir la mécanique, je reviens toujours aux mêmes réflexes. Ils sont simples, mais ils font une vraie différence sur la durée:
- un sponsor clairement identifié, capable d’arbitrer vite;
- un objectif formulé en une phrase testable;
- un périmètre explicite, avec ce qui est hors sujet;
- un rythme de pilotage court et régulier;
- un registre des risques réellement mis à jour;
- des critères d’acceptation définis avant la livraison;
- une clôture qui laisse une trace exploitable.
Si je devais résumer les étapes de gestion de projet en une règle simple, ce serait celle-ci: verrouiller le cadrage tôt, piloter souvent et clôturer proprement. C’est ce trio qui transforme un projet théorique en résultat réellement livré, compris et réutilisable.
