Les repères à garder avant de dessiner un schéma agile
- Il n’existe pas un seul schéma agile, mais plusieurs vues selon l’audience et la décision à prendre.
- Un bon visuel doit montrer le flux de valeur, les points de contrôle et les responsabilités clés.
- Scrum met l’accent sur les sprints, les engagements et les boucles de feedback régulières.
- Kanban met surtout en avant le flux continu et les limites de travail en cours.
- Un schéma trop détaillé finit souvent par masquer le projet au lieu de l’éclairer.
Ce que doit montrer un schéma agile

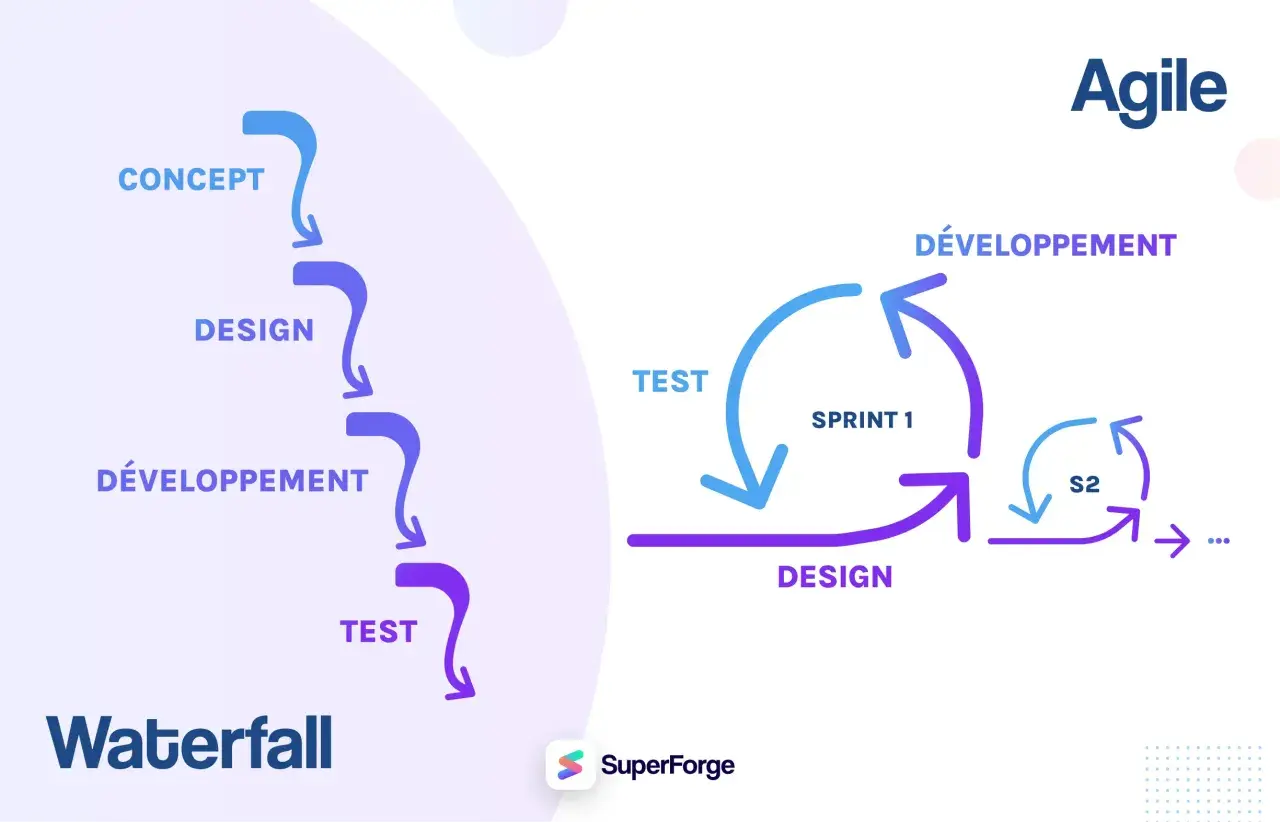

Je commence par une distinction simple: un schéma agile n’explique pas tout, il éclaire une décision précise. En 2026, c’est ce qui fait la différence entre un visuel qu’on consulte pendant un atelier et un poster qui finit oublié dans un dossier partagé.
Je cherche toujours à faire apparaître quatre éléments. D’abord, l’objectif de valeur, c’est-à-dire ce que l’équipe cherche réellement à livrer. Ensuite, le flux de travail, pour voir comment une idée devient un incrément utilisable. Puis, les moments de contrôle, là où l’on inspecte le résultat et où l’on ajuste la trajectoire. Enfin, le niveau de responsabilité, afin que chacun sache qui décide, qui exécute et qui valide.
- Le but produit : sans direction claire, le schéma devient une carte sans destination.
- Le chemin du travail : on voit les étapes, mais surtout les transitions entre ces étapes.
- Les points de feedback : revues, démonstrations, arbitrages, retours métier.
- Les engagements : ce qui doit être vrai pour considérer qu’une étape est réellement terminée.
Quand ces quatre blocs sont visibles, le schéma devient un outil de pilotage. Si l’un manque, on perd vite la logique de la méthode et on revient à une suite de cases sans sens. C’est justement pour cela qu’il existe plusieurs formes de représentation, selon qu’on parle de Scrum, de Kanban ou d’une vue de direction.

Les représentations qui servent vraiment sur le terrain
Je ne recommande pas un schéma unique, parce que les besoins ne sont pas les mêmes. Une équipe de delivery veut voir les tâches bloquées, tandis qu’un sponsor veut comprendre l’avancement, les risques et le prochain jalon.
| Représentation | Ce qu’elle montre | Quand je la recommande | Point de vigilance |
|---|---|---|---|
| Cycle Scrum | Backlog, sprint, review, rétrospective, incrément | Équipes produit qui travaillent par itérations régulières | Ne pas réduire Scrum à ses réunions |
| Tableau Kanban | Flux continu, colonnes de travail, blocages, WIP limits | Support, maintenance, demandes entrantes, opérations | Ne pas multiplier les colonnes au point de casser la lisibilité |
| Roadmap produit | Objectifs, jalons, dépendances, horizons de livraison | Comités de pilotage, direction, arbitrages de portefeuille | Ne pas confondre roadmap et planning détaillé |
| Burndown ou burnup | Travail restant ou valeur cumulée livrée | Suivi d’un sprint, d’une release ou d’une tendance de capacité | Ne pas les utiliser seuls pour juger la qualité du projet |
J’ajoute souvent un burndown ou un burnup quand l’équipe veut suivre un sprint ou une release. Le premier montre le travail restant, le second la valeur cumulée livrée. Ces graphiques sont utiles, mais seulement en complément d’un tableau de flux, jamais à la place.
La bonne question n’est donc pas “quel schéma est le plus agile ?”, mais “quel schéma aide cette audience à décider plus vite ?”. Cette logique mène naturellement au cycle Scrum, qui reste la base la plus souvent dessinée.
Lire un cycle Scrum sans le réduire à une suite de rituels
Le schéma Scrum est utile quand il montre l’enchaînement entre préparation, livraison et amélioration continue. Je le lis toujours comme un cycle de valeur, pas comme une liste de cérémonies.
- Product Backlog : la liste priorisée des besoins, des idées et des améliorations. Elle évolue en continu et n’est jamais figée.
- Sprint Planning : l’équipe choisit ce qu’elle peut livrer et formule un Sprint Goal, c’est-à-dire l’objectif unique du sprint. Pour un sprint d’un mois, cet atelier est timeboxé à 8 heures au maximum.
- Sprint : le travail avance par incréments. Le Daily Scrum, limité à 15 minutes, sert à inspecter le progrès et à ajuster le plan du jour.
- Sprint Review : l’équipe montre ce qui est réellement terminé, récupère du feedback et discute de la suite avec les parties prenantes.
- Rétrospective : l’équipe améliore sa façon de travailler. Pour un sprint d’un mois, elle est timeboxée à 3 heures au maximum.
Dans ce schéma, trois repères comptent particulièrement: le Sprint Goal qui donne l’objectif unique du sprint, le Product Goal qui fixe la direction du produit, et la Definition of Done qui évite de confondre “presque fini” et fini. Pour moi, un visuel qui oublie ces engagements raconte une agilité de façade.
Je préfère aussi rappeler que la revue ne sert pas seulement à présenter un résultat, mais à inspecter ce qui a été livré et à adapter la suite. C’est ce lien entre inspection et adaptation qui donne sa cohérence au schéma, et qui permet ensuite de le traduire en outil de travail concret pour l’équipe et pour le management.
Construire un schéma utile pour une équipe et pour le management
Je pars souvent d’une règle simple: un schéma d’équipe doit aider à livrer, un schéma de management doit aider à arbitrer. Les deux peuvent partager la même base visuelle, mais pas le même niveau de détail.
Pour l’équipe
Je fais apparaître les statuts de travail, les blocages et les points de passage obligés. L’objectif est de rendre visible le flux réel, pas le processus rêvé.
- Limiter le nombre d’états à ce qui est vraiment utile.
- Montrer clairement ce qui est en cours, bloqué et terminé.
- Ajouter une définition simple de “done” pour éviter les malentendus.
- Afficher les dépendances critiques seulement si elles changent la façon de travailler.
Lire aussi : Matrice pouvoir-intérêt - Pilotez vos projets efficacement
Pour le management
Ici, je privilégie les objectifs de produit, les jalons de release, les risques et la capacité de livraison. Un comité n’a généralement pas besoin de savoir quel ticket est en colonne deux, mais il a besoin de savoir si la trajectoire tient, si la dette s’accumule et si une décision est nécessaire.
Je conseille aussi d’indiquer les métriques qui changent vraiment la lecture du projet: temps de cycle, débit, taux de blocage ou respect du Sprint Goal. Si une métrique ne débouche sur aucune décision, je la retire. Quand la gouvernance suit la demande, j’ajoute parfois le lead time, c’est-à-dire le délai entre la demande et la livraison.
Une fois ce cadre posé, le vrai choix devient plus clair: faut-il s’appuyer sur Scrum, sur Kanban ou sur un mélange des deux ?
Choisir entre Scrum, Kanban et une approche hybride
Cette comparaison compte parce que beaucoup d’équipes pensent faire de l’agile alors qu’elles utilisent des diagrammes qui ne correspondent pas à leur réalité opérationnelle. Dans les faits, le bon choix dépend surtout du rythme des demandes et du niveau d’incertitude.
| Cadre | Ce qu’il met en avant | Quand je le recommande | Limite principale |
|---|---|---|---|
| Scrum | Sprints, objectif de sprint, revue régulière | Produit évolutif avec capacité à travailler par incréments | Peut devenir rigide si les urgences arrivent en continu |
| Kanban | Flux continu, WIP limits, visibilité des blocages | Maintenance, support, demandes imprévisibles, opérations | Peut manquer de cadence si l’équipe n’installe pas de rituels d’inspection |
| Hybride | Cadence légère avec flux piloté | Équipes produit qui reçoivent aussi des demandes urgentes | Nécessite une discipline forte pour ne pas mélanger les règles au hasard |
Le point le plus sous-estimé reste le WIP, le travail en cours. En Kanban, limiter le nombre d’éléments ouverts évite l’effet d’embouteillage et réduit le changement de contexte, ce qui accélère souvent la livraison plus qu’un ajout de ressources. C’est un détail qui change beaucoup de choses, surtout quand les équipes ont tendance à ouvrir trop de chantiers en parallèle.
Je vois souvent des équipes adopter un hybride sans règle claire. Dans ce cas, le schéma devient un compromis flou, alors qu’il devrait justement clarifier ce qui relève de la cadence, ce qui relève du flux, et ce qui relève des arbitrages prioritaires. C’est précisément là que les erreurs de représentation commencent à coûter cher.
Les erreurs qui rendent un schéma agile trompeur
Je retrouve les mêmes défauts dans beaucoup de documents internes, et ils sont rarement anodins. Un schéma raté n’est pas seulement imprécis, il peut pousser l’équipe à prendre de mauvaises habitudes.
- Confondre rôles et statuts : un Scrum Master n’est pas une colonne, et “à faire” n’est pas une responsabilité.
- Montrer un flux idéal : si le schéma ignore les retours, les blocages ou les allers-retours réels, il devient mensonger.
- Ajouter trop de colonnes : plus le diagramme s’allonge, plus il ralentit la lecture et la décision.
- Oublier les règles de sortie : sans définition du fini, une tâche peut rester “presque terminée” indéfiniment.
- Ne jamais le mettre à jour : un schéma figé pendant des semaines n’aide plus l’exécution.
Je conseille de tester le visuel avec une question très concrète: “si une personne extérieure comprend ceci en deux minutes, peut-elle aussi savoir quoi faire ensuite ?”. Si la réponse est non, le schéma n’est pas encore prêt.
Dans un projet réel, un bon schéma ne sert donc pas à impressionner, mais à rendre les arbitrages plus rapides et les responsabilités plus visibles. C’est aussi ce qui permet de le faire vivre sans le transformer en document théorique.
Ce qu’un schéma agile bien construit change vraiment dans un projet
Un bon schéma ne remplace ni la discipline d’équipe ni les arbitrages produit, mais il les rend visibles. C’est déjà beaucoup, parce que la majorité des pertes de temps viennent d’un manque de lisibilité, pas d’un manque d’outils.
- Il réduit les malentendus entre l’équipe, le management et les parties prenantes.
- Il aide à repérer plus tôt les blocages et les excès de charge.
- Il donne un cadre simple pour parler de flux, de priorités et de valeur livrée.
- Il évite de confondre méthode agile et accumulation de rituels.
Si je devais retenir une seule idée, ce serait celle-ci: le meilleur schéma est celui que l’équipe utilise vraiment pour décider, ajuster et livrer. Dès qu’il faut le relire à haute voix pour le comprendre, il est déjà trop compliqué.
