Plan de déploiement informatique - Guide complet et exemple

Rémy Bonneau .

14 mars 2026

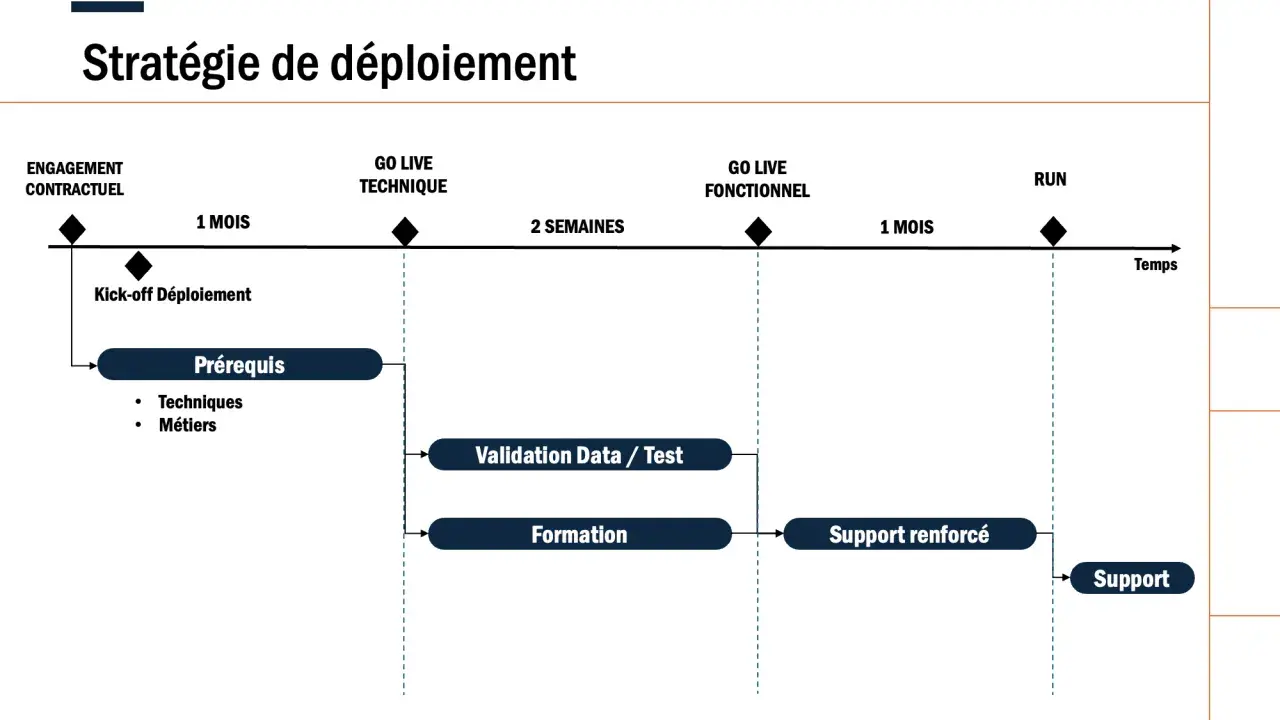

Exemple de plan de déploiement informatique : engagement, prérequis, validation, formation, support renforcé et run.
Un déploiement informatique réussi ne dépend pas seulement de la qualité de la solution. Il tient surtout à la manière dont on prépare la bascule, on teste les dépendances, on forme les utilisateurs et on sécurise le retour arrière. Je vais donc montrer comment structurer un plan de déploiement utile en gestion de projet, puis le rendre concret avec un exemple directement réutilisable dans une mise en œuvre de nouvelle solution technique.

Ce qu’il faut garder en tête avant de passer en production

  • Un bon plan fixe le périmètre, les dépendances, les responsabilités et le plan de retour arrière.
  • La stratégie de déploiement dépend surtout du risque, du nombre d’utilisateurs et de la criticité métier.
  • Un pilote réduit l’incertitude, mais il doit rester représentatif du vrai usage.
  • La migration des données, les tests et la conduite du changement pèsent souvent plus lourd que l’installation elle-même.
  • Le succès se mesure après la mise en production, avec des indicateurs d’adoption, de stabilité et de support.

Ce qu’un bon plan de déploiement doit contenir

Je pars toujours de la même logique : un plan n’est pas un simple calendrier, c’est un document d’exécution. Il doit dire quoi on déploie, pour qui, dans quel ordre, avec quelles dépendances et que faire si quelque chose casse. Sans ces éléments, on obtient un planning décoratif, pas un vrai outil de pilotage.

Dans un contexte de gestion de projet, les blocs indispensables sont assez stables : le périmètre fonctionnel, les prérequis techniques, les validations métier, la fenêtre de maintenance, le plan de communication, le support post-lancement et le plan de retour arrière. J’ajoute presque toujours une règle de décision explicite, souvent un go/no-go, c’est-à-dire le point où l’on tranche sur la base de critères définis à l’avance.

Je conseille aussi de distinguer ce qui relève de la préparation et ce qui relève de la bascule. Beaucoup d’équipes mélangent les deux, alors qu’un bon plan sépare la recette, la migration, la formation et la mise en production. Une fois ce socle posé, la vraie question devient celle de la stratégie de déploiement à adopter.

Quelle stratégie choisir selon le contexte

Il n’existe pas une seule bonne manière de déployer. Le bon choix dépend du niveau de risque, du nombre d’utilisateurs, de la sensibilité métier et de la maturité de l’équipe. En pratique, j’observe quatre modèles principaux, chacun avec ses avantages et ses limites.

Stratégie Quand l’utiliser Atouts Limites
Big bang Solution simple, faible dépendance, petit périmètre Rapide, lisible, peu de double run Risque fort si un incident apparaît le jour J
Pilote Quand le changement est nouveau ou sensible Apprentissage rapide, retour terrain réel Allonge le projet et demande un groupe test représentatif
Par vagues Organisation multi-équipes ou multi-sites Bon équilibre entre contrôle et vitesse Demande une vraie coordination et une communication solide
Hybride Quand certains usages sont critiques et d’autres non Permet d’isoler le risque là où il compte vraiment Plus complexe à gouverner

Si je dois donner une préférence, je choisis souvent une approche par vagues ou hybride dès qu’il y a plusieurs métiers, plusieurs sites ou une dépendance forte aux données. Un pilote représente en général 5 à 10 % des utilisateurs quand on veut tester un vrai usage, puis on élargit si les retours sont bons. À l’inverse, le big bang ne me paraît raisonnable que lorsque le périmètre est réduit et les impacts parfaitement maîtrisés. Quand la stratégie est choisie, je passe à un cas concret pour vérifier que le plan tient dans le réel.

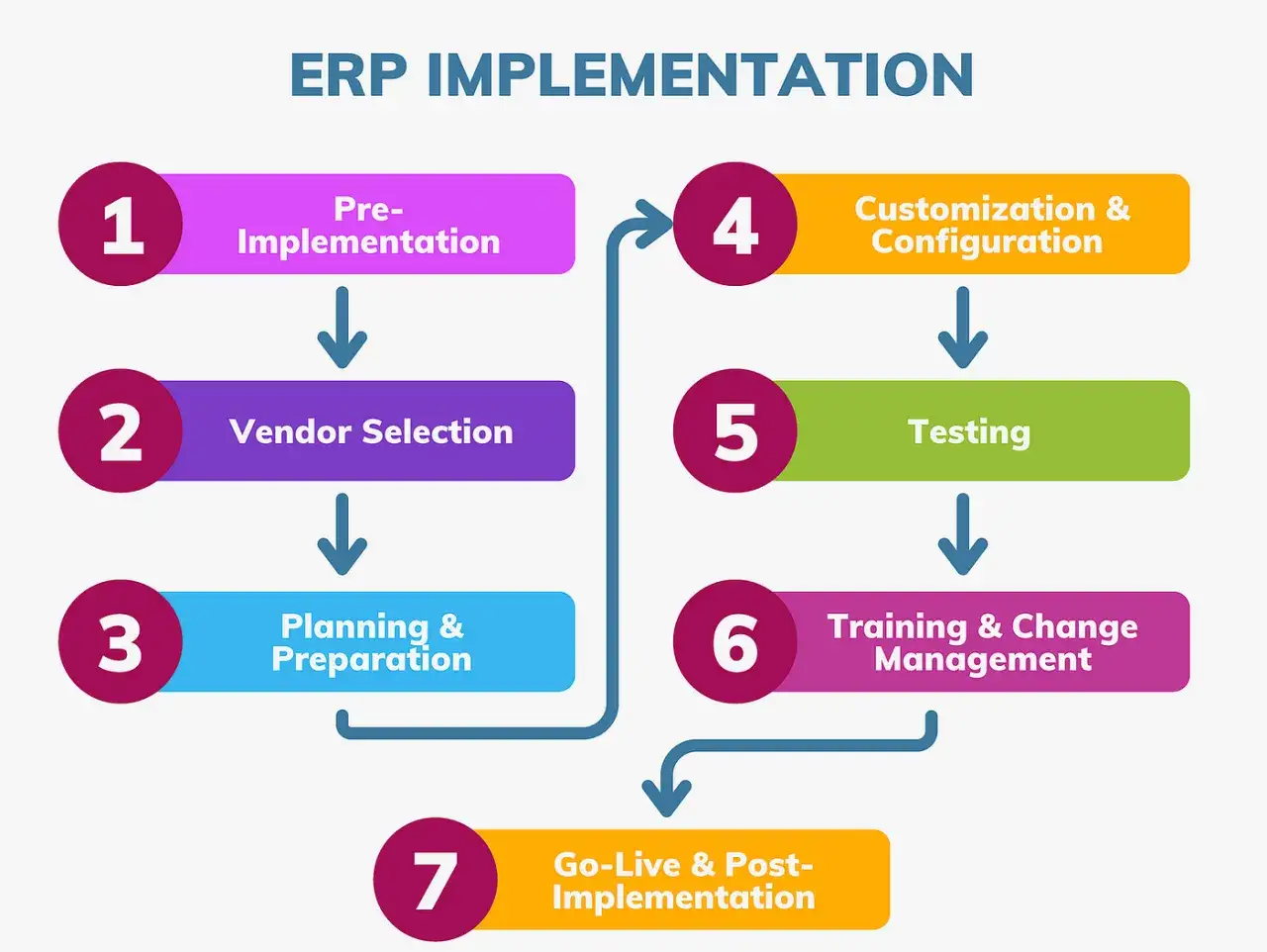

Exemple de plan de déploiement informatique : pré-implémentation, sélection du fournisseur, planification, personnalisation, tests, formation et mise en ligne.

Un exemple concret de plan pour une nouvelle solution

Prenons un cas très courant : le déploiement d’une nouvelle solution de gestion des demandes internes pour une entreprise de taille moyenne. L’objectif est simple à formuler, mais souvent mal exécuté : centraliser les tickets, harmoniser les processus et réduire les échanges dispersés par e-mail. Sur ce type de projet, je vise un déploiement en 5 à 8 semaines pour un périmètre standard, avec un peu plus si la reprise de données est lourde ou si plusieurs équipes doivent être accompagnées.

Phase Durée indicative Actions clés Livrables attendus Point de décision
Cadrage 1 semaine Valider le besoin, le sponsor, le périmètre et les KPI Note de cadrage, RACI, liste des risques Validation du périmètre
Préparation technique 1 à 2 semaines Paramétrage, sécurité, SSO, intégrations, tests de migration Environnement prêt, plan de tests, plan de bascule Go pour le pilote
Pilote 1 à 2 semaines Déploiement auprès d’un groupe test, support renforcé, collecte des retours PV de recette, liste d’ajustements Go/no-go
Généralisation 1 semaine Déploiement par vague, communication, formation Guide utilisateur, planning de vague, suivi d’adoption Validation de stabilité
Hypercare 2 semaines Support quotidien, correction rapide, monitoring Tableau de bord incidents, bilan post-lancement Passage en mode run

Ce que je trouve utile dans ce type d’exemple, c’est qu’il force à raisonner en séquences et pas seulement en tâches. On voit immédiatement où se jouent les risques : la préparation technique, la qualité des tests, la formation et le support des premiers jours. C’est justement là que beaucoup de projets prennent du retard ou se fragilisent. Avant le go-live, il reste pourtant plusieurs verrouillages techniques à ne pas improviser.

Les étapes techniques à verrouiller avant le jour J

La partie technique ne se résume jamais à l’installation de la solution. Je vérifie systématiquement six points, parce que ce sont eux qui font la différence entre une mise en production sereine et une bascule pénible.

  • Geler le périmètre de version pour éviter qu’une modification de dernière minute casse les tests déjà validés.
  • Contrôler les intégrations avec l’annuaire, le SSO, la messagerie, l’ERP ou les autres briques du SI selon le contexte.
  • Tester la migration des données sur un échantillon réaliste, puis comparer les résultats source et cible.
  • Préparer le plan de retour arrière, c’est-à-dire la procédure qui permet de revenir à l’état précédent si un incident critique apparaît.
  • Organiser la fenêtre de maintenance pour éviter les surprises sur la disponibilité attendue du service.
  • Anticiper le support renforcé sur les premiers jours, avec des créneaux clairs et des personnes identifiées.

Je vois souvent des équipes sous-estimer la migration de données. Pourtant, c’est rarement un simple transfert mécanique : il faut vérifier les doublons, les champs manquants, les valeurs incohérentes et les règles de transformation. Sur un déploiement sérieux, cette étape mérite presque autant d’attention que le paramétrage lui-même. Une fois ces points verrouillés, il faut encore clarifier qui fait quoi, sinon le projet se ralentit au moment où la pression monte.

Les rôles et livrables qui évitent le flou

Un plan de déploiement tient aussi à la clarté de gouvernance. En pratique, les bons projets ne sont pas forcément ceux où tout le monde travaille plus, mais ceux où chacun sait exactement ce qu’il doit produire et valider. C’est là que les livrables deviennent utiles, parce qu’ils créent des repères concrets pour la suite.

Rôle Responsabilité principale Livrables utiles
Sponsor Arbitrer, porter la décision et lever les blocages Validation du cadrage, go/no-go final
Chef de projet Orchestrer le planning, les risques et la coordination Plan de déploiement, suivi des actions, tableau de bord
Référents métiers Valider les usages, tester les scénarios réels Jeux de tests, PV de recette, retours utilisateurs
Équipe technique Préparer l’environnement, la sécurité et la bascule Runbook, plan de bascule, plan de retour arrière
Support Traiter les incidents et accompagner les premiers jours Procédure de support, matrice d’escalade
Communication / change Préparer les messages, la formation et l’adoption Guide utilisateur, plan de communication, supports de formation

Le runbook, ou mode opératoire de bascule, est particulièrement précieux : il décrit minute par minute ce qu’il faut faire le jour du déploiement. Je préfère ce type de document à un planning trop général, parce qu’il réduit les ambiguïtés quand l’équipe doit agir vite. C’est ce partage des rôles qui rend les décisions rapides le jour du passage en production.

Les erreurs que je vois le plus souvent

Quand un déploiement échoue, le problème ne vient pas toujours de la solution. Très souvent, il vient d’un angle mort dans la préparation ou d’une mauvaise estimation des impacts. Voici les erreurs qui reviennent le plus souvent.

  • Installer trop tôt sans avoir validé les usages réels, ce qui crée des retours en arrière coûteux.
  • Tester sur des cas trop propres alors que la production contient des données imparfaites, des exceptions et des habitudes locales.
  • Oublier la conduite du changement, en supposant que les utilisateurs adopteront spontanément la nouvelle solution.
  • Ne pas prévoir de plan de retour arrière, ce qui transforme un incident mineur en crise.
  • Sous-estimer la charge de support dans les 48 premières heures, moment où les questions explosent.
  • Confondre fin des tests et fin du projet, alors qu’il reste la stabilisation post-lancement.

Le plus coûteux, à mon sens, est le mélange entre vitesse et précipitation. Aller vite n’est pas un problème en soi, à condition d’avoir préparé les points de contrôle. Ce qui fragilise le plus un déploiement, c’est le manque d’anticipation sur les incidents banals : mot de passe, accès, migration incomplète, message d’erreur peu clair, support saturé. Une fois les pièges connus, il devient plus simple de suivre les bons indicateurs après lancement.

Comment mesurer si le déploiement tient la route

Je ne considère jamais un déploiement comme réussi uniquement parce que la solution est en ligne. Je regarde surtout ce qui se passe dans les jours et les semaines qui suivent. C’est là que la valeur réelle apparaît, ou au contraire que les failles deviennent visibles.

Indicateur Ce qu’il faut observer Exemple de repère
Adoption Nombre d’utilisateurs actifs, fréquence d’usage, volume de demandes traitées Une montée progressive de l’usage dans les 2 à 4 semaines
Stabilité Incidents bloquants, temps d’indisponibilité, erreurs récurrentes Aucun incident critique après la bascule
Qualité des données Taux d’erreur, doublons, écarts entre source et cible Écarts résiduels limités et documentés
Support Nombre de tickets, temps de réponse, nature des demandes Pic les premiers jours puis baisse nette pendant l’hypercare
Satisfaction Retour des référents, sentiment des équipes, irritants récurrents Retours majoritairement positifs après ajustements

La période d’hypercare, c’est-à-dire le renfort de supervision juste après le lancement, dure souvent 1 à 2 semaines pour une solution simple et davantage si le périmètre est large ou critique. J’aime y associer un point d’étape quotidien au début, puis un rythme plus espacé quand la situation se stabilise. En 2026, ce qui fait la différence n’est pas le nombre d’outils de suivi, mais la qualité des décisions prises à partir de ces indicateurs.

Ce qu’un déploiement propre change vraiment pour le projet

Un plan de déploiement bien construit n’est pas une couche administrative de plus. Il protège le projet contre les imprévus les plus fréquents, il rend les responsabilités lisibles et il donne une vraie capacité d’arbitrage au moment critique. C’est pour cela que je le traite comme un livrable de management à part entière, pas comme une annexe technique.

Si je devais résumer ma pratique, je dirais qu’un bon plan doit rester simple à lire, assez détaillé pour être exécuté et suffisamment souple pour absorber les écarts sans perdre le contrôle. C’est cette combinaison qui fait la différence entre un lancement théorique et une mise en service réellement adoptée. En pratique, je préfère un document clair et testable à un dossier trop lourd que personne n’ouvre le jour du go-live.

Questions fréquentes

C'est un document structuré détaillant les étapes, les ressources et les responsabilités pour la mise en production d'une nouvelle solution. Il inclut le périmètre, les dépendances, la formation et le plan de retour arrière.
Il minimise les risques, assure une transition fluide et maximise l'adoption par les utilisateurs. Un bon plan garantit la stabilité post-lancement et la réalisation des objectifs du projet.
Les principales sont le Big Bang, le pilote, le déploiement par vagues et l'approche hybride. Le choix dépend du risque, du nombre d'utilisateurs et de la criticité métier de la solution.
Le succès se mesure par l'adoption des utilisateurs, la stabilité de la solution (incidents), la qualité des données migrées et la satisfaction générale. L'hypercare est une phase clé de suivi post-lancement.

Évaluer l'article

Moyenne: 0.0 / 5 · 0 évaluations

Tags

plan de déploiement informatique exemple stratégie de déploiement informatique étapes déploiement solution gestion de projet déploiement it
Autor Rémy Bonneau
Rémy Bonneau
Je suis Rémy Bonneau, un analyste de l'industrie passionné par la gestion des technologies de l'information, les projets et la transformation numérique. Fort de plusieurs années d'expérience dans l'analyse des tendances du marché, j'ai acquis une expertise approfondie dans la mise en œuvre de stratégies efficaces qui favorisent la réussite des projets technologiques. Mon approche consiste à simplifier des données complexes pour rendre l'information accessible et pertinente. Je m'engage à fournir des analyses objectives et à jour, en mettant l'accent sur la véracité des faits. Mon objectif est d'accompagner les professionnels et les entreprises dans leur parcours de transformation, en leur offrant des insights précieux pour naviguer dans un environnement en constante évolution. Je suis convaincu que la transparence et la rigueur sont essentielles pour établir la confiance avec mes lecteurs. C'est pourquoi je m'efforce de partager des informations fiables et pertinentes, contribuant ainsi à leur succès dans le domaine de la gestion IT et des projets de transformation.

Commentaires (0)

Ajouter un commentaire
