POC - Qu'est-ce que c'est et comment l'utiliser efficacement ?

Alfred Merle .

12 février 2026

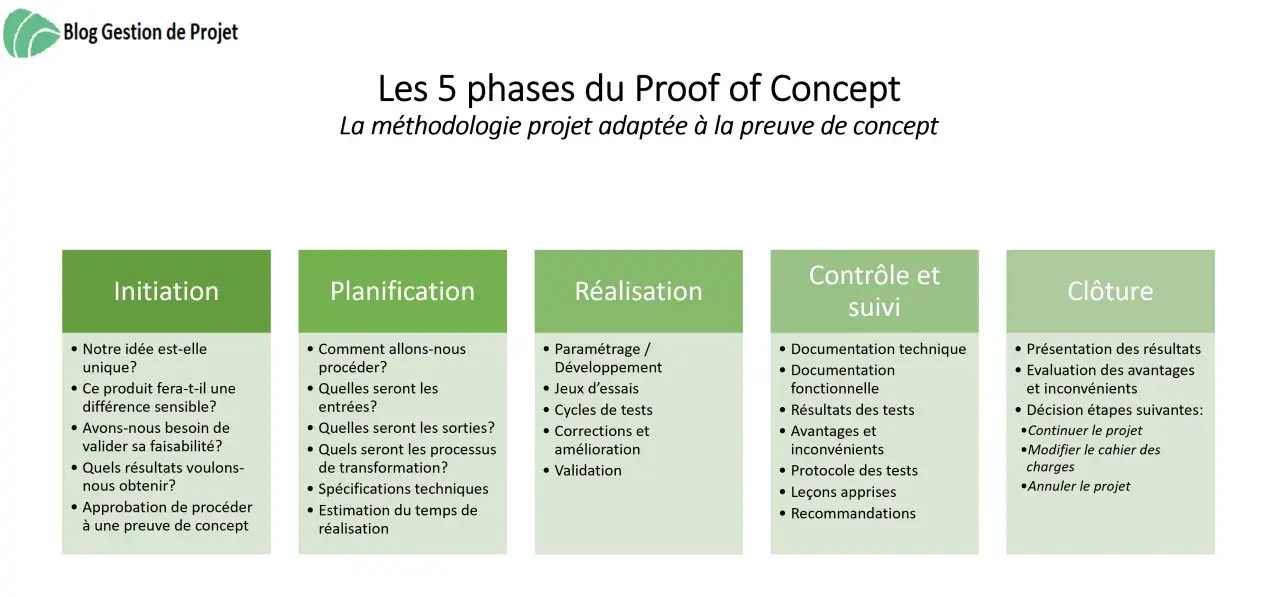

Les 5 phases d'un Proof of Concept : initiation, planification, réalisation, contrôle et clôture. Chaque étape détaille les questions clés pour valider un projet.
Un POC, ou proof of concept, sert à trancher vite une question simple mais décisive: l’idée tient-elle techniquement et opérationnellement dans un cadre réaliste ? En gestion de projet, c’est une étape de filtration, pas une mini-version du produit final. Dans cet article, je détaille ce que ce test doit prouver, quand le lancer, comment le cadrer, avec quels critères le juger et comment le distinguer d’un prototype, d’un pilote ou d’un MVP.

Un bon POC répond d’abord à une question de faisabilité

  • Il vérifie une hypothèse précise, pas tout le projet d’un coup.
  • Il se mène sur un périmètre court, souvent entre 2 et 6 semaines dans la pratique.
  • Il doit utiliser des données et des contraintes représentatives, sinon il rassure à tort.
  • Les critères de succès doivent mener à une décision claire, pas à un débat sans fin.
  • Il ne faut pas le confondre avec un prototype, un pilote ou un MVP, car chacun répond à une intention différente.

Ce qu’un POC doit prouver avant tout

Je vois souvent des équipes demander à un POC de prouver trop de choses à la fois. C’est précisément comme cela qu’on obtient des tests flous, coûteux et finalement peu utiles. Un bon POC sert à répondre à une seule hypothèse centrale: est-ce que cette idée peut fonctionner dans des conditions réalistes ?

Les guides de référence, y compris ceux d’AWS, insistent sur un point que je partage complètement: il faut partir d’un objectif métier clair et d’un risque précis à lever. Le test ne sert pas à produire une belle démo, mais à vérifier la compatibilité entre l’idée, les contraintes du terrain et les résultats attendus.

  • Faisabilité technique : la solution peut-elle réellement fonctionner avec vos systèmes, vos données et vos contraintes de sécurité ?
  • Compatibilité opérationnelle : l’idée s’insère-t-elle dans vos processus sans créer plus de friction qu’elle n’en résout ?
  • Risque principal : quel est le point le plus incertain, le plus coûteux ou le plus fragile ?
  • Valeur minimale : si le test réussit, qu’est-ce qu’on saura de plus, et qu’est-ce qu’on pourra décider ensuite ?

En pratique, je considère qu’un POC est réussi quand il permet un vrai arbitrage: continuer, ajuster ou arrêter. Dès qu’il se transforme en vitrine ou en pré-projet de production, il perd sa raison d’être. Une fois ce rôle clarifié, la vraie question devient: quand faut-il lancer ce test, et quand faut-il choisir une autre approche ?

Quand lancer un POC et quand s’en passer

Un POC n’est pas systématiquement la bonne réponse. Je le recommande quand l’incertitude porte sur la faisabilité, l’intégration ou la robustesse d’une solution. En revanche, s’il s’agit surtout de valider l’intérêt utilisateur ou le marché, un pilote ou un MVP est souvent plus pertinent.

Je lance un POC quand

  • la technologie est nouvelle pour l’équipe ou mal maîtrisée en interne ;
  • l’intégration avec l’existant est le vrai point de blocage ;
  • les données sont sensibles, hétérogènes ou difficiles à exploiter ;
  • le coût d’un faux départ serait élevé ;
  • la décision de lancer le projet engage du budget, du temps ou une dépendance fournisseur importante.

Lire aussi : Plan de charge projet - Évitez la surcharge d'équipe !

Je privilégie autre chose quand

  • vous devez tester l’usage réel avec des utilisateurs finaux, auquel cas un pilote est plus adapté ;
  • vous cherchez surtout à vérifier l’adhésion du marché, auquel cas un MVP apporte davantage de signal ;
  • vous voulez explorer l’ergonomie ou la forme d’un produit, auquel cas un prototype suffit souvent ;
  • le besoin est déjà bien cadré et le risque technique est faible, auquel cas un POC serait une étape inutile.

La règle que j’applique est simple: si la question principale commence par “est-ce que ça peut marcher ?”, le POC a du sens. Si elle commence par “est-ce que les gens vont l’adopter ?”, on change de méthode. Quand je dois expliquer cela à un comité, je m’appuie sur une comparaison très concrète.

Construire un POC utile sans laisser le périmètre dériver

Un POC efficace tient parce qu’il est petit, net et mesurable. En gestion de projet, je préfère un cadrage un peu austère à un test trop ambitieux. Dans la plupart des cas, je vise une durée de 2 à 6 semaines; au-delà de 8 semaines, on commence souvent à glisser vers un mini-projet qui perd sa fonction de filtre.

  1. Formuler une hypothèse unique : “Nous voulons vérifier si ce moteur d’automatisation peut traiter 80 % des cas simples sans intervention humaine.” Une hypothèse claire évite les débats tardifs.
  2. Réduire le périmètre au strict nécessaire : un seul cas d’usage, un seul flux critique, un seul environnement si possible. Le but n’est pas de tout simuler.
  3. Choisir des données représentatives : pas des données idéales, pas un scénario de démonstration, mais un échantillon proche de la réalité.
  4. Définir les livrables : note de cadrage, plan de test, démonstrateur, résultats, recommandation. Sans livrable clair, la décision finale s’effrite.
  5. Fixer une timebox : la durée est non négociable. C’est elle qui empêche le POC de devenir un chantier de validation sans fin.
  6. Nommer un sponsor et un responsable : le sponsor porte la décision, le responsable porte l’exécution. Sans ce duo, le test manque de direction.

Je recommande aussi d’écrire dès le départ ce que le POC ne couvrira pas. Cette petite discipline évite beaucoup de malentendus, surtout quand plusieurs équipes sont impliquées. Une fois le cadre posé, il faut encore savoir comment juger les résultats sans se raconter d’histoires.

Mesurer le succès avec des critères qui forcent une décision

Le piège classique d’un POC, c’est le verdict vague: “c’est prometteur”, “ça a l’air bon”, “on pourrait aller plus loin”. Ce type de conclusion ne protège ni le budget ni le calendrier. Je préfère des critères simples, discutés à l’avance, qui permettent un go, un pivot ou un stop.

Dimension Question à trancher Indicateur utile Piège courant
Technique La solution fonctionne-t-elle avec les contraintes réelles ? Taux d’échec, temps de réponse, stabilité, qualité des traitements Tester un cas trop propre qui masque les problèmes
Intégration Le système s’assemble-t-il avec l’existant ? Nombre d’interfaces, dépendances, effort d’adaptation Sous-estimer la dette d’intégration
Sécurité et conformité Peut-on l’exploiter sans exposer l’organisation ? Gestion des accès, journalisation, isolation des données Tester hors du cadre cible puis conclure trop vite
Économie Le coût reste-t-il soutenable à plus grande échelle ? Coût unitaire, coût d’exploitation estimé, besoin de licences Ne regarder que le coût du test, jamais celui de la suite
Usage La solution apporte-t-elle un bénéfice compréhensible ? Retour des utilisateurs, gain de temps, réduction des frictions Confondre curiosité et adoption réelle

Je conseille aussi de prévoir un seuil de décision pour chaque critère critique. Par exemple, dans certains projets, un taux de réussite de 95 % sur les cas représentatifs peut être acceptable, tandis qu’ailleurs il faudra exiger zéro exposition de données sensibles. L’important n’est pas le chiffre en soi, mais le fait qu’il oblige l’équipe à arbitrer. Pour bien arbitrer, il faut encore distinguer ce test des formats voisins.

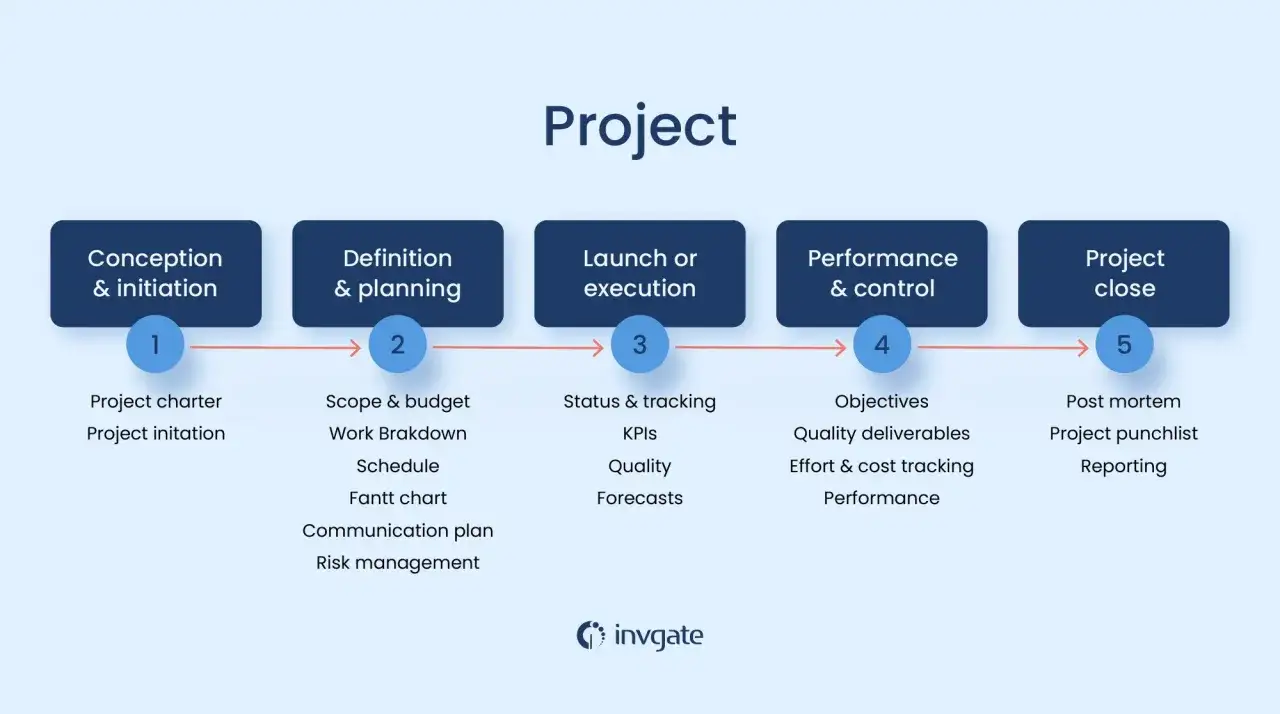

Schéma du cycle de vie d'un projet, de la conception à la clôture, illustrant les étapes clés et les livrables. Un poc (proof of concept) est souvent intégré dans la phase d'initiation.

Ne pas confondre le POC avec un prototype, un pilote ou un MVP

La confusion entre ces quatre notions est très fréquente, et elle coûte du temps. monday.com résume bien l’écart: le POC sert à répondre à la question “est-ce faisable ?”, alors que les autres formats servent à autre chose. Dans mes projets, je m’appuie souvent sur cette grille de lecture pour éviter les malentendus au démarrage.

Format Question principale Portée Ce qu’il doit produire Quand le choisir
POC Est-ce faisable ? Très étroite, centrée sur une hypothèse Une preuve de faisabilité, un verdict rapide Quand le risque est surtout technique ou structurel
Prototype À quoi cela ressemble-t-il et comment cela se manipule-t-il ? Large sur l’interface, souvent limitée sur le fond Une maquette ou un modèle de travail Quand on veut explorer l’ergonomie ou le design
Pilote Est-ce que cela tient chez de vrais utilisateurs ? Réduite mais proche des conditions réelles Des données d’usage, d’adoption et de déploiement Quand le sujet est l’opérationnel et l’adoption
MVP Est-ce que le marché en veut vraiment ? Version minimale mais utilisable Un produit lançable et des retours concrets Quand il faut apprendre vite auprès d’utilisateurs réels

Cette distinction évite un travers courant: faire porter à un POC la charge de tout démontrer. Or un test de faisabilité n’a pas à prouver l’adoption, la désirabilité ou la rentabilité complète du projet. Quand on mélange les objectifs, on obtient surtout de la confusion et des arbitrages retardés. Le problème n’est donc pas la définition, mais les dérives qui font dérailler l’exercice.

Les erreurs qui transforment un POC en faux laboratoire

Un POC échoue rarement parce que la technologie est mauvaise. Il échoue plus souvent parce que le cadrage est trop lâche, la gouvernance trop faible ou les critères de réussite trop diplomatiques. Voici les erreurs que je vois revenir le plus souvent.

  • Périmètre trop large : vouloir valider dix idées à la fois, ce qui dilue le signal et allonge le test.
  • Données non représentatives : tester dans des conditions idéales puis croire que le résultat est généralisable.
  • Critères mouvants : déplacer les objectifs en cours de route quand le test ne confirme pas l’intuition initiale.
  • Confusion avec une démonstration commerciale : une belle démo n’est pas une preuve de faisabilité.
  • Absence de décision finale : le POC produit des slides, mais pas d’arbitrage. C’est le pire scénario, car il consomme du temps sans réduire l’incertitude.

Je rajoute un point souvent sous-estimé: le biais d’enthousiasme. Plus un sujet est innovant, plus les équipes ont envie d’y croire trop vite. C’est précisément pour cela qu’un POC doit rester sobre, presque frugal. Ensuite, il faut savoir quoi faire quand le test est concluant, mitigé ou franchement négatif.

Ce que je décide après un POC concluant ou non

La sortie d’un POC est aussi importante que son démarrage. Si le test est concluant, je ne passe jamais directement à la production sans étape intermédiaire. Je demande d’abord une clarification des risques résiduels, du budget d’industrialisation, des dépendances techniques et du planning de montée en charge.

  • Si la réponse est oui : je prépare un plan de passage à l’échelle, avec architecture cible, budget, responsabilités et jalons.
  • Si la réponse est partielle : je cherche ce qu’il faut modifier, simplifier ou remplacer avant de relancer un second test plus ciblé.
  • Si la réponse est non : j’arrête proprement, je documente les apprentissages et je protège l’équipe d’un faux espoir.
Le livrable final devrait tenir sur une page ou deux: hypothèse testée, méthode, résultats, limites, recommandation. C’est souvent ce document qui convainc le sponsor et le comité de pilotage, bien plus qu’une démonstration brillante mais difficile à relire. Quand j’achève un POC, je veux une note d’arbitrage lisible en cinq minutes, pas un diaporama de vingt pages. C’est cette discipline qui transforme un test de faisabilité en véritable outil de gestion de projet.

Questions fréquentes

Un POC est une démonstration pratique et rapide visant à vérifier la faisabilité technique ou opérationnelle d'une idée ou d'une solution. Il répond à une hypothèse précise, souvent liée à un risque majeur du projet, et ne doit pas être confondu avec un produit final.
Un POC est pertinent lorsque l'incertitude porte sur la faisabilité technique, l'intégration avec des systèmes existants, ou la robustesse d'une nouvelle technologie. Il est idéal pour valider une hypothèse avant d'engager des ressources importantes, surtout si le coût d'un échec serait élevé.
Le POC prouve la faisabilité ("Est-ce que ça marche ?"), tandis que le prototype explore l'expérience utilisateur et le design ("À quoi ça ressemble et comment ça s'utilise ?"). Le POC est fonctionnel mais rudimentaire, le prototype est visuel et interactif mais peut être non fonctionnel en arrière-plan.
Le succès d'un POC se mesure par des critères clairs et prédéfinis, qui doivent mener à une décision binaire : "go", "pivot" ou "stop". Il ne s'agit pas d'obtenir une démonstration impressionnante, mais une preuve objective que l'hypothèse de faisabilité est validée ou non.

Évaluer l'article

Moyenne: 0.0 / 5 · 0 évaluations

Tags

poc proof of concept poc qu'est-ce qu'un poc différence poc prototype mvp quand faire un poc
Autor Alfred Merle
Alfred Merle
Je suis Alfred Merle, un analyste de l'industrie passionné par la gestion des technologies de l'information, les projets et la transformation numérique. Fort de plusieurs années d'expérience dans l'analyse des tendances du marché, j'ai développé une expertise approfondie dans l'optimisation des processus et la mise en œuvre de solutions innovantes qui répondent aux besoins des entreprises modernes. Mon approche se concentre sur la simplification des données complexes afin de rendre l'information accessible et pertinente pour mes lecteurs. J'accorde une grande importance à l'objectivité et à la vérification des faits, ce qui me permet de fournir des analyses fiables et précises. Mon objectif est de partager des connaissances à jour et pertinentes, afin d'aider les professionnels à naviguer dans le paysage dynamique de la transformation numérique.

Commentaires (0)

Ajouter un commentaire
