Échéancier de projet - Bâtir un planning qui tient la route

Rémy Bonneau .

1 juin 2026

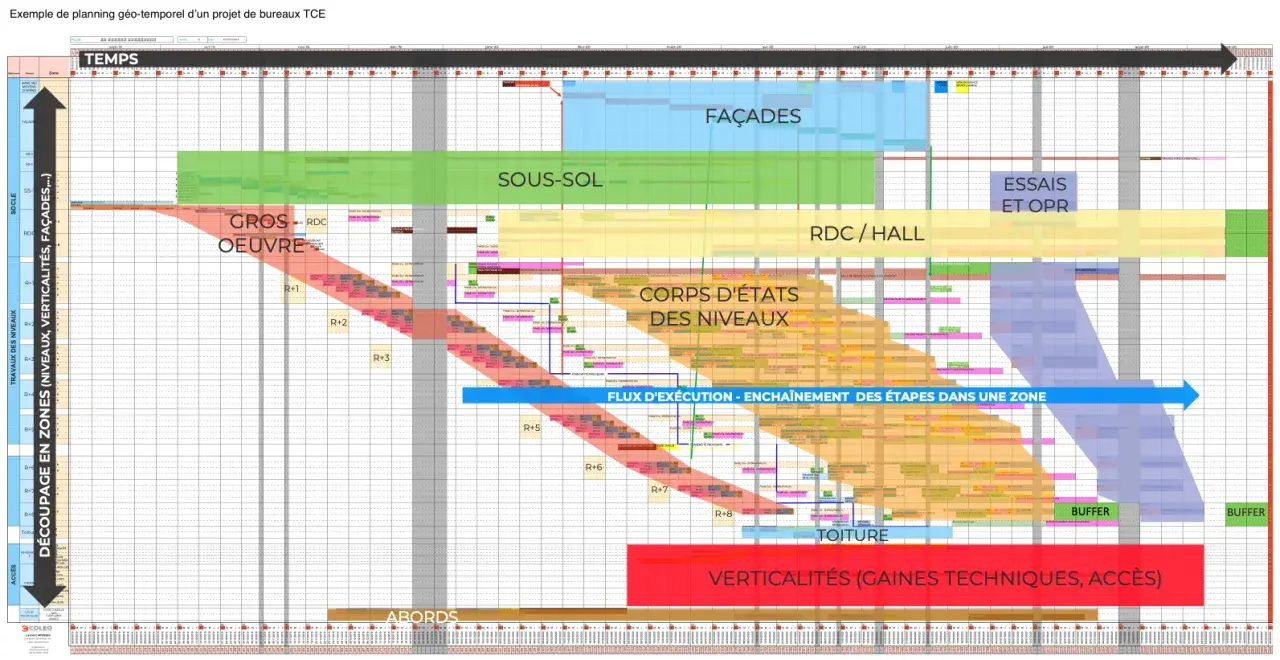

Exemple d'un échéancier d'un projet de bureaux TCE, montrant le découpage temporel des travaux par zones et niveaux, du sous-sol à la toiture.

L'échéancier d'un projet sert à transformer une intention en séquence de travail lisible: phases, dépendances, jalons, dates et responsabilités. Quand il est bien construit, il réduit les zones d'ombre, évite les promesses irréalistes et donne à l'équipe un cadre de pilotage concret. Je vais montrer ce qu'il doit contenir, comment le bâtir sans l'alourdir, quel format choisir et comment le suivre sans perdre le contrôle.

L'essentiel à garder en tête avant de bâtir un calendrier de projet

  • Un bon planning ne se limite pas à des dates: il relie tâches, dépendances, jalons et ressources.
  • Le premier travail consiste à découper le projet en livrables concrets, pas à empiler des tâches vagues.
  • Le diagramme de Gantt aide à visualiser les enchaînements et à repérer les points qui peuvent décaler la fin.
  • Une marge de sécurité de 10 à 15 % évite de transformer chaque aléa en crise.
  • Le suivi hebdomadaire doit comparer l'avancement réel à une version de référence du planning.

Ce que doit contenir un échéancier de projet

Je distingue toujours quatre niveaux: la phase, la tâche, le livrable et le jalon. La phase structure le projet, la tâche décrit le travail à faire, le livrable confirme qu'un résultat est prêt, et le jalon marque un point de contrôle sans durée propre. Cette hiérarchie évite de confondre activité et résultat, un travers très courant dans les plannings trop rapides à construire.

Élément Rôle Ce qui se passe s'il manque
Phase Regroupe un ensemble cohérent de tâches Le planning devient une liste plate difficile à piloter
Livrable Résultat vérifiable attendu à la fin d'un lot On confond facilement effort et résultat
Jalon Point de contrôle daté, sans durée propre On perd les repères de validation et de décision
Dépendance Indique qu'une tâche attend une autre tâche Les retards se propagent sans être visibles
Ressource Qui fait quoi, avec quelle disponibilité Le planning reste théorique et donc peu exécutable
Marge Temps tampon pour absorber les aléas Le moindre incident décale tout le reste

En pratique, je préfère un planning qui reste lisible à un planning qui essaie de tout montrer. C'est cette base qui permet ensuite de le construire proprement, sans se raconter d'histoires sur les dates.

Comment je construis un planning solide, étape par étape

Je commence toujours par le périmètre. Tant qu'on ne sait pas ce qui est inclus, ce qui est exclu et ce qui doit être validé, toutes les dates sont fragiles. Sur un projet numérique, cette clarification évite les glissements liés aux arbitrages métier, aux validations de sécurité ou aux retours tardifs d'une partie prenante.
  1. Définir l'objectif et le résultat attendu du projet.
  2. Découper le travail en lots ou livrables, ce que l'on appelle souvent un organigramme des tâches.
  3. Estimer les durées à partir du calendrier ouvré réel, en tenant compte des jours fériés, des congés et des disponibilités.
  4. Relier les tâches qui dépendent les unes des autres.
  5. Placer les jalons de validation et les temps de recette.
  6. Ajouter une marge de sécurité et figer une version de référence.

Sur les projets IT, j'ajoute presque toujours les temps de revue métier, de sécurité et de recette fonctionnelle. Ce sont souvent eux qui font glisser une date pourtant bien pensée. Une fois cette trame posée, il faut choisir le support qui la rendra vraiment exploitable.

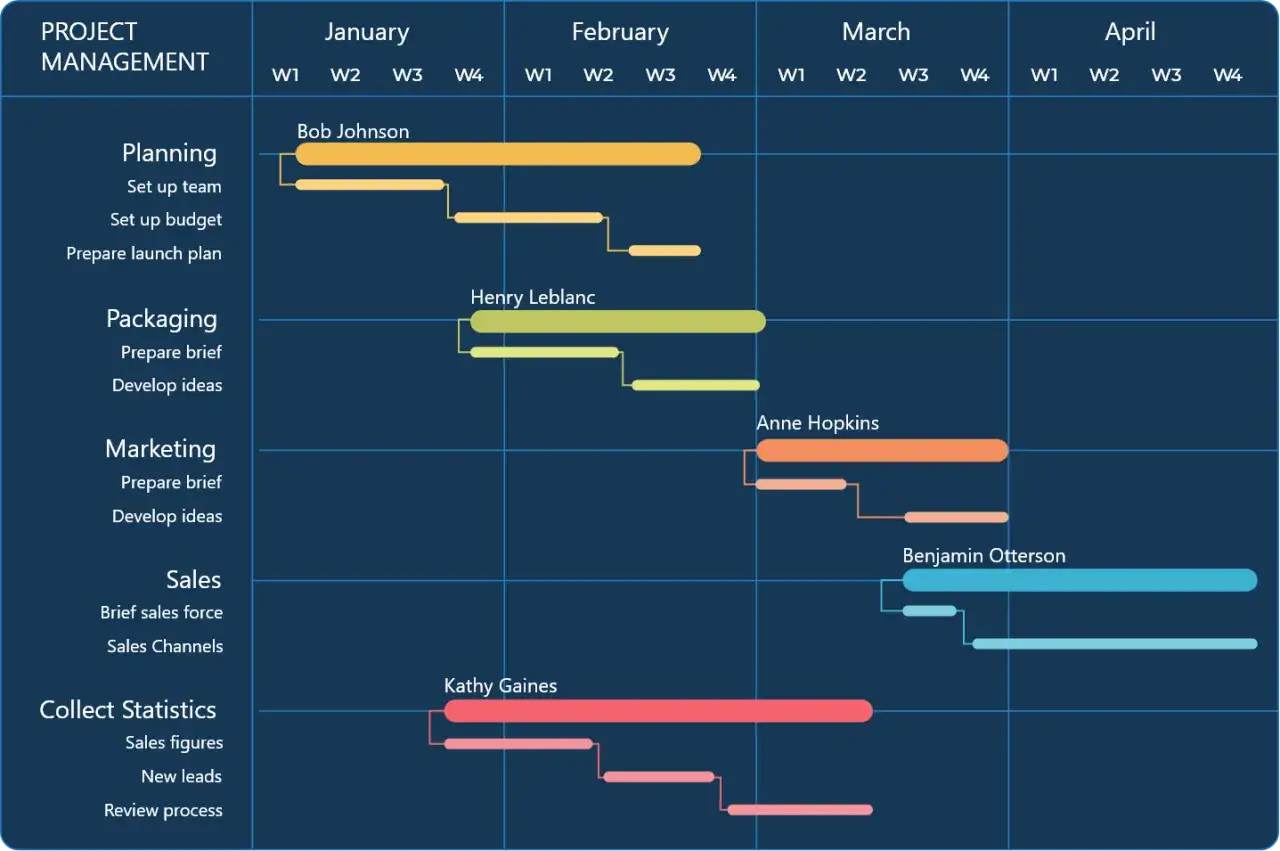

Visualisation de l'échéancier d'un projet, montrant les tâches de planification, packaging, marketing, ventes et collecte de statistiques, réparties sur janvier, février, mars et avril.

Choisir le bon support entre tableau, Gantt et outil collaboratif

Le bon format dépend moins du goût de l'équipe que du niveau de complexité du projet. Pour un projet court avec peu de dépendances, un tableau partagé peut suffire. Dès qu'il faut visualiser des enchaînements, des dates de bascule ou un chemin critique, le diagramme de Gantt prend l'avantage.
Format Quand je le choisis Forces Limites
Tableau simple Petit projet, peu de dépendances Rapide à créer, facile à partager Visibilité limitée sur les liens entre tâches
Diagramme de Gantt Projet avec phases, dates et dépendances Vue chronologique claire, lecture des décalages Moins lisible si le niveau de détail devient excessif
Outil collaboratif Équipe distribuée ou projet évolutif Versioning, commentaires, mises à jour en temps réel Demande une discipline de mise à jour
Le chemin critique mérite une mention à part: c'est la chaîne de tâches qui fixe la date de fin du projet. Si elle glisse, le projet glisse avec elle. Je vois trop souvent des équipes s'attarder sur des tâches visibles mais non critiques, alors que le vrai risque se cache dans quelques dépendances mal lues.

Je vois aussi un autre écueil: garder un tableur alors que le projet a déjà dépassé ce niveau de simplicité, ou au contraire déployer un outil trop lourd pour un besoin modeste. Le bon choix est celui que l'équipe utilisera réellement, pas celui qui impressionne au moment de la réunion de lancement.

Les erreurs qui font déraper les délais

Les dérapages viennent rarement d'un seul grand accident. Ils se construisent plutôt par petites erreurs additionnées, souvent dès la phase de cadrage.

  • Décomposer le travail trop grossièrement: une tâche de quinze jours cache souvent plusieurs validations.
  • Oublier les dépendances externes: fournisseur, client, sécurité, juridique ou support.
  • Confondre effort et durée: une tâche de deux jours-homme peut prendre une semaine si la ressource est partagée.
  • Ne pas réserver de marge: sans tampon, chaque retard mineur devient visible sur la date finale.
  • Ignorer la charge des personnes clés: un expert sur-sollicité devient vite le goulot d'étranglement.
  • Ne pas rebaseliner après un changement validé: on compare alors le réel à un plan déjà obsolète.

Je regarde aussi très tôt le temps de validation. Dans beaucoup de projets numériques, la vraie cause du retard n'est pas la production, mais l'attente d'un retour ou d'un arbitrage. C'est précisément pour cela qu'il faut suivre l'exécution avec des indicateurs simples et réguliers.

Suivre l'avancement avec des indicateurs vraiment utiles

Un planning n'a de valeur que s'il est confronté au réel. Pour cela, je m'appuie sur une version de référence, souvent appelée baseline: c'est la version figée du calendrier contre laquelle on mesure les écarts.

Indicateur Ce qu'il dit Quand j'agis
Écart de date versus baseline Retard ou avance sur une tâche ou un jalon Dès qu'un lot critique dépasse 1 à 2 jours
Tâches du chemin critique Ce qui influence directement la fin du projet Immédiatement si une tâche critique glisse
Charge par ressource Risque de surcharge ou de blocage Quand une personne dépasse sa capacité durable
Nombre de décisions en attente Points de friction non résolus Quand les validations s'accumulent sur une même semaine

La marge, ou float, correspond au temps qu'une tâche peut absorber sans déplacer la date de fin. C'est un indicateur que je surveille de près, parce qu'il donne une idée très concrète de la flexibilité restante. Dans la pratique, je fais un point hebdomadaire de 30 à 45 minutes, et je traite tout glissement sur le chemin critique comme un sujet de décision, pas comme une simple note de suivi.

Quand un lot critique commence à dériver, je tranche vite entre trois options: absorber le retard, réorganiser la séquence ou réduire le périmètre. Attendre que le problème se résolve seul est rarement une stratégie.

Un modèle simple que j'utilise pour un projet numérique de taille moyenne

Pour rester concret, je pars souvent d'un cycle de 8 à 12 semaines pour une refonte légère, une fonctionnalité métier ou une petite migration. Ce n'est pas une norme: c'est un point de départ raisonnable, à ajuster selon la complexité technique, les validations et la disponibilité des équipes.

Phase Durée indicative Livrable attendu Point de vigilance
Cadrage 1 à 2 semaines Objectifs, périmètre, risques Valider ce qui est hors périmètre
Conception 1 à 2 semaines Spécifications, parcours, maquettes Faire valider tôt les arbitrages métier et UX
Construction 3 à 4 semaines Fonctionnalités prêtes à tester Suivre les dépendances techniques et les blocages
Tests et recette 1 à 2 semaines Anomalies corrigées, go/no-go Ne pas sous-estimer le temps de correction
Déploiement 1 semaine Mise en production Préparer le plan de retour arrière
Stabilisation 1 semaine Correctifs et mesure des incidents Réserver du temps après le lancement

Je garde souvent 10 à 15 % de réserve sur l'ensemble, surtout sur les étapes de validation et de correction. Si le projet touche à des données sensibles, à plusieurs systèmes ou à des prestataires externes, j'élargis cette marge. Un échéancier bien pensé n'est pas plus long par hasard: il est simplement plus honnête sur les aléas.

Ce qu'un calendrier bien tenu change vraiment dans la conduite du projet

Un bon planning ne sert pas à faire joli dans un comité. Il sert à décider plus vite: faut-il garder le périmètre, déplacer une échéance, ajouter une ressource ou couper un lot non critique ?

Si je devais garder une seule règle, ce serait celle-ci: plus le projet a d'interdépendances, plus le calendrier doit être simple à lire, mis à jour sans friction et relié à une version de référence. C'est ce trio qui transforme une date théorique en véritable outil de pilotage.

Questions fréquentes

Un échéancier de projet est un outil qui transforme les intentions en une séquence de travail structurée, incluant phases, tâches, livrables, jalons, dates et responsabilités. Il offre une feuille de route claire pour le projet.
Un échéancier bien construit réduit les incertitudes, évite les promesses irréalistes et fournit un cadre de pilotage concret pour l'équipe. Il permet de suivre l'avancement et de prendre des décisions éclairées.
Les éléments clés incluent les phases (regroupement de tâches), les livrables (résultats attendus), les jalons (points de contrôle), les dépendances (liens entre tâches) et les ressources (qui fait quoi).
Commencez par définir le périmètre, découpez le travail en livrables, estimez les durées, reliez les tâches, placez les jalons et ajoutez une marge de sécurité. Choisissez ensuite le support adapté à la complexité du projet.
Suivez l'avancement en comparant le réel à une version de référence (baseline). Surveillez les écarts de date, les tâches du chemin critique, la charge des ressources et les décisions en attente pour agir rapidement en cas de dérive.

Évaluer l'article

Moyenne: 0.0 / 5 · 0 évaluations

Tags

échéancier d'un projet construire échéancier projet planifier projet efficacement créer planning projet
Autor Rémy Bonneau
Rémy Bonneau
Je suis Rémy Bonneau, un analyste de l'industrie passionné par la gestion des technologies de l'information, les projets et la transformation numérique. Fort de plusieurs années d'expérience dans l'analyse des tendances du marché, j'ai acquis une expertise approfondie dans la mise en œuvre de stratégies efficaces qui favorisent la réussite des projets technologiques. Mon approche consiste à simplifier des données complexes pour rendre l'information accessible et pertinente. Je m'engage à fournir des analyses objectives et à jour, en mettant l'accent sur la véracité des faits. Mon objectif est d'accompagner les professionnels et les entreprises dans leur parcours de transformation, en leur offrant des insights précieux pour naviguer dans un environnement en constante évolution. Je suis convaincu que la transparence et la rigueur sont essentielles pour établir la confiance avec mes lecteurs. C'est pourquoi je m'efforce de partager des informations fiables et pertinentes, contribuant ainsi à leur succès dans le domaine de la gestion IT et des projets de transformation.

Commentaires (0)

Ajouter un commentaire
