Un bon modèle de tableau de suivi des actions sert à une chose très simple : rendre l’exécution visible. Dans un projet, une équipe qualité ou un comité de pilotage, ce tableau évite les zones grises, fixe les responsabilités et permet de vérifier rapidement ce qui est fait, en retard ou bloqué.

Je vais aller droit au but : comment construire un tableau réellement utile, quelles colonnes garder, comment l’adapter au management de projet et à la qualité, et quand passer d’un simple fichier à un outil plus collaboratif. Le but n’est pas de produire un document joli, mais un support qui aide à décider.

Les points essentiels à garder en tête

  • Un bon tableau d’actions répond toujours à cinq questions : quoi, qui, pour quand, où en est-on et quelle preuve de clôture existe.
  • Limitez le modèle à 6 ou 7 colonnes visibles si vous voulez qu’il reste utilisé au quotidien.
  • En qualité, ajoutez la cause, la preuve et le critère de clôture pour garder une vraie traçabilité.
  • Excel suffit souvent pour une petite équipe, mais dès que plusieurs personnes modifient le fichier, la collaboration devient fragile.
  • Une revue hebdomadaire de 10 à 15 minutes vaut mieux qu’un tableau riche mais mis à jour au hasard.

Ce qu’un bon tableau doit résoudre avant tout

Je considère qu’un tableau de suivi n’est réussi que s’il réduit le temps passé à chercher l’information. Au lieu de relire des comptes rendus ou des fils d’e-mail, on doit pouvoir voir en une minute quelles actions sont ouvertes, qui les porte et ce qui bloque leur avancée.

Un modèle solide ne sert donc pas seulement à lister des tâches. Il structure la décision : quelle action compte vraiment, quel niveau d’urgence lui donner et quand la considérer comme terminée. Si cette logique n’est pas claire, le tableau se transforme vite en inventaire mort.

Dans la pratique, je pars toujours de trois principes : une action = un résultat observable, un responsable unique, et une échéance datée. C’est simple, mais c’est précisément ce qui manque dans beaucoup de suivis d’actions. La suite logique, ce sont les champs à conserver sans alourdir le fichier.

Les colonnes qui rendent le suivi exploitable

La plupart des tableaux échouent parce qu’ils veulent tout dire. Moi, je préfère un cadre court, lisible et stable. En général, je recommande de garder 6 à 7 colonnes visibles au maximum, puis d’ajouter quelques champs optionnels selon le contexte qualité ou projet.

Colonne À quoi elle sert Mon conseil pratique
Action Décrit le travail à réaliser Formulez-la avec un verbe d’action et un résultat attendu
Responsable Désigne la personne qui porte l’action Une seule personne, jamais un groupe
Échéance Fixe la date cible Privilégiez une date complète, pas un “bientôt”
Statut Indique l’avancement Gardez 4 états simples : à faire, en cours, bloqué, fait
Priorité Hiérarchise les efforts Utilisez 3 niveaux ou une échelle de 1 à 4, pas plus
Preuve / livrable Documente la clôture Très utile en qualité : compte rendu, photo, ticket, certificat, lien
Dernière mise à jour Évite les lignes figées Si une action n’a pas été revue depuis 2 semaines, elle mérite un contrôle

Je conseille aussi d’éviter les champs qui se chevauchent, comme “commentaire”, “observations” et “note libre” en même temps. Si vous en ajoutez trop, les équipes ne savent plus où écrire, et le suivi devient incohérent. Une structure simple reste plus robuste qu’un tableau surchargé, surtout quand plusieurs personnes le remplissent. C’est encore plus vrai dès qu’on le relie à la qualité, où la traçabilité devient un vrai critère de pilotage.

Adapter le tableau au management de projet et à la qualité

Le même support ne doit pas être utilisé exactement de la même manière selon qu’on suit un projet ou une démarche qualité. La logique reste proche, mais l’exigence documentaire change. Dans un projet, le tableau sert surtout à tenir le rythme; dans la qualité, il doit aussi prouver que les écarts ont été traités correctement.

Dans un projet, garder la dynamique d’exécution

Pour le pilotage projet, je cherche surtout à relier le tableau aux réunions d’équipe, aux jalons et aux risques. Une action doit idéalement être rattachée à une décision de comité, à un livrable ou à un point de blocage. Cela évite les actions “hors-sol” qui ne correspondent à rien de concret.

Je trouve utile d’ajouter une colonne “source” ou “origine” quand le projet est complexe. Elle permet de savoir si l’action vient d’un risque, d’un compte rendu de réunion, d’une demande métier ou d’un arbitrage. Cette information est souvent la première à disparaître, alors qu’elle éclaire beaucoup la suite.

Lire aussi : Agilité à l'échelle - Évitez les pièges, réussissez votre transfo

Dans la qualité, documenter la cause et la preuve

En management de la qualité, le suivi des actions ne doit pas se limiter au statut. Il faut aussi pouvoir remonter à la non-conformité, à l’audit, au retour client ou au contrôle interne qui a déclenché l’action. C’est là que la logique CAPA, c’est-à-dire les actions correctives et préventives, prend tout son sens.

Je recommande d’ajouter au moins trois éléments dès qu’on est dans un cadre qualité : la cause racine, le critère de clôture et la preuve de réalisation. La cause racine répond à la question “pourquoi cela s’est produit ?”; le critère de clôture précise ce qui prouve que l’action est réellement terminée. Sans ces deux repères, on clôt vite sur le papier mais pas dans les faits.

Dans ce contexte, le tableau devient aussi un outil de conformité. Il aide à montrer que l’on suit bien les écarts, que l’on décide, que l’on traite, puis que l’on vérifie l’efficacité. C’est précisément ce passage de l’intention à la vérification qui distingue un simple registre d’actions d’un outil de pilotage sérieux. Pour le construire proprement, il faut maintenant voir comment le structurer sans le compliquer.

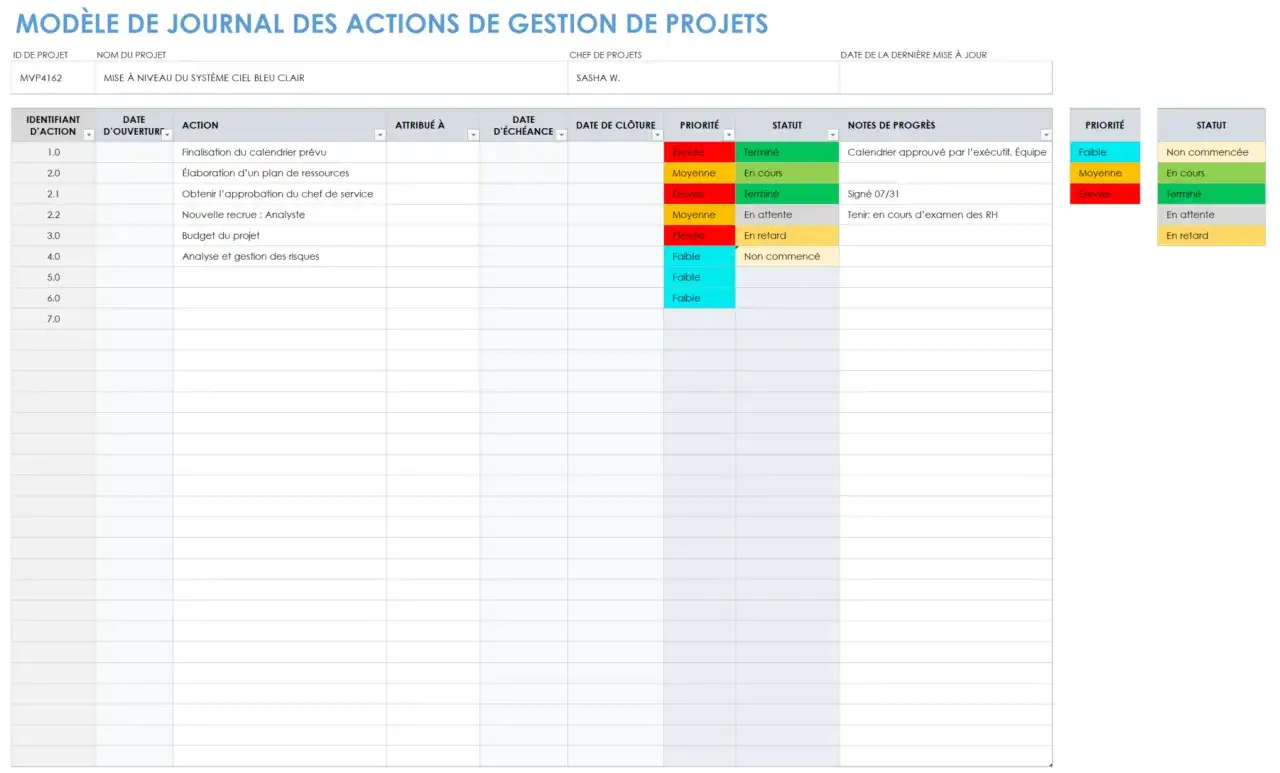

Modèle tableau de suivi des actions pour la gestion de projets. Ce journal liste les actions, leurs statuts et priorités.

Construire un modèle simple et robuste

Quand je conçois ce type de tableau, je pars d’un principe très concret : une ligne doit pouvoir être comprise sans explication orale. Si le lecteur doit demander ce que signifie la tâche ou où se trouve le document de clôture, la structure n’est pas encore bonne.

  1. Commencez par définir une action standardisée, avec un verbe d’action, un objet et un résultat attendu.
  2. Fixez un propriétaire unique, même si plusieurs personnes contribuent à l’exécution.
  3. Définissez des statuts fermés et limités. Au-delà de 4 ou 5 statuts, les utilisateurs finissent par interpréter les mots différemment.
  4. Choisissez une règle couleur simple. Par exemple, rouge pour en retard ou bloqué, orange pour une échéance à moins de 7 jours, vert pour clôturé.
  5. Fixez une fréquence de mise à jour. En réunion projet, une revue hebdomadaire suffit souvent; en contexte qualité sensible, je préfère une revue plus rapprochée sur les actions critiques.

J’évite aussi les mises en forme trop agressives. Un tableau lisible n’a pas besoin de dix couleurs ni de fusions de cellules partout. La bonne pratique, c’est de rendre l’œil rapide, pas de transformer le fichier en affiche. Plus la lecture est immédiate, plus le tableau a des chances d’être utilisé après la première semaine. C’est justement là que se joue le choix de l’outil.

Choisir entre Excel, Sheets et un outil collaboratif

Le bon support dépend moins de la mode que du volume d’actions, du nombre de contributeurs et du niveau de traçabilité attendu. Mon repère est simple : en dessous de 20 à 30 actions actives, un tableur bien structuré suffit souvent. Au-delà, les risques de doublons, de versions concurrentes et de mises à jour oubliées augmentent vite.

Solution Ce qu’elle apporte Ses limites Je la conseille surtout pour
Excel local Rapide à mettre en place, familier, flexible Gestion des versions fragile, peu adapté au travail simultané Une petite équipe ou un démarrage rapide
Google Sheets / Excel en ligne Coédition, commentaires, accès à distance Le cadre de gouvernance reste léger Des équipes distribuées qui mettent à jour souvent
Outil collaboratif dédié Rappels, historique, tableaux de bord, automatisation Paramétrage initial plus long Des suivis critiques, multi-sites ou soumis à audit

Ce que j’observe souvent, c’est qu’on choisit le mauvais outil pour le mauvais problème. Excel ne manque pas de puissance; il manque surtout de gestion des versions et de collaboration native. À l’inverse, un outil dédié devient inutile si l’équipe n’a pas encore défini ses règles de suivi. Avant la technologie, il faut donc stabiliser les usages. Sinon, les erreurs reviennent toujours par le biais des habitudes.

Les erreurs qui font perdre la valeur du suivi

Un tableau d’actions se dégrade rarement d’un coup. Il s’abîme par petites concessions répétées : une ligne sans échéance, un responsable collectif, un statut jamais mis à jour, puis un fichier copié dix fois. Au bout de quelques semaines, personne ne sait plus quelle version fait foi.

  • Trop d’actions ouvertes en même temps : au-delà de 40 ou 50 lignes actives dans une petite équipe, je conseille souvent de regrouper ou de classer par lot pour garder la lisibilité.
  • Des formulations floues : “voir avec l’équipe”, “traiter le sujet”, “faire le nécessaire” ne veulent rien dire opérationnellement.
  • Plusieurs responsables pour la même action : cela crée presque toujours une dilution de responsabilité.
  • Aucune preuve de clôture : en qualité, une action “faite” sans élément vérifiable reste fragile.
  • Un tableau utilisé seulement en réunion : s’il n’est alimenté qu’au moment du comité, il devient un registre de présentation, pas un outil de pilotage.
  • Des couleurs partout : au lieu d’aider, elles brouillent la lecture et masquent les vraies alertes.

Le correctif est simple, même s’il demande de la discipline : moins de colonnes, moins de statuts, une mise à jour rituelle et une clôture argumentée. Je préfère un tableau un peu austère mais fiable à un support très “propre” qui raconte une histoire fictive. C’est cette discipline de suivi qui donne ensuite de la valeur aux revues et aux arbitrages.

Le réglage qui transforme le tableau en outil de pilotage

Le détail qui change tout, à mes yeux, n’est pas la couleur ni le logiciel. C’est le rythme de revue. Un bon tableau vit à heure fixe, avec un propriétaire identifié, et il sert à décider ce qu’on garde, ce qu’on relance et ce qu’on clôture.

Dans une équipe projet, je recommande souvent une revue courte de 10 à 15 minutes par semaine. En qualité, selon la criticité des écarts, une fréquence hebdomadaire ou toutes les deux semaines peut être plus pertinente. Le point important n’est pas la cadence parfaite, mais la régularité. Un tableau qui dort deux mois perd sa crédibilité, même s’il est bien construit.

Si je devais résumer la méthode en une règle simple, ce serait celle-ci : un suivi d’actions doit rester lisible, vérifiable et assez léger pour être utilisé sans résistance. Quand ces trois conditions sont réunies, le tableau cesse d’être un document de plus et devient un vrai levier de management. Et c’est exactement ce qu’on attend d’un bon support de suivi, surtout dans un environnement où la qualité et l’exécution doivent avancer ensemble.

Questions fréquentes

Il rend l'exécution visible, fixe les responsabilités et permet de vérifier rapidement l'avancement des tâches. Il évite les zones grises et aide à la prise de décision éclairée dans tout projet ou démarche qualité.
Les colonnes clés sont : Action, Responsable, Échéance, Statut, Priorité, et Preuve/Livrable. Limitez-vous à 6-7 colonnes visibles pour maintenir la lisibilité et l'utilisabilité au quotidien.
En projet, reliez les actions aux décisions et risques. En qualité, ajoutez la cause racine, le critère de clôture et la preuve de réalisation pour une traçabilité conforme et une logique CAPA.
Pour moins de 30 actions, Excel ou Google Sheets suffisent. Au-delà, un outil collaboratif dédié est préférable pour la gestion des versions, l'historique et l'automatisation, surtout pour des suivis critiques.
Le manque de discipline dans la mise à jour et la revue régulière. Un tableau qui n'est pas alimenté et revu à rythme fixe perd sa crédibilité et devient un simple registre, non un outil de pilotage.

Évaluer l'article

Moyenne: 0.0 / 5 · 0 évaluations

Tags

modèle tableau de suivi des actions tableau de suivi des actions projet tableau de suivi des actions qualité colonnes tableau de suivi des actions
Autor Rémy Bonneau
Rémy Bonneau
Je suis Rémy Bonneau, un analyste de l'industrie passionné par la gestion des technologies de l'information, les projets et la transformation numérique. Fort de plusieurs années d'expérience dans l'analyse des tendances du marché, j'ai acquis une expertise approfondie dans la mise en œuvre de stratégies efficaces qui favorisent la réussite des projets technologiques. Mon approche consiste à simplifier des données complexes pour rendre l'information accessible et pertinente. Je m'engage à fournir des analyses objectives et à jour, en mettant l'accent sur la véracité des faits. Mon objectif est d'accompagner les professionnels et les entreprises dans leur parcours de transformation, en leur offrant des insights précieux pour naviguer dans un environnement en constante évolution. Je suis convaincu que la transparence et la rigueur sont essentielles pour établir la confiance avec mes lecteurs. C'est pourquoi je m'efforce de partager des informations fiables et pertinentes, contribuant ainsi à leur succès dans le domaine de la gestion IT et des projets de transformation.
