Un projet peut déraper dès le premier jour si le besoin reste flou, si les priorités se contredisent ou si le prestataire doit deviner les attentes. Un cahier des charges bien construit transforme ces zones grises en objectifs, livrables, contraintes et critères de réussite clairement partageables. Je vous montre ici comment le structurer, quoi y faire figurer et comment l’utiliser pour comparer les offres puis piloter la réalisation.
Un document clair transforme une intention en projet maîtrisable
- Objectif : décrire le résultat attendu, pas imposer trop tôt une solution.
- Contenu : intégrer le contexte, le périmètre, les utilisateurs, les livrables, les contraintes et le calendrier.
- Précision : formuler des exigences mesurables et distinguer les besoins essentiels des options.
- Utilité : s’en servir pour comparer les prestataires et éviter les interprétations divergentes.
- Évolution : prévoir une procédure de validation lorsqu’une demande modifie le périmètre initial.
Pourquoi ce document fait gagner du temps au projet
Le document de cadrage sert d’abord à aligner les personnes qui ne parlent pas toujours le même langage. La direction raisonne en objectifs, les utilisateurs en usages, l’équipe métier en contraintes et le prestataire en fonctionnalités, charges et risques. Sans traduction commune, chacun peut avoir l’impression d’avoir été clair tout en poursuivant une interprétation différente.
Son intérêt dépasse donc la simple consultation de fournisseurs. Il devient une référence de décision pour arbitrer une demande, vérifier un livrable ou expliquer pourquoi une évolution nécessite un budget et un délai supplémentaires. Dans mes projets, c’est souvent ce rôle de repère qui évite le plus de tensions, davantage que la longueur du document.
Le niveau de détail dépend du projet. Pour une mission simple, 2 à 5 pages structurées peuvent suffire. Un projet informatique, industriel ou multi-équipe peut nécessiter un dossier plus complet, parfois de 10 à 30 pages avec des annexes. La bonne mesure n’est pas le nombre de pages, mais la capacité d’un tiers à comprendre ce qui doit être livré et comment la réussite sera évaluée.

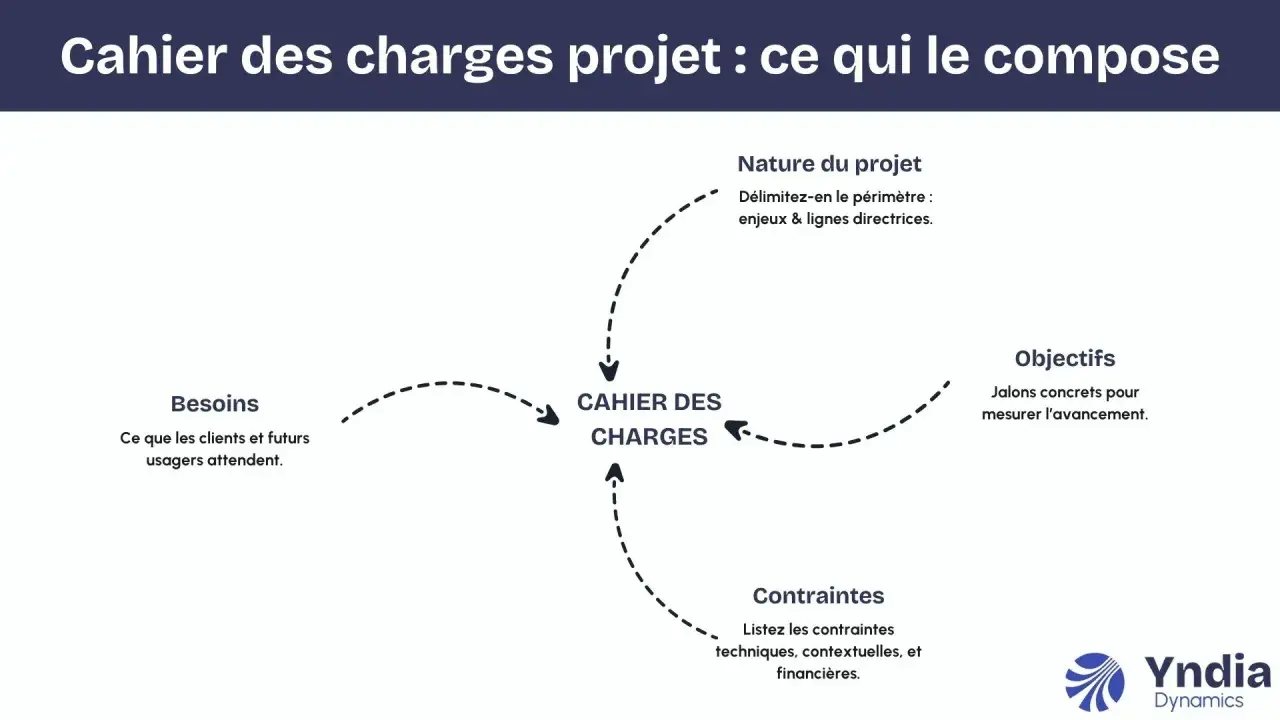

Que doit contenir un cahier des charges utile
Un bon dossier commence par le sens du projet avant de descendre vers les détails opérationnels. Je recommande de le construire dans l’ordre où un lecteur extérieur découvre le besoin, puis de terminer par les règles de réponse et de sélection.
Le contexte et les objectifs
Présentez l’organisation, le problème rencontré, l’origine de la demande et le résultat attendu. Évitez les formulations vagues comme « moderniser notre expérience client ». Préférez un objectif observable, par exemple « permettre à un client de suivre une commande depuis son espace personnel et réduire les demandes adressées au service support ».
Ajoutez des indicateurs de réussite lorsque c’est possible. Un objectif peut être associé à un délai de traitement inférieur à deux minutes, à un taux d’adoption de 70 % après six mois ou à une diminution mesurable des erreurs. Ces chiffres ne sont pas universels, mais ils obligent l’équipe à définir ce qu’elle entend réellement par succès.
Le périmètre et les utilisateurs
Décrivez ce qui est inclus et ce qui ne l’est pas. Cette frontière protège le projet contre l’élargissement progressif du besoin, souvent appelé scope creep. Le terme désigne l’ajout de demandes non prévues qui augmente la charge sans décision formelle sur le budget ou le calendrier.
Identifiez aussi les profils concernés, leurs tâches et leurs attentes. Pour une application interne, un administrateur, un manager et un collaborateur n’auront ni les mêmes droits ni les mêmes critères de simplicité. Une courte fiche par profil est généralement plus utile qu’une description abstraite de la « cible ».
Les besoins fonctionnels et les contraintes
Les besoins fonctionnels expliquent ce que la solution doit permettre de faire. Les contraintes précisent les conditions à respecter, par exemple une compatibilité avec un logiciel existant, un hébergement en Europe, un niveau d’accessibilité, une obligation de conformité au RGPD ou l’utilisation d’une technologie déjà présente dans l’entreprise.
| Élément | Formulation fragile | Formulation exploitable |
|---|---|---|
| Performance | Le site doit être rapide. | La page d’accueil doit s’afficher en moins de 2 secondes dans les conditions définies au test. |
| Fonctionnalité | Prévoir une gestion des utilisateurs. | Un administrateur peut créer, suspendre et réactiver un compte avec un historique des actions. |
| Livrable | Fournir la documentation nécessaire. | Remettre un guide administrateur, un guide utilisateur et une procédure de sauvegarde. |
Je conseille de séparer les exigences en trois niveaux. Les éléments indispensables conditionnent l’acceptation, les éléments importants peuvent être négociés et les options enrichissent le projet si le budget le permet. Cette hiérarchie aide le prestataire à arbitrer au lieu de considérer chaque demande comme urgente.
Les livrables, le calendrier et le budget
Un livrable doit être identifiable et vérifiable. Il peut s’agir d’une maquette validée, d’un module installé, d’un rapport d’audit, d’une formation ou d’un transfert de compétences. Pour chacun, précisez le format attendu, le responsable de validation et la condition qui permet de le déclarer terminé.
Le calendrier doit faire apparaître les jalons de décision, pas seulement une date finale. Prévoyez par exemple une phase de cadrage, une validation des maquettes, une version de test, une recette et la mise en production. Indiquez aussi les dépendances côté client, car un délai ne peut pas être tenu si les contenus, accès ou décisions arrivent en retard.
Le budget peut être donné sous forme d’enveloppe, de fourchette ou de plafond selon la stratégie d’achat. Si vous ne souhaitez pas communiquer de montant, précisez au moins les postes attendus dans la proposition, comme la conception, le développement, la maintenance, la formation et les coûts récurrents.

Comment le rédiger sans enfermer le prestataire
La meilleure rédaction décrit le résultat à obtenir avant de détailler les moyens. Dire « nous voulons une solution qui permette de traiter une demande en moins de trois minutes » laisse une marge de proposition. Dire « développez cette fonction avec tel framework et telle architecture » peut être justifié par une contrainte interne, mais devient contre-productif si l’équipe ne maîtrise pas elle-même ces choix.

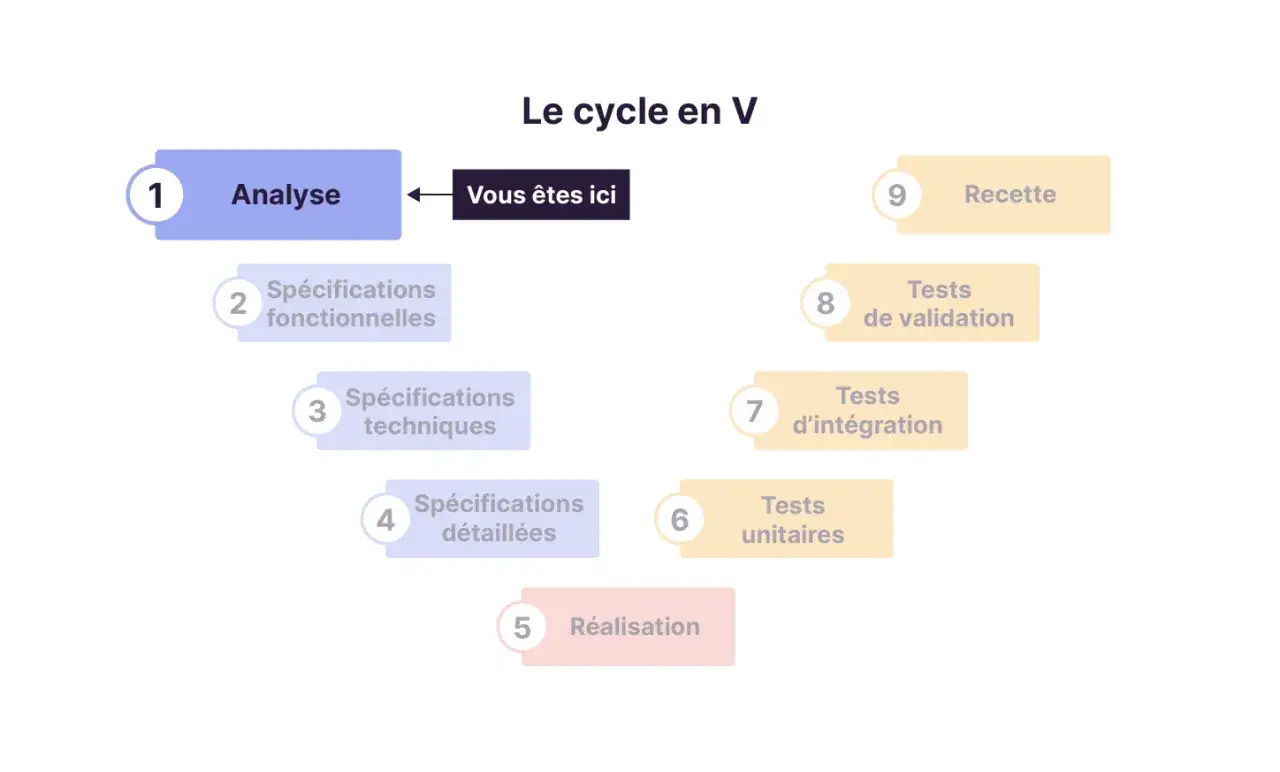

Cette distinction oppose souvent le besoin fonctionnel au document technique. Le premier indique le service attendu et les contraintes de réussite. Le second décrit davantage la manière de le construire. Dans un appel d’offres, laisser une marge technique peut faire émerger une solution plus simple, plus sûre ou moins coûteuse que celle imaginée au départ.
Une méthode en cinq étapes
- Collecter les faits auprès des utilisateurs, du métier, de l’IT et des décideurs.
- Reformuler le problème en objectifs observables et en résultats attendus.
- Classer les exigences entre indispensables, négociables et optionnelles.
- Faire relire le document par une personne qui ne connaît pas le projet afin de repérer les implicites.
- Valider la version de référence avant de solliciter les prestataires.
La relecture externe est particulièrement efficace. Si un lecteur doit vous demander ce que signifie « intuitif », « rapidement » ou « compatible avec notre système », le texte n’est pas encore assez précis. Je préfère remplacer ces adjectifs par un scénario, une mesure ou une condition de test.
Un exemple de formulation
Pour une plateforme de demandes internes, une exigence faible serait « créer un outil moderne de suivi ». Une exigence mieux cadrée devient : « un collaborateur peut créer une demande en moins de trois minutes, joindre deux fichiers au maximum, suivre son statut et recevoir une notification lors de chaque changement important ».
Cette phrase donne au prestataire une direction concrète sans dicter toute l’interface. Elle permet aussi de préparer la recette, car chaque verbe correspond à une action que l’on pourra tester. C’est exactement le type de précision qui réduit les discussions tardives.
Comment l’utiliser pour choisir et piloter le prestataire
Le dossier n’a de valeur que s’il sert réellement aux décisions. Pour comparer plusieurs réponses, fournissez à chaque candidat les mêmes informations, le même délai et les mêmes règles de remise. Demandez une proposition structurée avec la compréhension du besoin, la méthode, l’équipe, les livrables, le calendrier, les hypothèses et le prix.
Une grille de notation rend le choix plus solide. Vous pouvez répartir la note sur quatre à six critères, par exemple la compréhension fonctionnelle, la qualité de la méthode, les références pertinentes, la couverture des risques, le délai et le coût. La pondération dépend du projet, mais le prix ne devrait pas écraser les critères qui conditionnent la réussite.
| Critère | Question à poser | Signal d’alerte |
|---|---|---|
| Compréhension | Le candidat reformule-t-il correctement le problème ? | Il répond surtout avec une liste de technologies. |
| Méthode | Comment valide-t-il les étapes et les décisions ? | Le calendrier ne prévoit aucune validation intermédiaire. |
| Risques | Quelles hypothèses pourraient modifier le délai ou le coût ? | La proposition promet un résultat sans réserve ni dépendance. |
| Après livraison | Qui assure la maintenance, la formation et le transfert ? | Le support n’est pas décrit ou reste entièrement implicite. |
Une fois le prestataire choisi, utilisez le document comme base de suivi, mais ne le traitez pas comme une prison. Un projet apprend en avançant. Lorsqu’une nouvelle demande apparaît, évaluez son impact sur le périmètre, le coût, le délai et les risques, puis faites valider l’arbitrage par les personnes habilitées.
Pour les projets numériques, la recette doit reprendre les exigences importantes sous forme de scénarios. Chaque scénario précise les données de départ, l’action réalisée et le résultat attendu. Cette approche est plus fiable qu’une validation générale du type « l’outil semble fonctionner ».
Les erreurs qui coûtent cher
Confondre exhaustivité et précision
Un document de 40 pages peut rester imprécis s’il accumule du vocabulaire métier, des captures d’écran et des souhaits non hiérarchisés. La précision vient de critères testables, de responsabilités identifiées et de limites clairement posées, pas d’un volume impressionnant.
Décrire une solution avant le besoin
Choisir une technologie ou une fonctionnalité à la place des utilisateurs réduit les possibilités du prestataire et peut figer une mauvaise hypothèse. Je demande toujours quelle contrainte justifie un choix technique. Si la réponse est seulement « c’est ce que nous avons imaginé », il faut revenir au problème à résoudre.
Oublier ce qui se passe après la mise en production
Maintenance, sécurité, sauvegardes, formation, assistance et propriété des données doivent apparaître avant la signature. Un projet livré sans transfert de compétences peut créer une dépendance coûteuse, même si la solution initiale respecte le budget.
Lire aussi : Diagramme PERT - Maîtrisez vos projets numériques !
Ne pas prévoir la gouvernance
Indiquez qui décide, qui valide, qui fournit les informations et sous quel délai. Une réunion de suivi hebdomadaire, un compte rendu partagé et un circuit d’escalade suffisent souvent pour les projets de taille moyenne. Sans responsable clairement nommé, les blocages restent visibles mais personne ne peut les lever.
Le test des trois questions avant diffusion
Avant d’envoyer le document, je vérifie qu’une personne extérieure peut répondre à trois questions sans demander d’explication supplémentaire. Quel problème doit être résolu ? Comment saura-t-on que le résultat est acceptable ? Et quelles limites ne doivent pas être dépassées en matière de délai, de budget, de sécurité ou de périmètre ?
Si les réponses tiennent dans quelques phrases précises, la base est saine. Le prestataire pourra proposer une solution, l’équipe pourra comparer les offres et le chef de projet disposera d’un repère pour arbitrer les changements. Le document ne garantit pas à lui seul un projet réussi, mais il rend les désaccords plus tôt, plus visibles et surtout beaucoup moins coûteux.
